地方公共団体支援
-
修繕代行

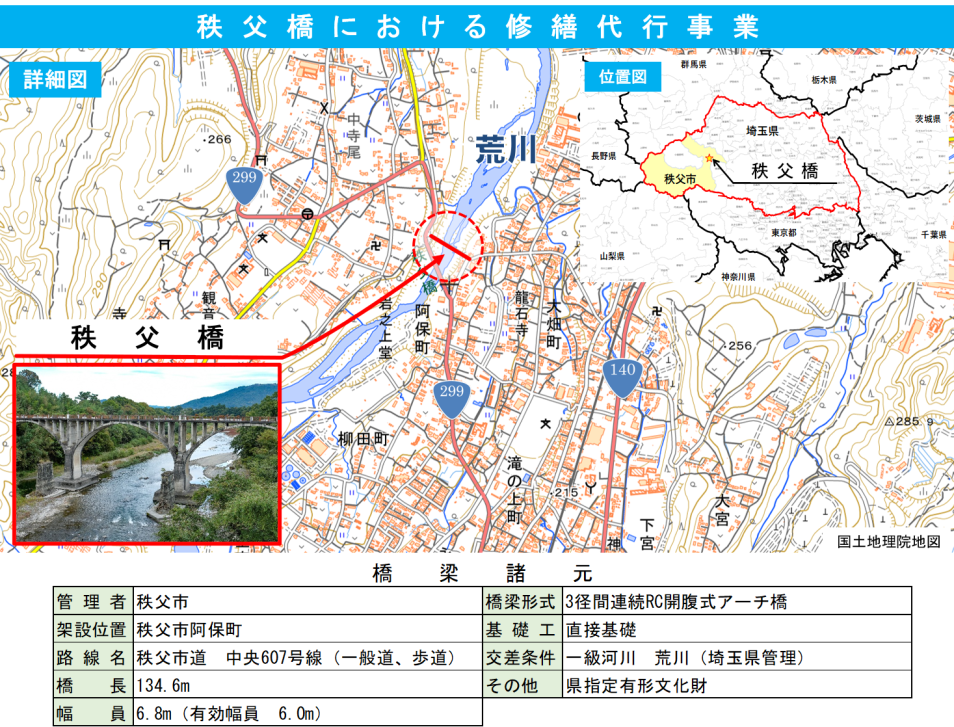

秩父橋の修繕代行事業について
国土交通省では、道路法の改正により都道府県または市町村からの要請があり、かつ、高度な技術力を要する等の修繕工事等を当該地方公共団体に代わって国土交通大臣が実施できる制度を設けています。
令和元年8月に埼玉県秩父市からの要請を受けて、秩父橋(二代目)(以下、「秩父橋」という。)における直轄診断を実施し、同年12月に調査結果について技術的助言を添えて、秩父市へ報告しました。
その後、秩父市から修繕代行の要請を受けたことから、令和2年度より修繕代行事業に着手・補修工事を実施し、令和4年度に事業が完了しました。秩父橋の概要
工事の概要(上部工)
秩父橋の補修工事は、橋の上部工と下部工に分けてそれぞれ行いました。

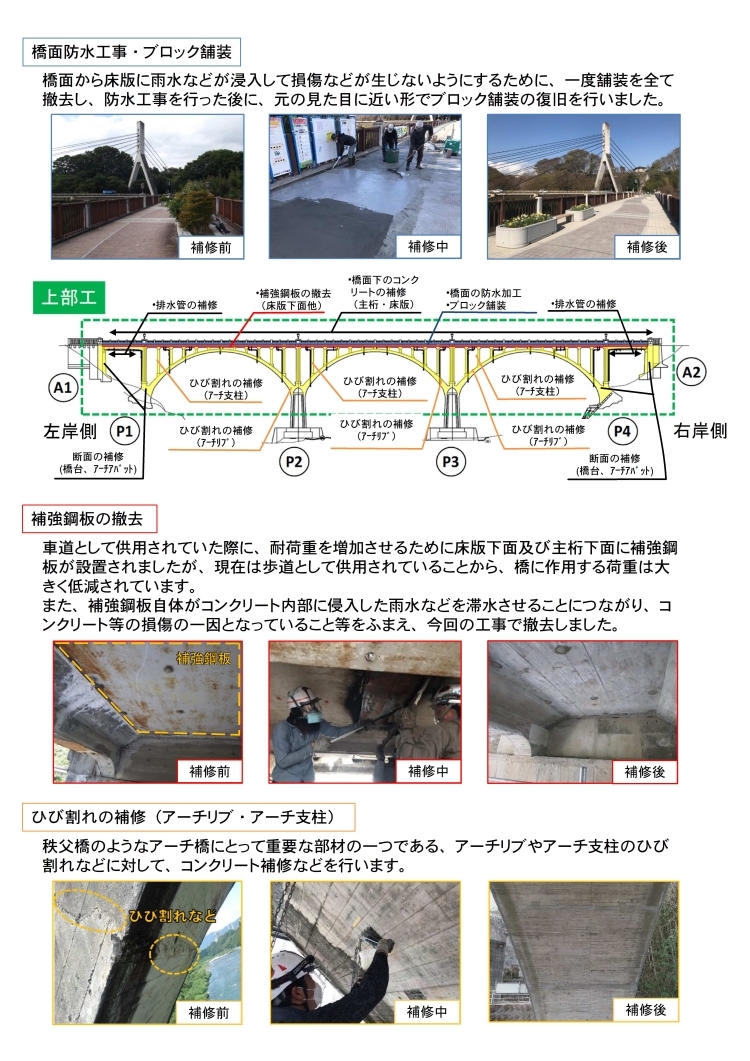

上部工の工事は、普段歩いている橋面から橋面の下にある床版への雨水等の浸入防止及び、かつて秩父橋が車道として供用されていた際に、車両の耐荷重のために設置された補強鋼板の撤去が主な工事となります。
その他、秩父橋の外観として目を引くアーチリブやアーチ支柱のひび割れなどに対してコンクリート補修などを行いました。工事の概要(下部工)

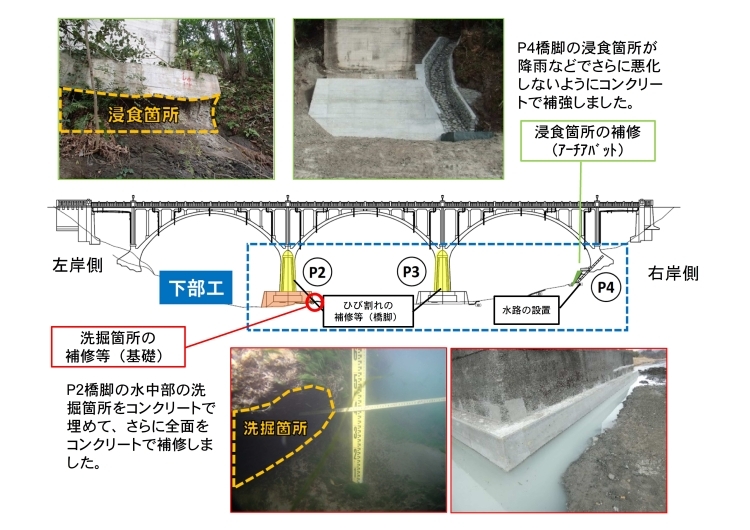

下部工の工事は、降雨時の流水によって土が流れてしまったP4橋脚の基礎地盤の補修や、P2橋脚の水中にある基礎部分の洗掘補修が主な工事となります。その他、橋脚本体の劣化部のコンクリート補修なども行いました。
主な経過
●令和5年 3月 秩父市へ引渡し
●令和5年 3月 上部工の工事が完成
●令和4年 3月 下部工の工事が完成
●令和3年11月 上部工の工事の準備を開始
●令和3年10月 下部工の工事の準備を開始
●令和 2 年度 修繕代行事業に着手
●令和元年12月 直轄診断の結果報告会の開催
●令和元年 8月 直轄診断(現地調査)の実施
工事進捗等履歴
R5.4.4 秩父橋の引き渡しについて
R5.3.29 秩父橋の補修工事完成[202KB]
R5.3.2 橋面のブロック舗装状況(その3)[265KB]
R5.2.23 橋面のブロック舗装状況(その2)[225KB]
R5.2.7 橋面のブロック舗装状況[198KB]
R5.1.25 橋面の防水工事[288KB]
R5.1.16 工事進捗状況(通行止め開始)[288KB]
R4.12.22 秩父橋の通行止めのお知らせ[193KB]
R4.12.12 橋梁上部の足場撤去作業状況[194KB]
R4.11.17 排水管の補修状況[274KB]
R4.10.20 コンクリート補修状況【第3弾】[169KB]
R4.9.22 コンクリート補修状況【第2弾】[143KB]
R4.8.22 コンクリート補修状況[303KB]
R4.7.25 ひび割れ補修の施工状況[127KB]
R4.6.27 足場設置完了、鋼板撤去の作業状況[113KB]
R4.5.26 足場の作業状況・鋼板撤去の作業状況[92KB]
R4.4.11 橋のアーチ部の足場設置に着手[189KB]
R4.3.31 下部工事の完了[183KB]
R4.3.28 舗装撤去作業の完了[147KB]
R4.3.14 橋脚基礎の補修[367KB]
R4.3.10 舗装撤去・橋脚基礎の補強・水路設置の作業状況[140KB]
R4.2.22 舗装撤去の作業状況[159KB]
R4.2. 9 花壇等の撤去・橋脚基礎の補強[166KB]
R4.1.28 花壇・ベンチ・舗装の撤去[147KB]
R4.1.27 事業案内看板の設置[827KB]
R4.1.25 橋脚足場の設置 [123KB]
R3.12.28 工事用進入路の敷設[154KB]
