国道246号神奈川県伊勢原市善波地先の災害

 令和6年8月30日(金)7時6分頃、台風10号に伴う豪雨により国道246号新善波トンネルの厚木側坑口 付近の法面が崩落し、神奈川県伊勢原市桜坂交差点~秦野市名古木(ながぬき)交差点間を約10日間 の通行止めにより応急復旧を行いました。 その後、本復旧に向けて工事を推進し、令和8年3月31日に本復旧工事が完成しました。
 工事の完成に伴い、これまで設けていた通行止め基準(雨量規制基準)を廃止いたします。
 復旧工事の実施にあたり、ご理解ご協力いただきまして、誠にありがとうございました。

被災状況

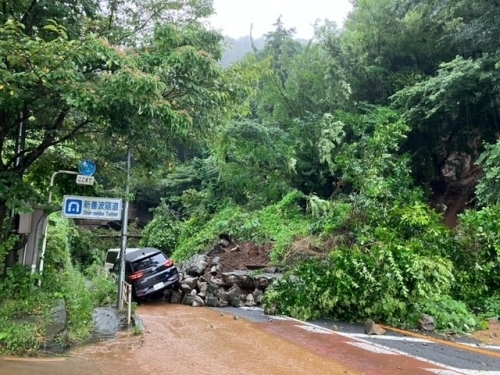

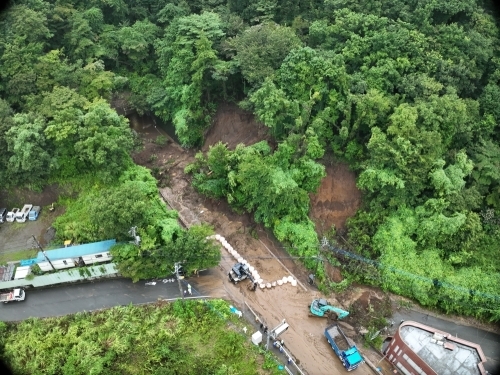

災害状況

経緯

令和 6年 8月30日 (金) 国道246号神奈川県伊勢原市善波地先において、土砂災害が発生したため、全面通行止め開始
令和 6年 8月31日 (土) 学識者(横浜国立大学 早野教授)による調査、復旧方針アドバイス

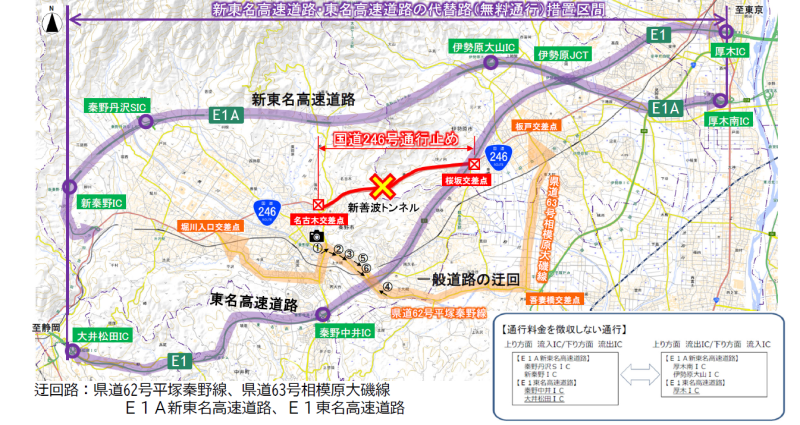

           並行する東名高速道路(E1)・新東名高速道路(E1A)の代替路(無料通行)措置
令和 6年 9月 2日 (月) 『第1回 国道246号伊勢原市善波地区法面崩落対策検討委員会』(委員長 横浜国立大学 早野教授) 開催
           ・土砂崩落要因の特定、復旧工法検討など
           『国道246号伊勢原市善波地区法面崩落連絡調整会議』 開催
           『国道246号等災害マネジメント検討会』 開催
令和 6年 9月 9日 (月) 6時00分に通行止めを解除(上り線の歩道は引き続き通行規制)
            ※高速道路の無料措置(E1A 新東名高速道路、E1 東名高速道路)終了

            【全面通行止めを行う基準】
            〇現地付近の雨量計で、時間雨量:50 mm、累積雨量:160 mmを超過した場合
            〇地すべり箇所に設置した伸縮計で、変位量:2mm/h 以上を計測した場合
            〇監視で異常が確認された場合

令和 6年11月25日(月) 『第2回 国道246号伊勢原市善波地区法面崩落対策検討委員会』(委員長 横浜国立大学 早野教授) 開催
            ・本復旧方針など
令和7年 2月14日(金) 本復旧工事契約
令和8年 3月23日(月) 『第3回 国道246号伊勢原市善波地区法面崩落対策検討委員会』(委員長 横浜国立大学 早野教授) 開催
            ・通行止め基準、現地モニタリングなど
令和8年 3月24日(水) 上り線歩道の規制解除
令和8年 3月31日(火) 本復旧工事完了
            全面通行止めを行う基準(雨量規制基準)の廃止

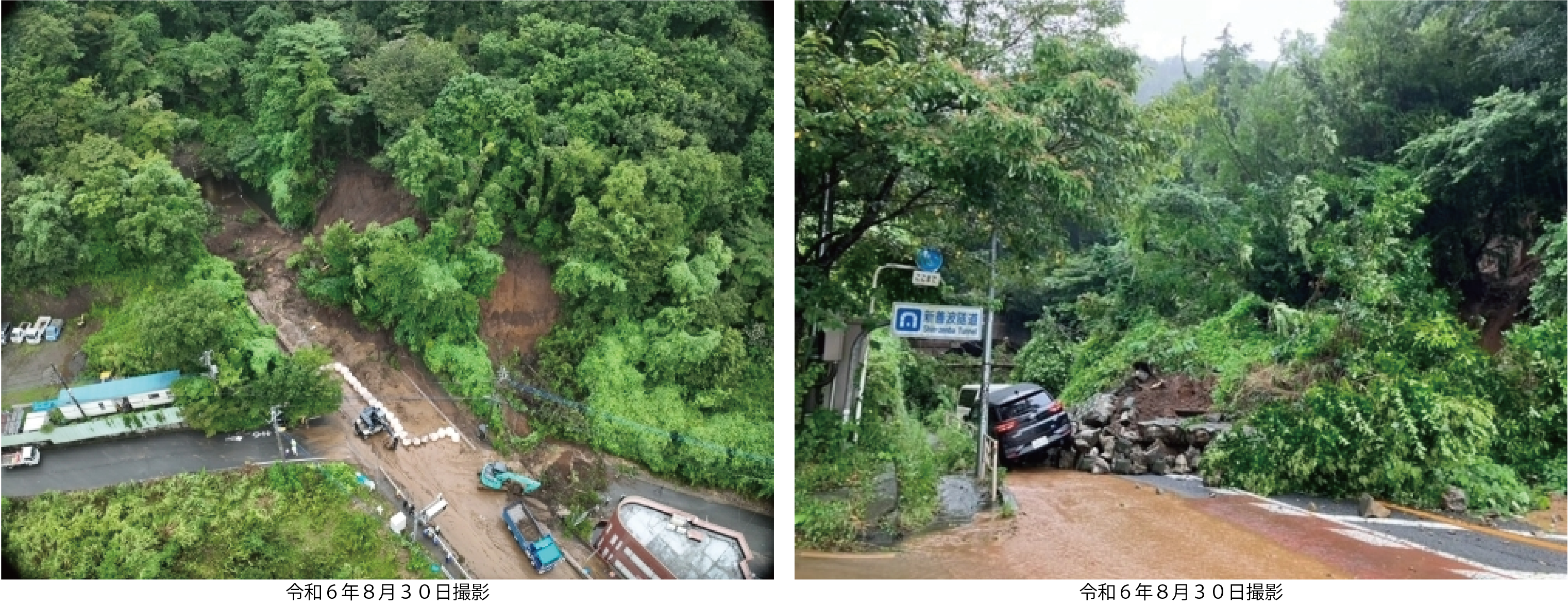

災害復旧工事の状況

new

記者発表資料

公式X(旧ツイッター)

横浜国道事務所の道路情報はこちら↓

関係者会議及び連絡調整会議等

国道246号新善波トンネル災害 発災から通行止め解除までの経緯

これまでの対応

国土交通省 関東地方整備局 横浜国道事務所
〒231-0001 横浜市中区新港1-6-1 よこはま新港合同庁舎4階
TEL:045-287-3001(代表)
