公園整備
-
整備の状況
公園整備は昭和54年に事業着手し、昭和59年11月の工事着手を経て、平成3年10月に約70ヘクタールが第一期開園しました。
現在の供用面積は合計237.1ヘクタールになります。
計画面積は350ヘクタールですので、約68パーセントが開園しています。平成3年10月5日 第一期開園(約70ヘクタール)
平成7年3月16日 たまごの森 追加供用(6ヘクタール)
平成8年4月1日 ひたちなか自然の森 追加供用(12.1ヘクタール)
平成9年4月1日 林間広場、記念の森庭園 追加供用(4.4ヘクタール)
平成11年7月17日 ファミリーパークゴルフ、BMX・MTBコースほか 追加供用(11.5ヘクタール)
平成12年4月15日 南口中央ゲート 供用(3.5ヘクタール)

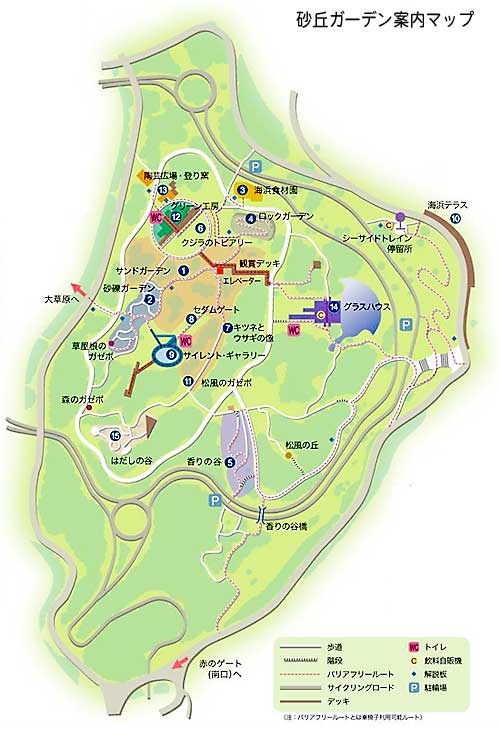

平成13年7月20日 砂丘ガーデン 追加供用(8.5ヘクタール)
平成16年10月6日 海浜口(風のゲート)ほか 追加供用(3.4ヘクタール)
平成18年3月18日 ひなの林 追加供用(6.4ヘクタール)
平成18年7月22日 砂丘観察広場 追加供用(9.2ヘクタール)
平成20年4月20日 みはらしの里、みはらしの丘 追加供用(6.1ヘクタール)
平成21年4月18日 砂と海の林、みはらしの里サイクル園路 追加供用(12.1ヘクタール)
平成22年10月1日 みはらしの里、多目的広場 追加供用(7.2ヘクタール)
平成24年5月20日 樹林エリア園路(散策園路含む)、みはらしエリアサイクル園路 追加供用(31.5ヘクタール)
平成27年3月26日 沢田湧水地、多目的広場(西口) 追加供用(7.6ヘクタール)
平成29年10月14日 海浜口駐車場周辺 追加供用(1.2ヘクタール)
平成31年3月29日 砂丘エリア 追加供用(14.5ヘクタール)
令和7年3月28日 樹林エリア(森の広場周辺)追加供用(21.9ヘクタール)
