鬼怒川緊急対策プロジェクト
-
鬼怒川緊急対策プロジェクト工事進捗情報
R1鬼怒川右岸鎌庭樋管改築工事

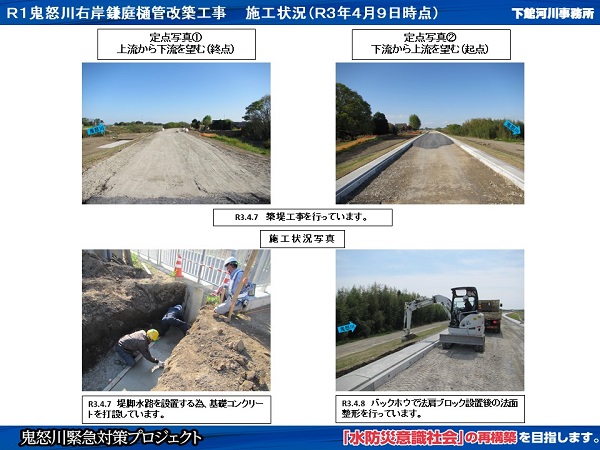

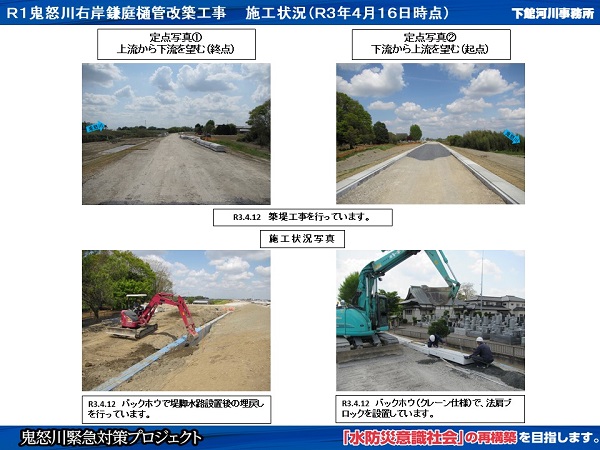

進捗状況(令和3年4月16日)
進捗状況(令和3年4月9日)

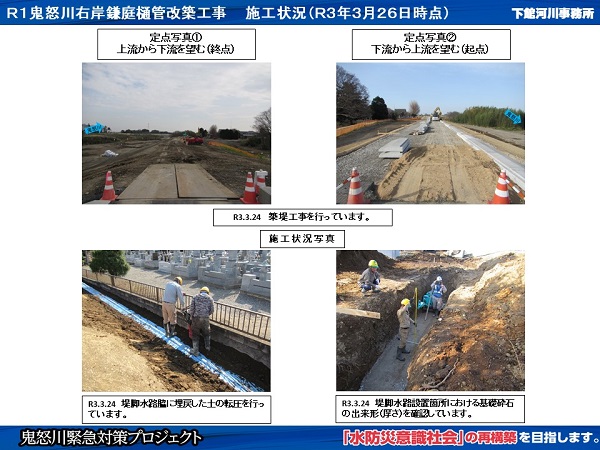

進捗状況(令和3年3月26日)

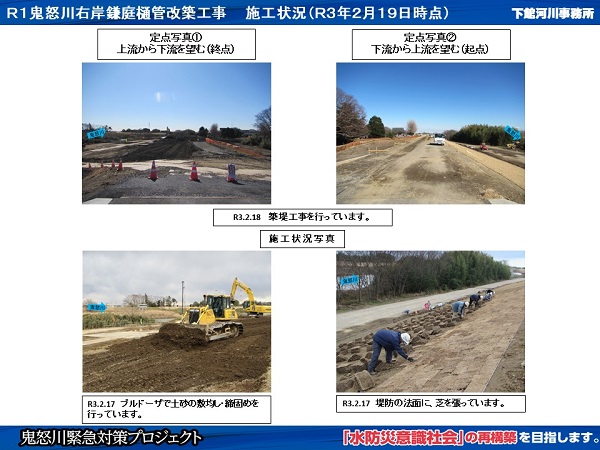

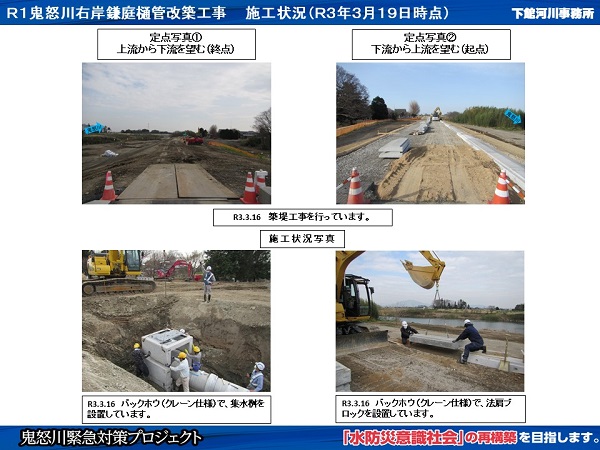

進捗状況(令和3年3月19日)

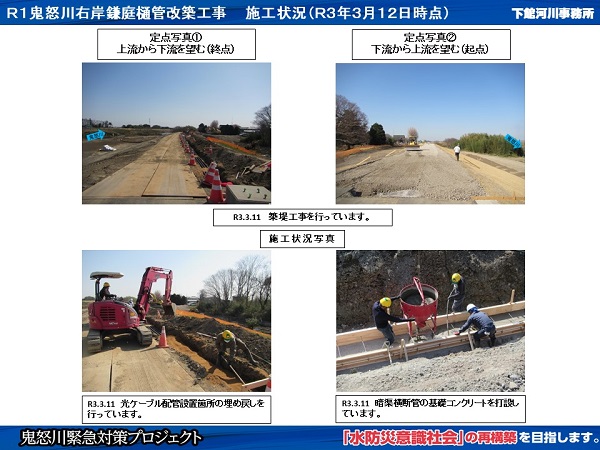

進捗状況(令和3年3月12日)

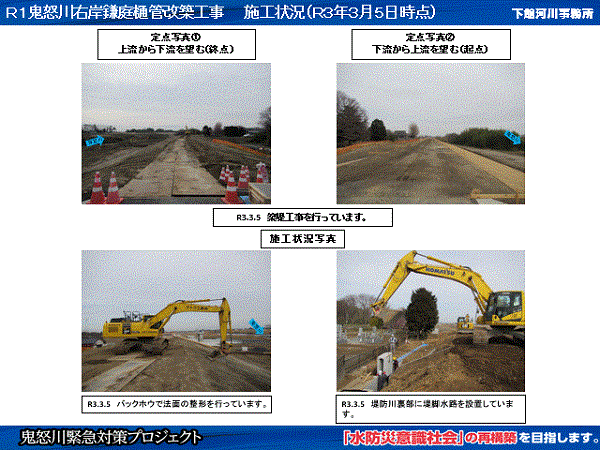

進捗状況(令和3年3月5日)

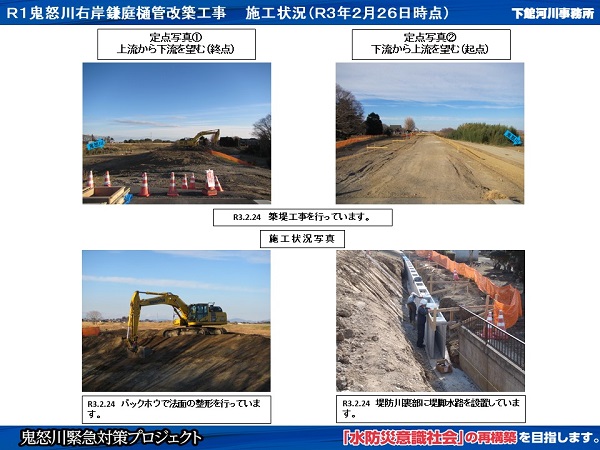

進捗状況(令和3年2月26日)
進捗状況(令和3年2月19日)

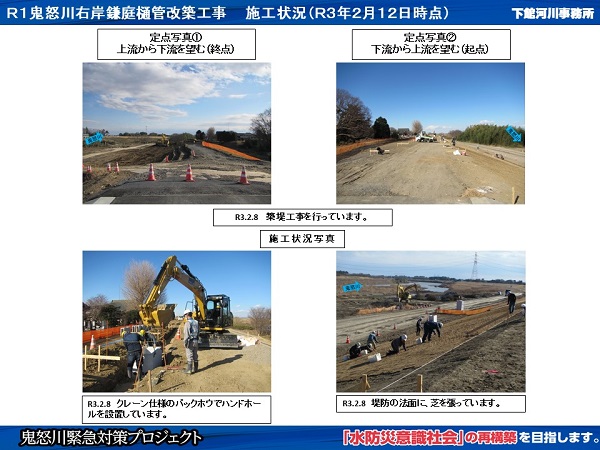

進捗状況(令和3年2月12日)

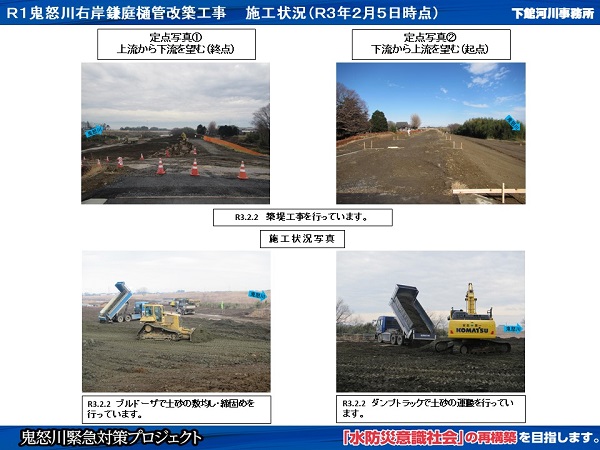

進捗状況(令和3年2月5日)

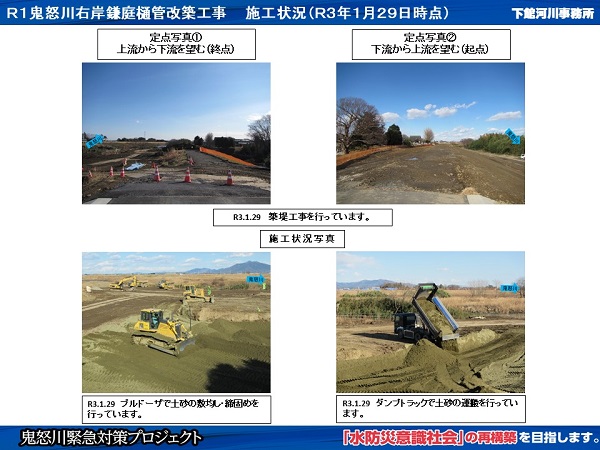

進捗状況(令和3年1月29日)

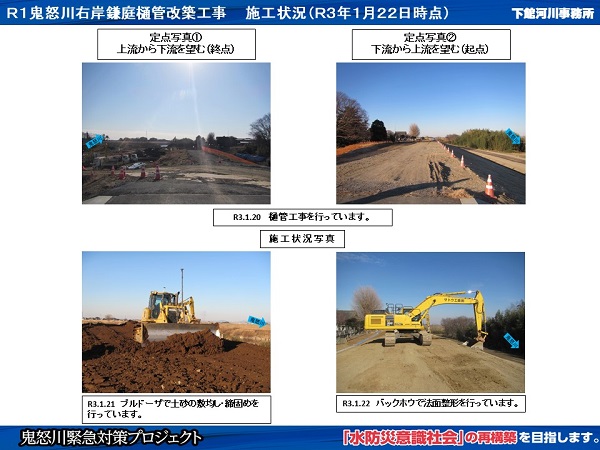

進捗状況(令和3年1月22日)

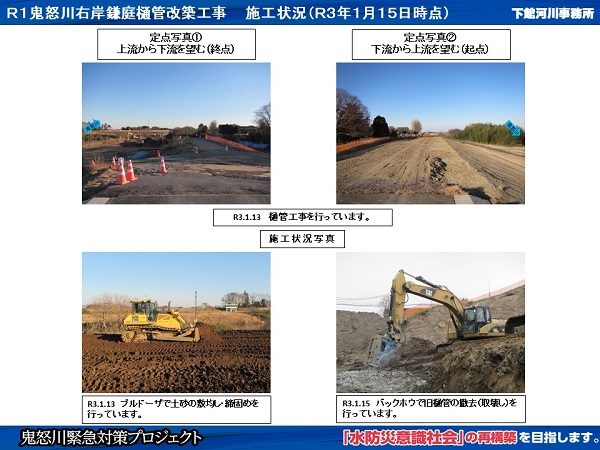

進捗状況(令和3年1月15日)

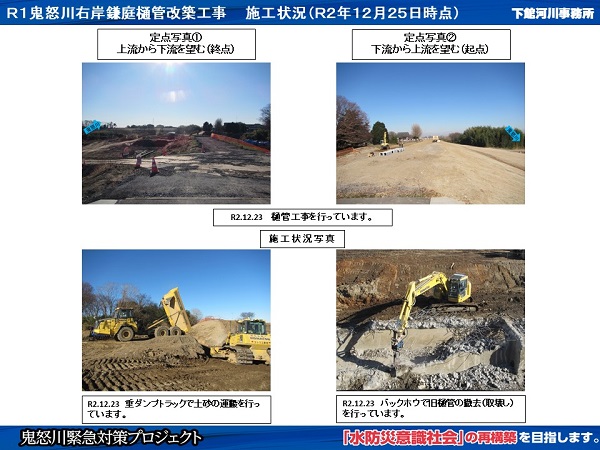

進捗状況(令和2年12月25日)

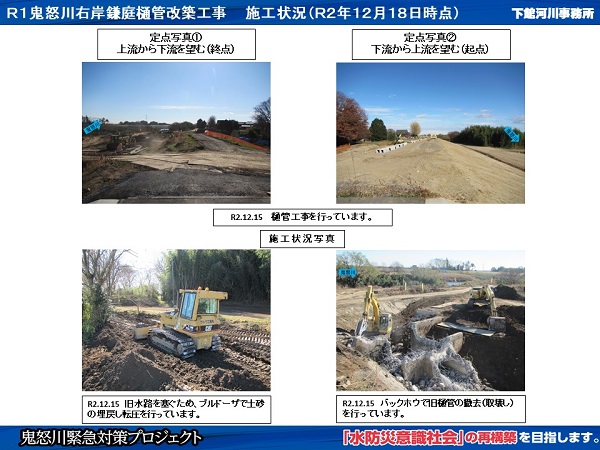

進捗状況(令和2年12月18日)

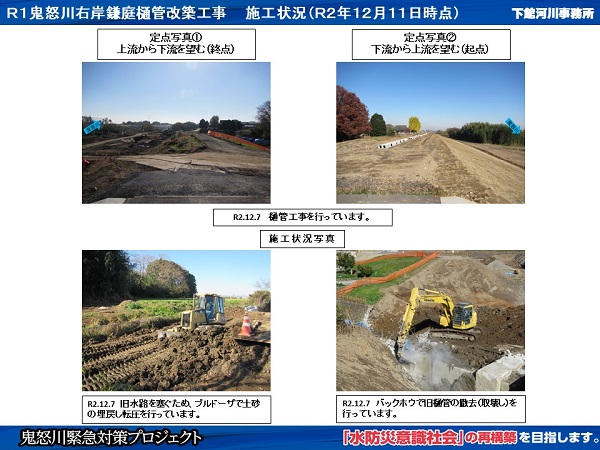

進捗状況(令和2年12月11日)

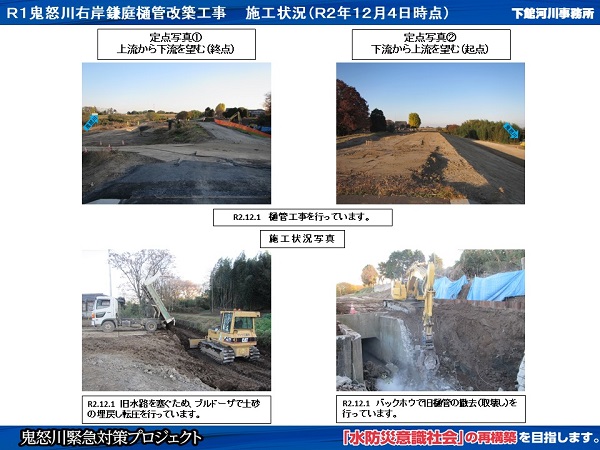

進捗状況(令和2年12月4日)

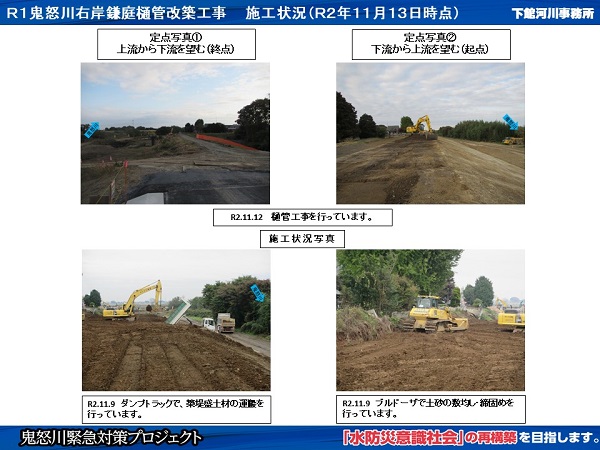

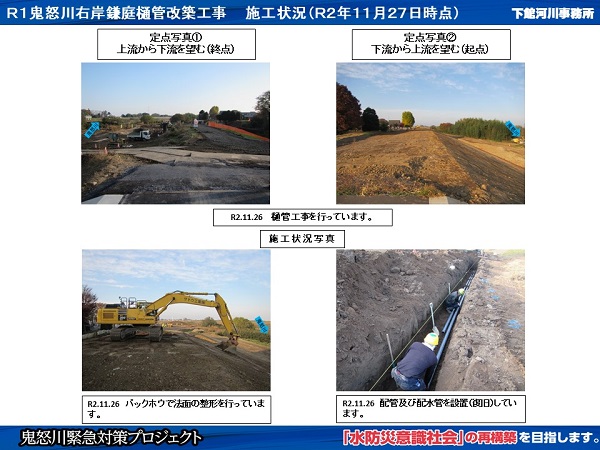

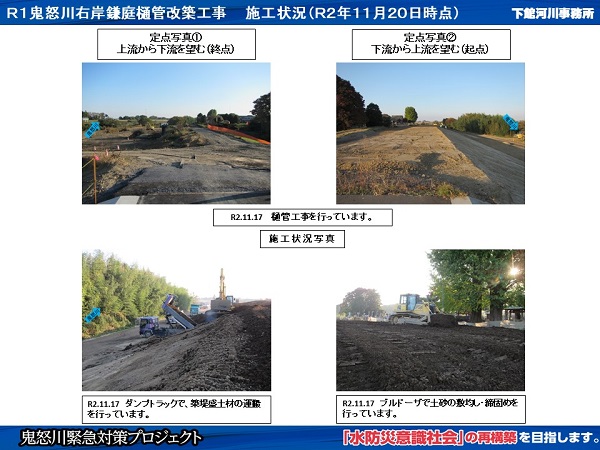

進捗状況(令和2年11月27日)
進捗状況(令和2年11月20日)
