鬼怒川緊急対策プロジェクト
-
鬼怒川緊急対策プロジェクト工事進捗情報
H30鬼怒川右岸豊坂排水樋管改築工事

進捗状況(令和3年2月5日)

進捗状況(令和3年1月29日)

進捗状況(令和3年1月22日)

進捗状況(令和3年1月15日)

進捗状況(令和2年12月25日)

進捗状況(令和2年12月18日)

進捗状況(令和2年12月11日)

進捗状況(令和2年12月4日)

進捗状況(令和2年11月27日)
進捗状況(令和2年11月20日)

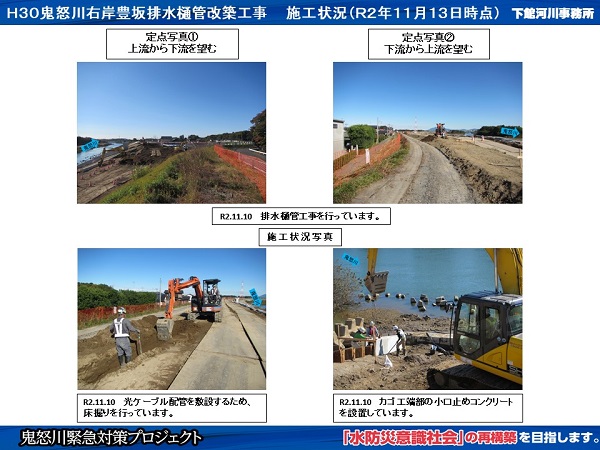

進捗状況(令和2年11月13日)
進捗状況(令和2年11月6日)
進捗状況(令和2年10月30日)

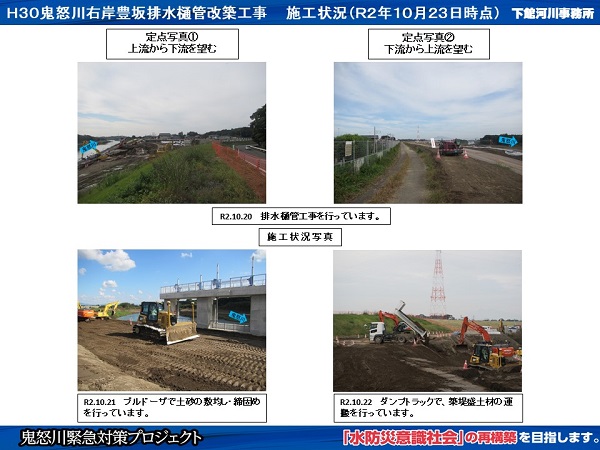

進捗状況(令和2年10月23日)

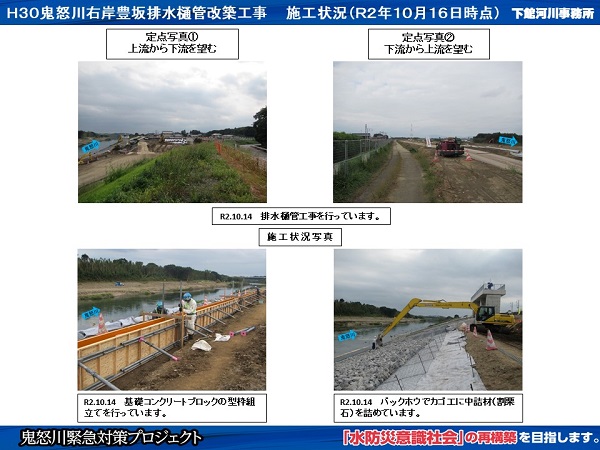

進捗状況(令和2年10月16日)

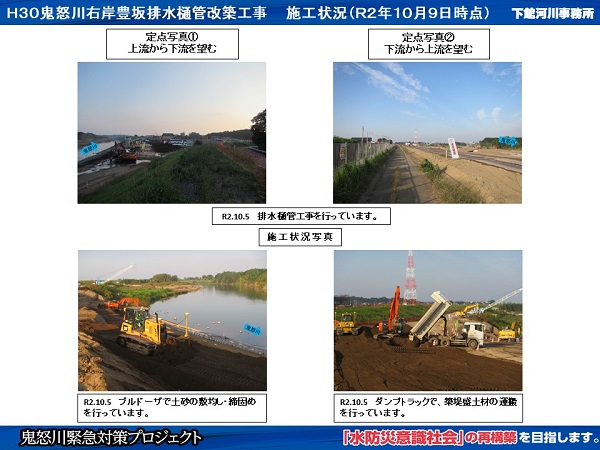

進捗状況(令和2年10月9日)

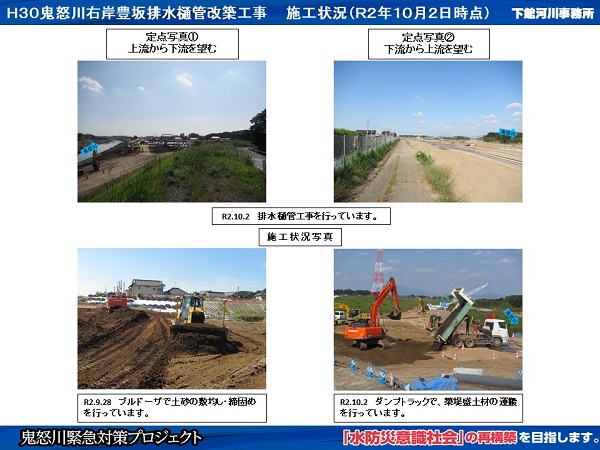

進捗状況(令和2年10月2日)

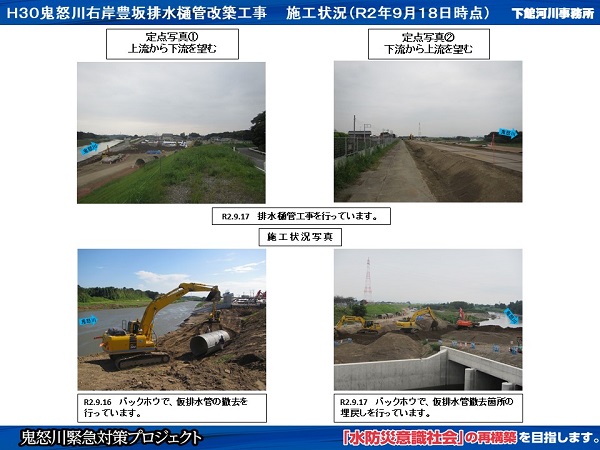

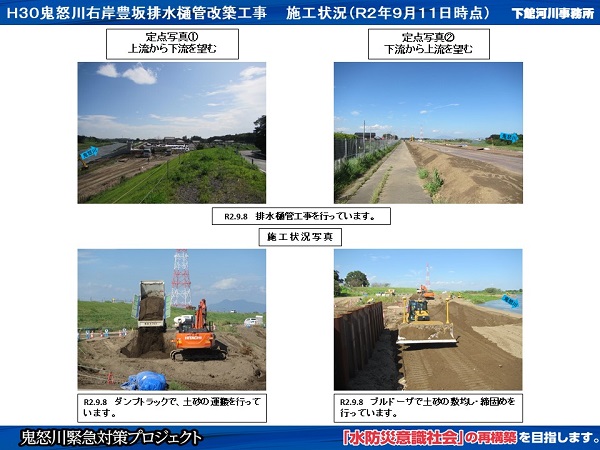

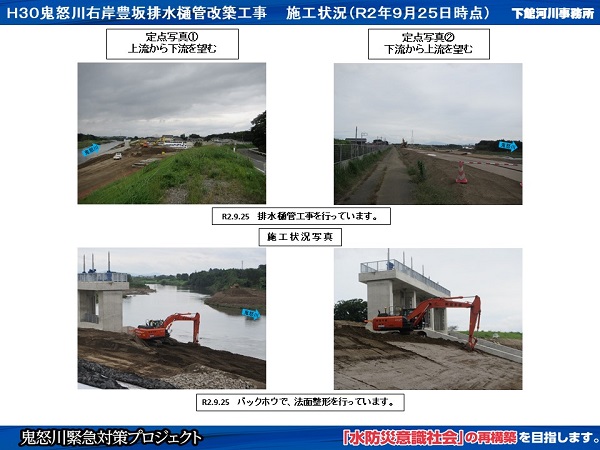

進捗状況(令和2年9月25日)
進捗状況(令和2年9月18日)
