国土交通省 関東地方整備局 下館河川事務所
下館河川事務所ホーム > 鬼怒川緊急対策プロジェクト > 鬼怒川緊急対策プロジェクト工事進捗情報 > R1鬼怒川左岸今泉築堤工事

鬼怒川緊急対策プロジェクト

  • 鬼怒川緊急対策プロジェクト工事進捗情報

    R1鬼怒川左岸今泉築堤工事

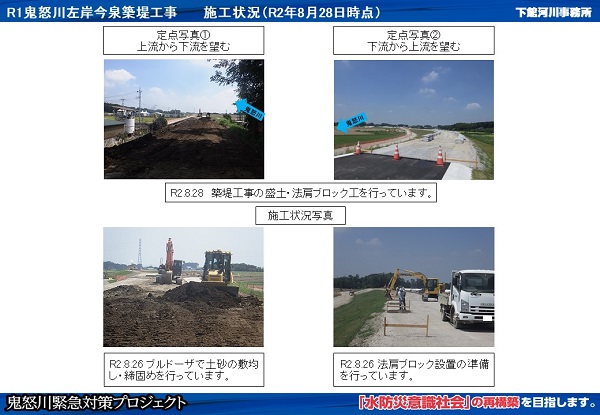

    進捗状況(令和3年1月29日)

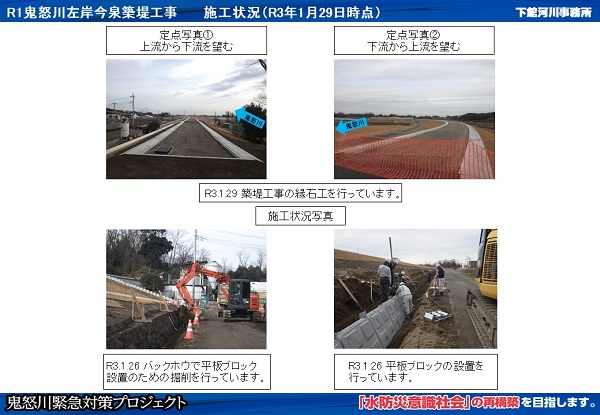

    進捗状況(令和3年1月29日)

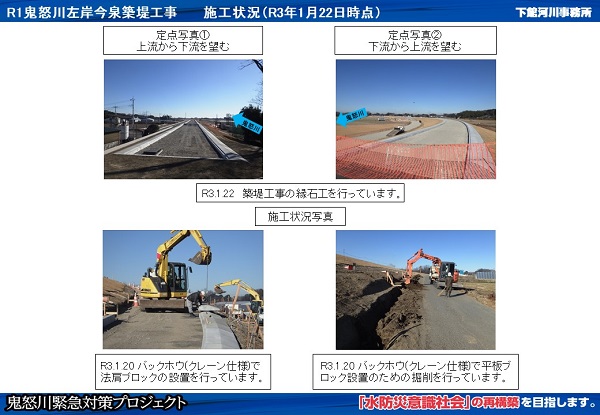

    進捗状況(令和3年1月22日)

    進捗状況(令和3年1月22日)

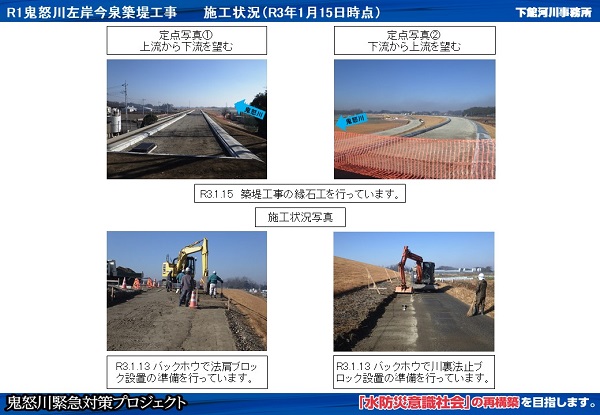

    進捗状況(令和3年1月15日)

    進捗状況(令和3年1月15日)

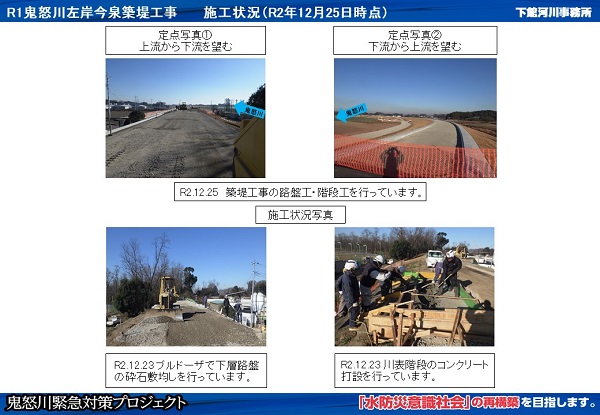

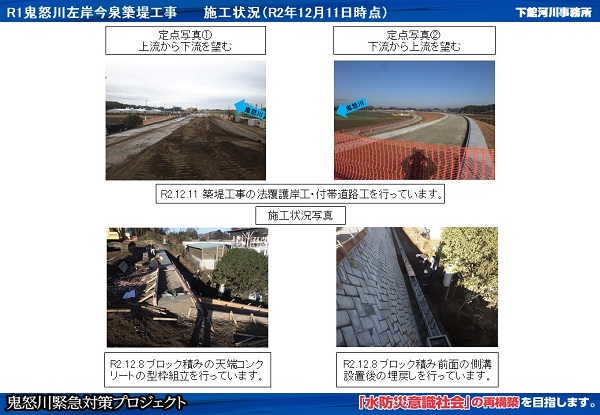

    進捗状況(令和2年12月25日)

    進捗状況(令和2年12月25日)

    進捗状況(令和2年12月11日)

    進捗状況(令和2年12月11日)

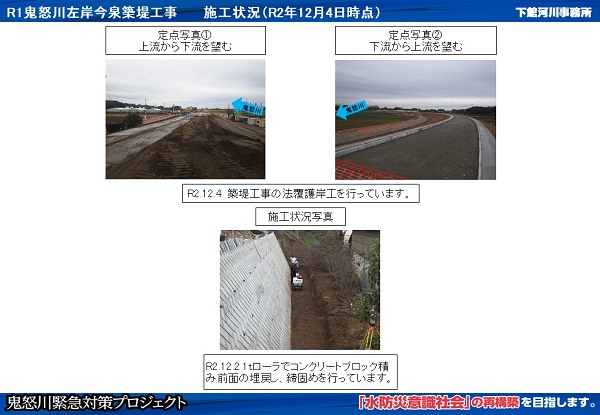

    進捗状況(令和2年12月4日)

    進捗状況(令和2年12月4日)

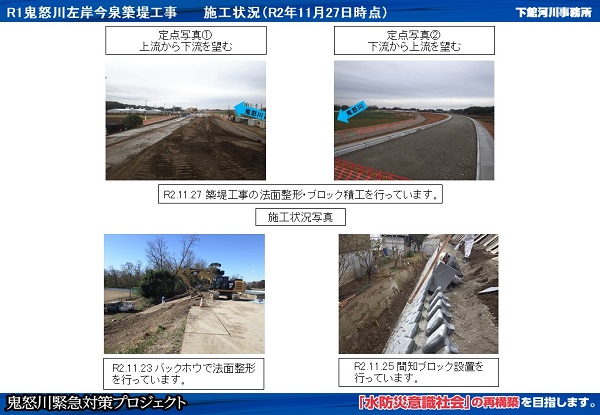

    進捗状況(令和2年11月27日)

    進捗状況(令和2年11月27日)

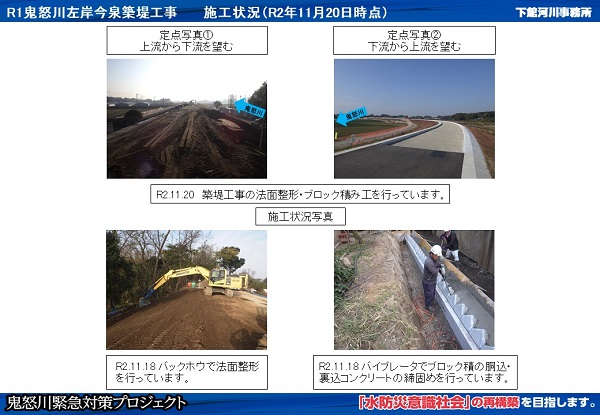

    進捗状況(令和2年11月20日)

    進捗状況(令和2年11月20日)

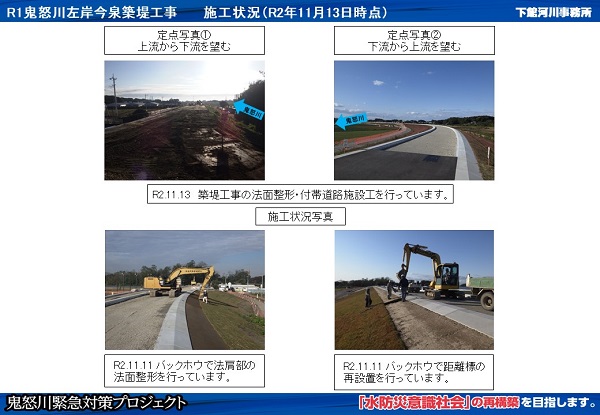

    進捗状況(令和2年11月13日)

    進捗状況(令和2年11月13日)

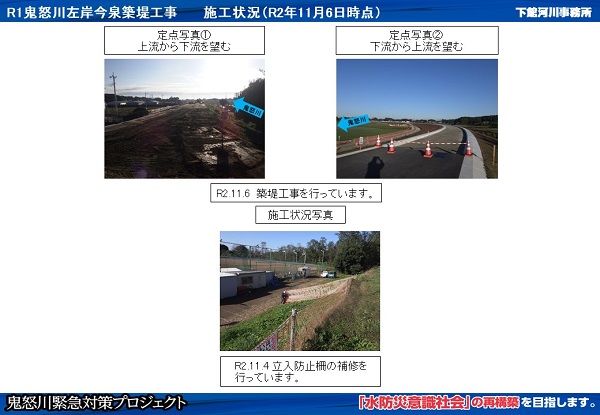

    進捗状況(令和2年11月6日)

    進捗状況(令和2年11月6日)

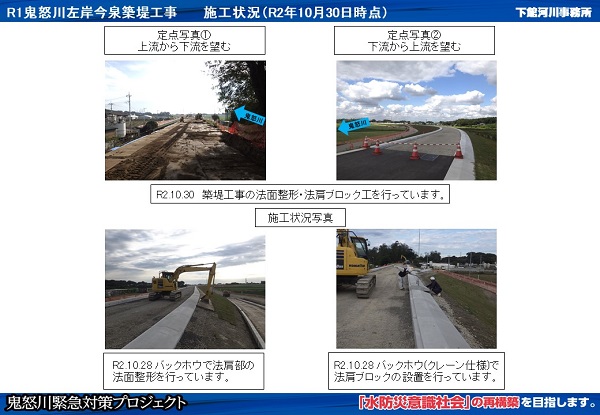

    進捗状況(令和2年10月30日)

    進捗状況(令和2年10月30日)

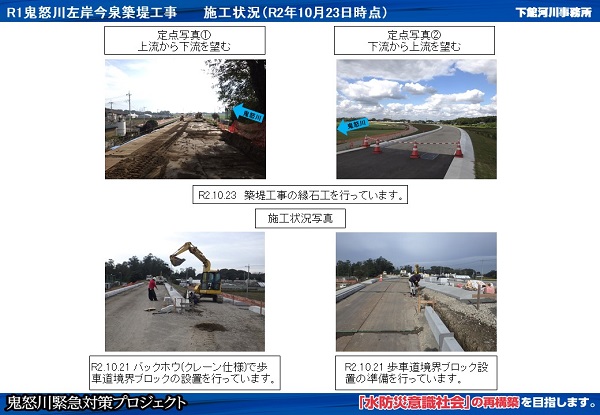

    進捗状況(令和2年10月23日)

    進捗状況(令和2年10月23日)

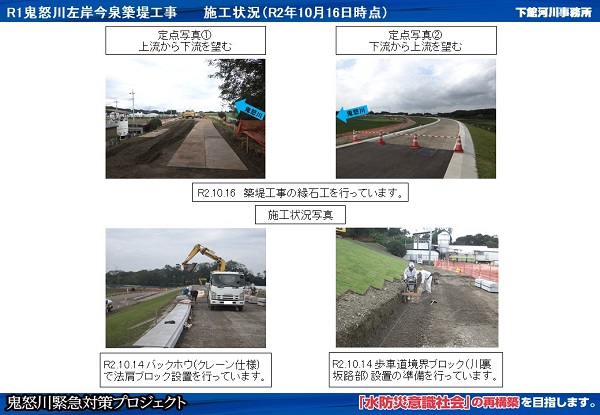

    進捗状況(令和2年10月16日)

    進捗状況(令和2年10月16日)

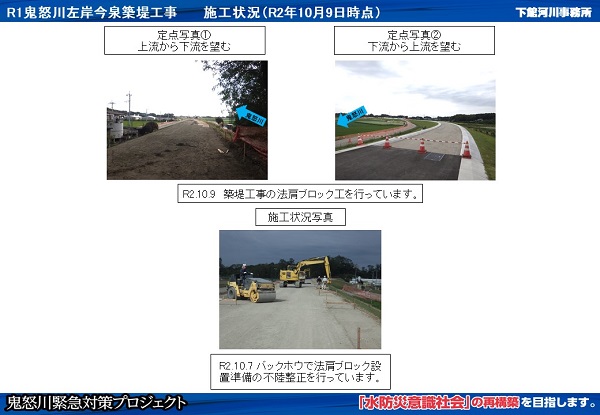

    進捗状況(令和2年10月9日)

    進捗状況(令和2年10月9日)

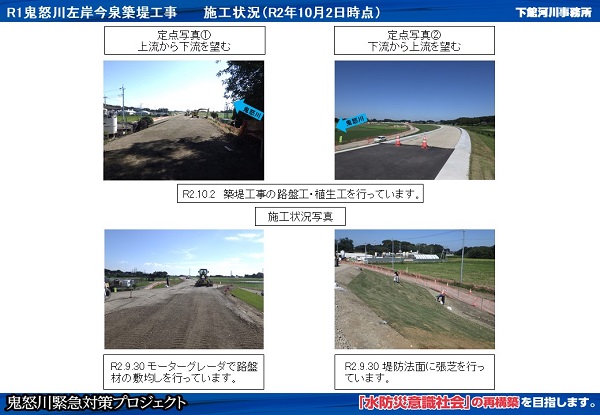

    進捗状況(令和2年10月2日)

    進捗状況(令和2年10月2日)

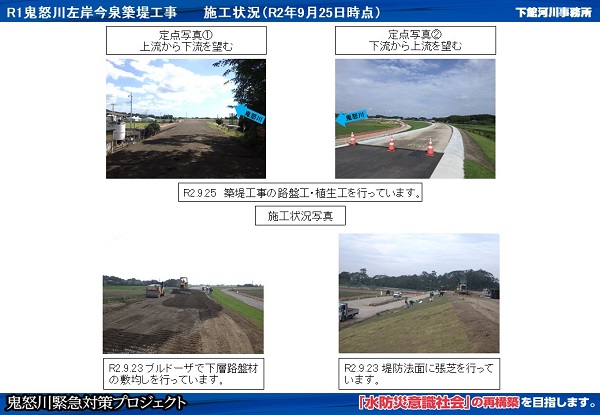

    進捗状況(令和2年9月25日)

    進捗状況(令和2年9月25日)

    進捗状況(令和2年9月18日)

    進捗状況(令和2年9月18日)

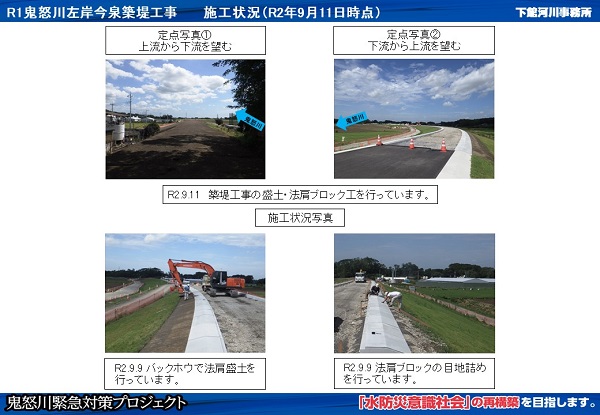

    進捗状況(令和2年9月11日)

    進捗状況(令和2年9月11日)

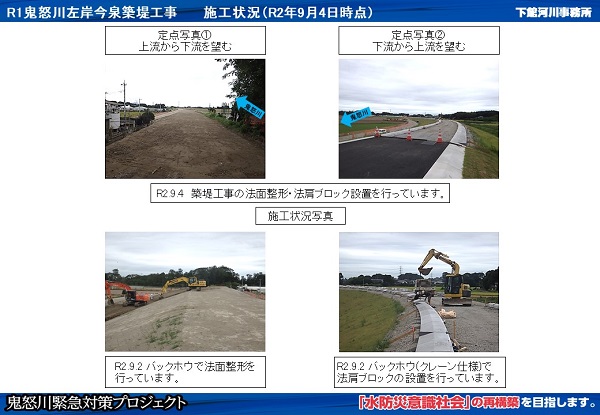

    進捗状況(令和2年9月4日)

    進捗状況(令和2年9月4日)

    進捗状況(令和2年8月28日)

    進捗状況(令和2年8月28日)
国土交通省 関東地方整備局 下館河川事務所
〒308-0841 茨城県筑西市二木成1753 電話:0296(25)2161
