R1小貝川左岸十和低水護岸災害復旧工事
進捗状況(令和3年1月21日)
進捗状況(令和3年1月14日)

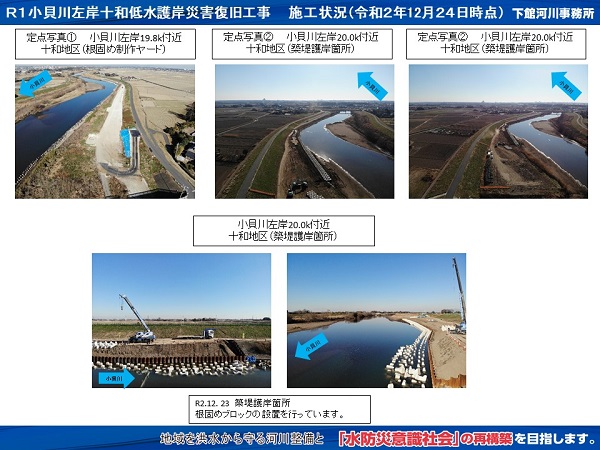

進捗状況(令和2年12月24日)

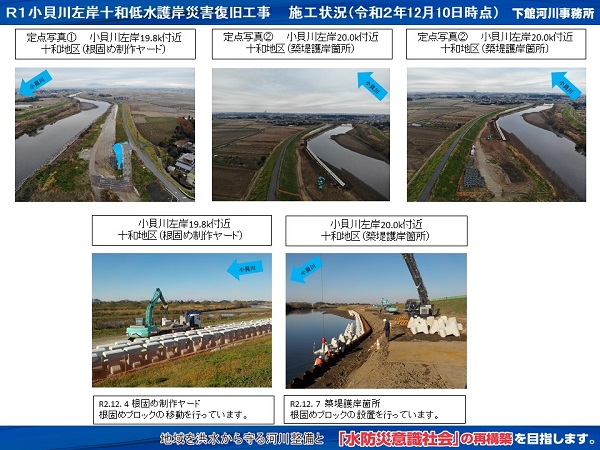

進捗状況(令和2年12月10日)

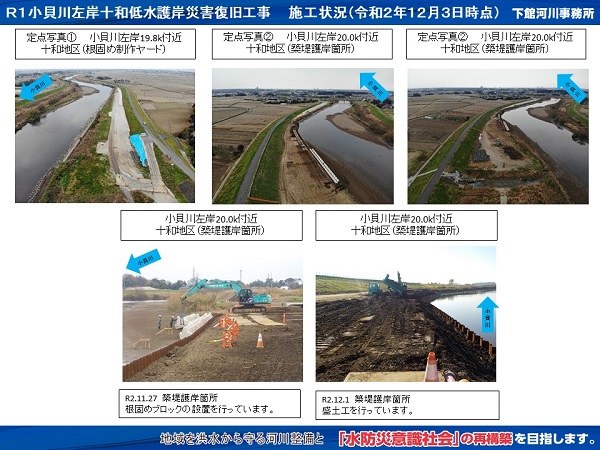

進捗状況(令和2年12月3日)

進捗状況(令和2年11月26日)

進捗状況(令和2年11月19日)

進捗状況(令和2年11月12日)
進捗状況(令和2年11月5日)

進捗状況(令和2年10月29日)

進捗状況(令和2年10月22日)

進捗状況(令和2年10月15日)

進捗状況(令和2年10月8日)

進捗状況(令和2年10月1日)

進捗状況(令和2年9月10日)

進捗状況(令和2年9月3日)

進捗状況(令和2年8月20日)

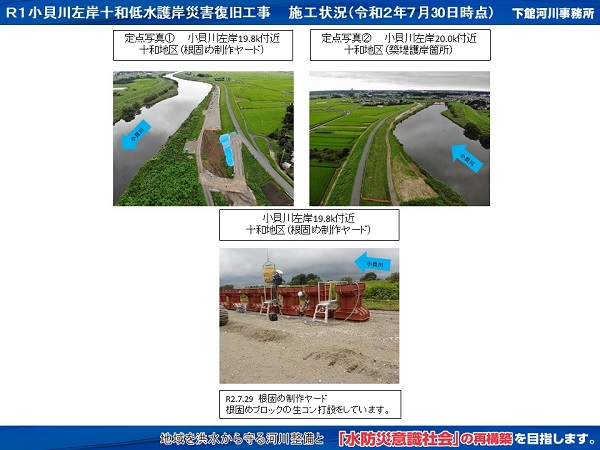

進捗状況(令和2年7月30日)
進捗状況(令和2年7月16日)
進捗状況(令和2年7月10日)
