    R1鬼怒川左岸関本分中築堤工事

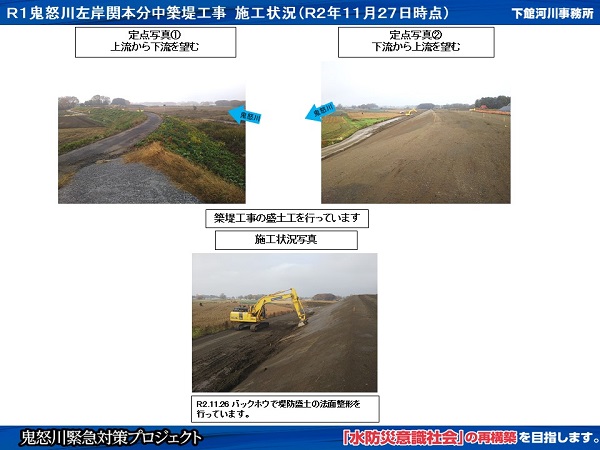

    進捗状況(令和2年11月27日)

    進捗状況(令和2年11月27日)

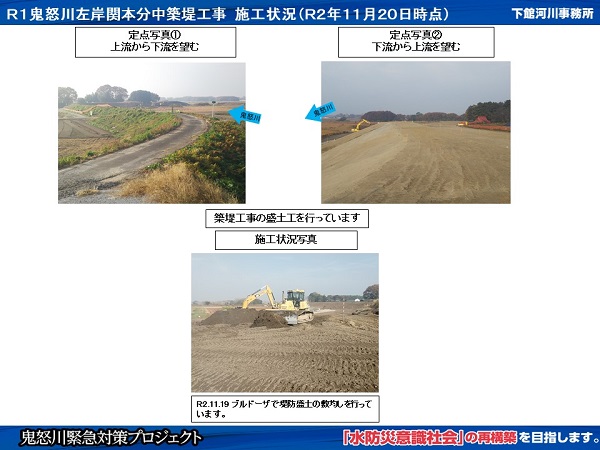

    進捗状況(令和2年11月20日)

    進捗状況(令和2年11月20日)

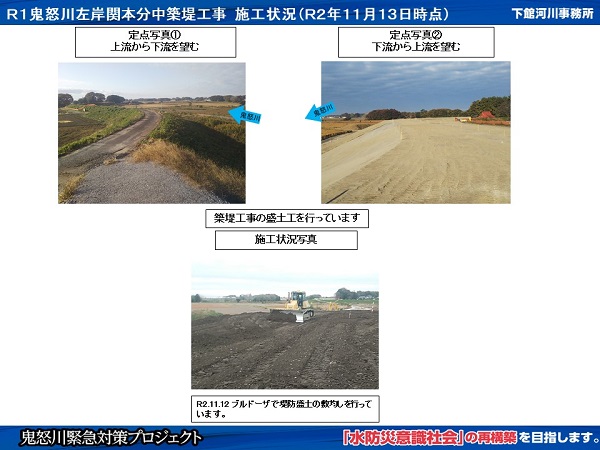

    進捗状況(令和2年11月13日)

    進捗状況(令和2年11月13日)

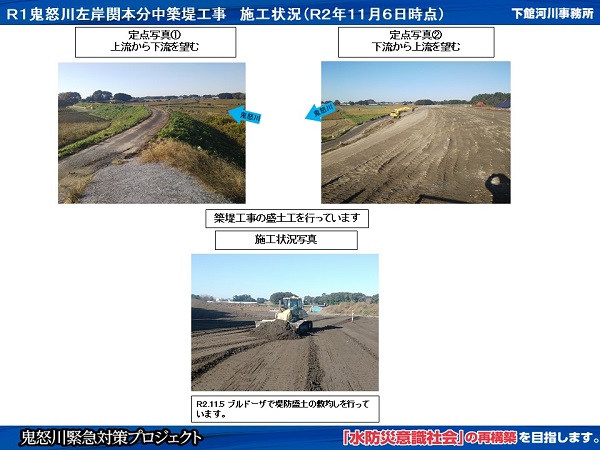

    進捗状況(令和2年11月6日)

    進捗状況(令和2年11月6日)

    進捗状況(令和2年10月30日)

    進捗状況(令和2年10月30日)

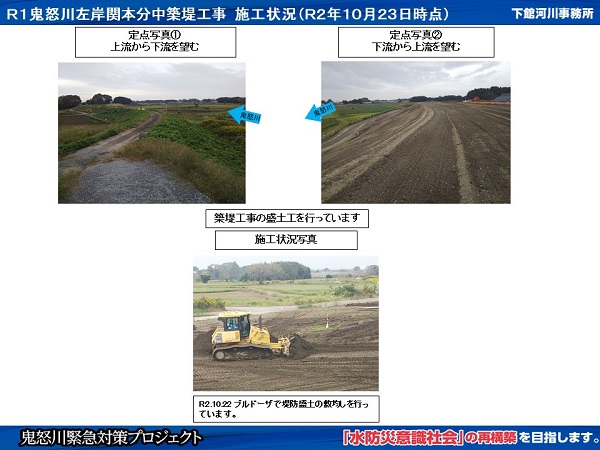

    進捗状況(令和2年10月23日)

    進捗状況(令和2年10月23日)

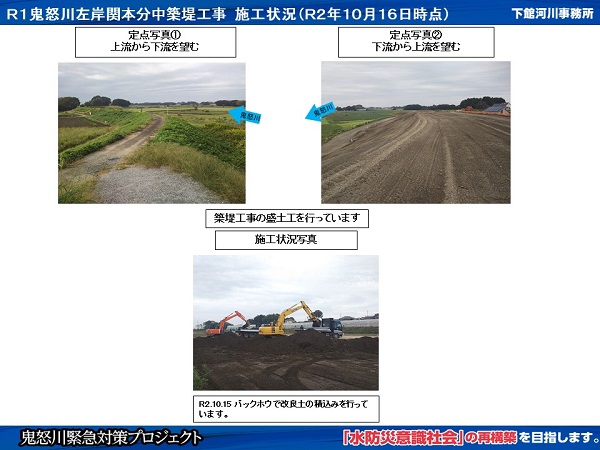

    進捗状況(令和2年10月16日)

    進捗状況(令和2年10月16日)

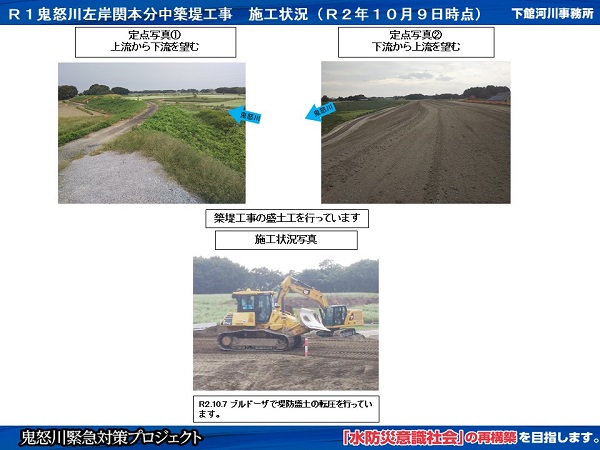

    進捗状況(令和2年10月9日)

    進捗状況(令和2年10月9日)

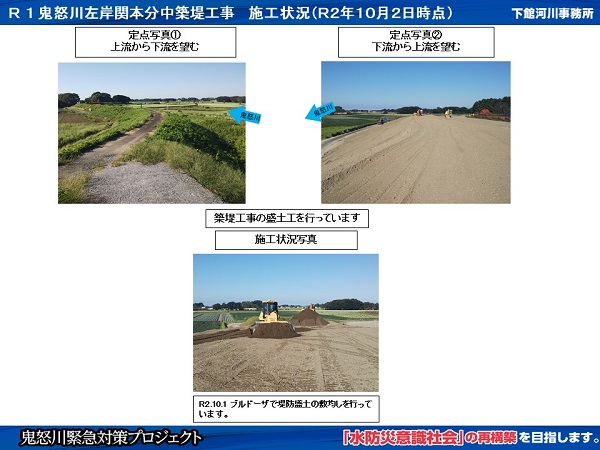

    進捗状況(令和2年10月2日)

    進捗状況(令和2年10月2日)

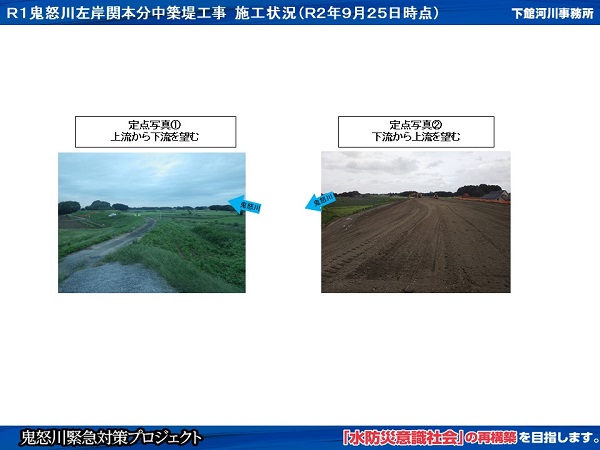

    進捗状況(令和2年9月25日)

    進捗状況(令和2年9月25日)

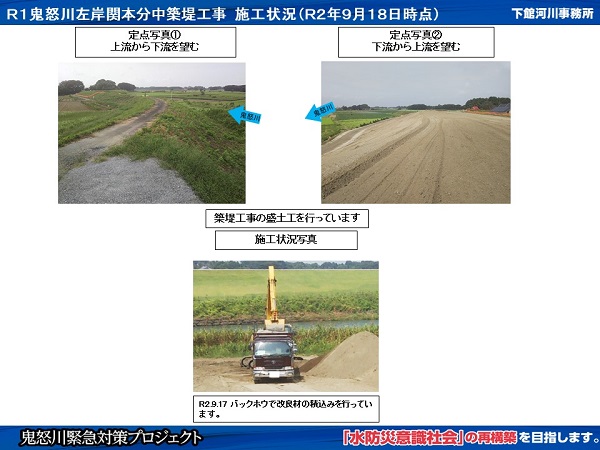

    進捗状況(令和2年9月18日)

    進捗状況(令和2年9月18日)

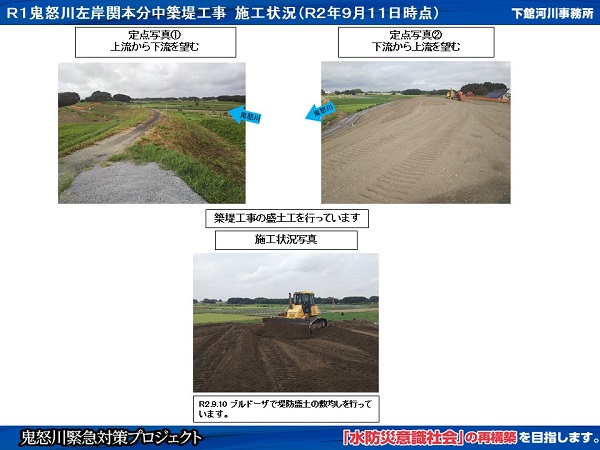

    進捗状況(令和2年9月11日)

    進捗状況(令和2年9月11日)

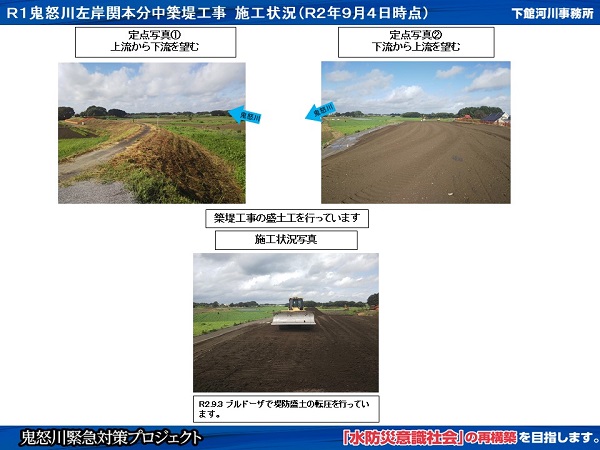

    進捗状況(令和2年9月4日)

    進捗状況(令和2年9月4日)

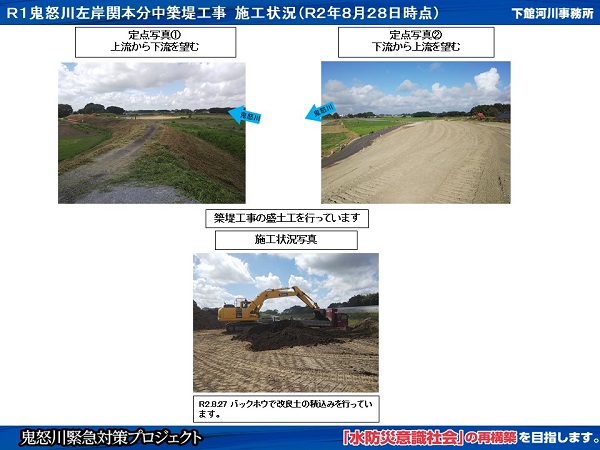

    進捗状況(令和2年8月28日)

    進捗状況(令和2年8月28日)

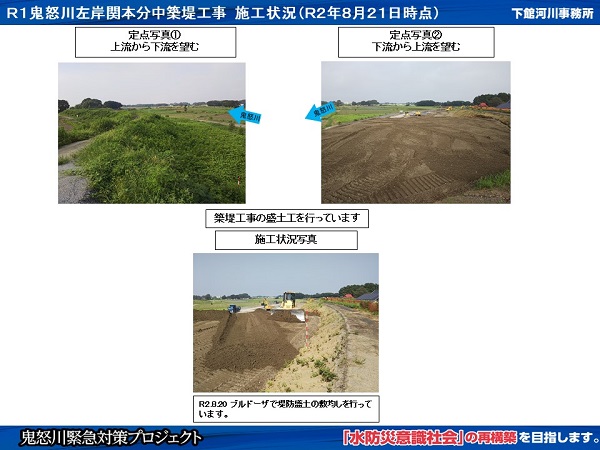

    進捗状況(令和2年8月21日)

    進捗状況(令和2年8月21日)

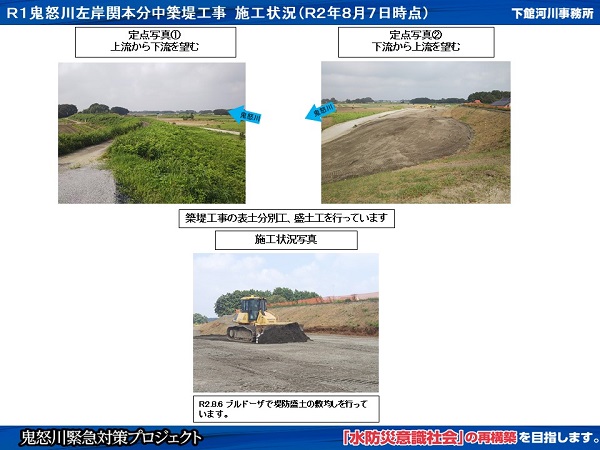

    進捗状況(令和2年8月7日)

    進捗状況(令和2年8月7日)

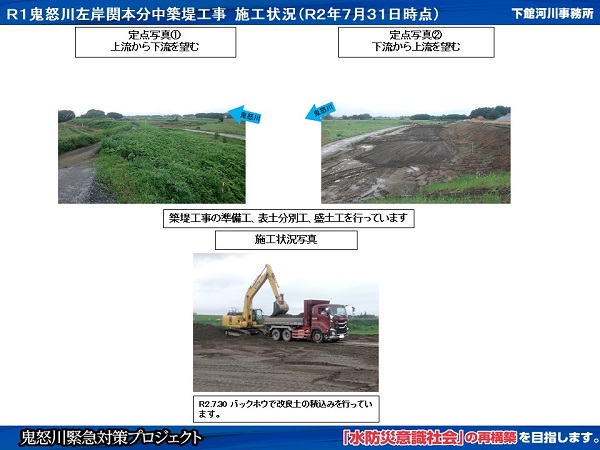

    進捗状況(令和2年7月31日)

    進捗状況(令和2年7月31日)

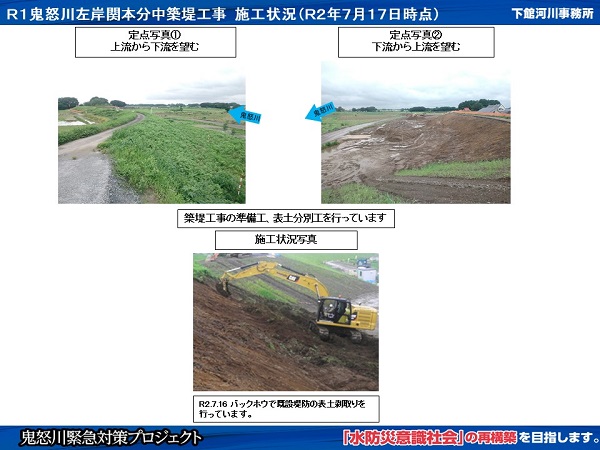

    進捗状況(令和2年7月17日)

    進捗状況(令和2年7月17日)

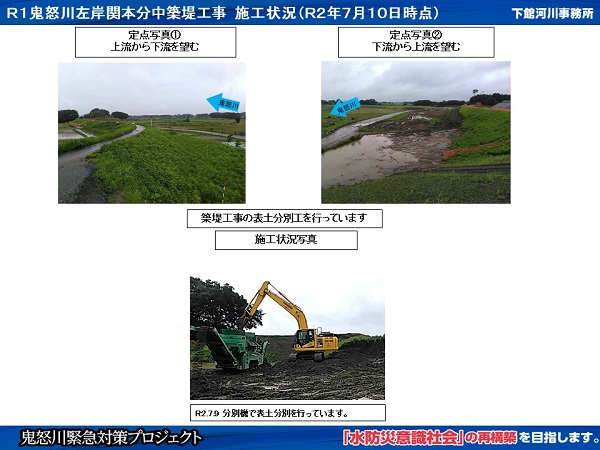

    進捗状況(令和2年7月10日)

    進捗状況(令和2年7月10日)

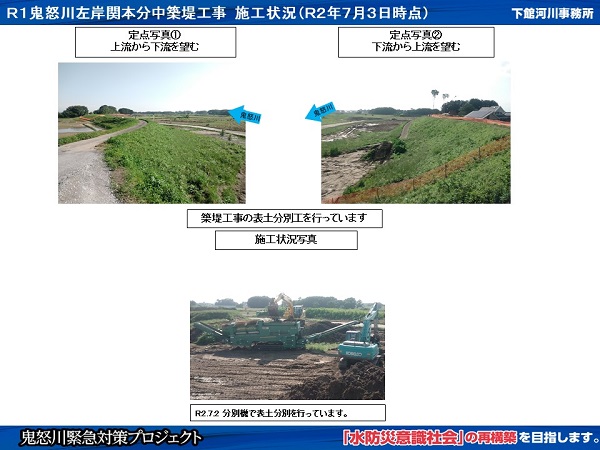

    進捗状況(令和2年7月3日)

    進捗状況(令和2年7月3日)
