鬼怒川緊急対策プロジェクト
-
鬼怒川緊急対策プロジェクト工事進捗情報
R1鬼怒川左岸桐ケ瀬築堤工事

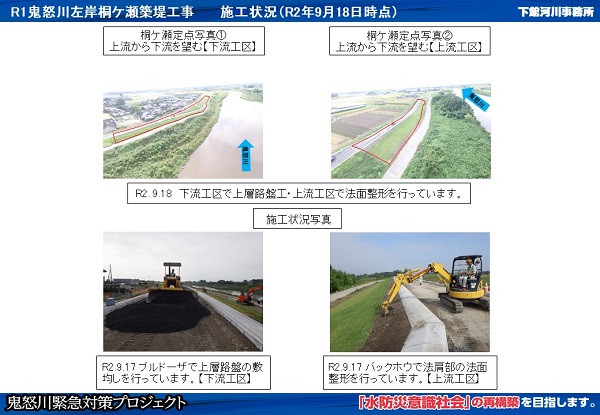

進捗状況(令和2年9月18日)

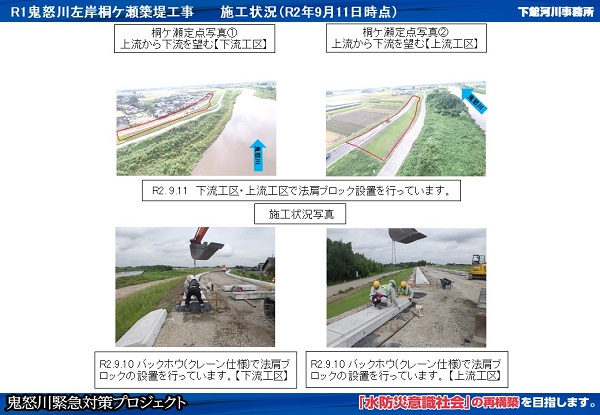

進捗状況(令和2年9月11日)

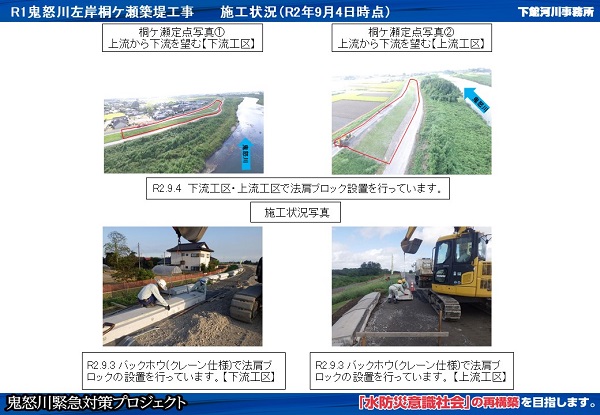

進捗状況(令和2年9月4日)

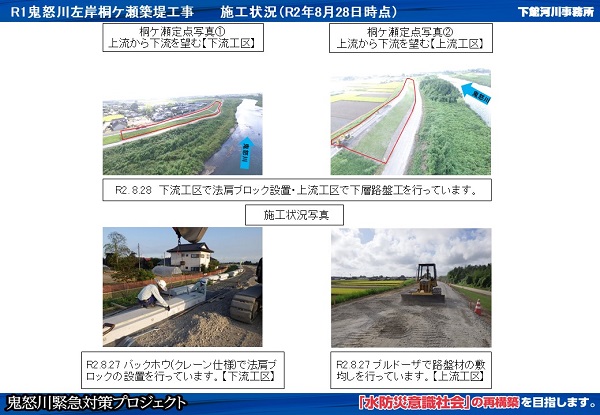

進捗状況(令和2年8月28日)

進捗状況(令和2年8月21日)

進捗状況(令和2年8月7日)

進捗状況(令和2年7月31日)

進捗状況(令和2年7月22日)

進捗状況(令和2年7月17日)

進捗状況(令和2年7月10日)

進捗状況(令和2年7月3日)

進捗状況(令和2年5月22日)
進捗状況(令和2年5月15日)

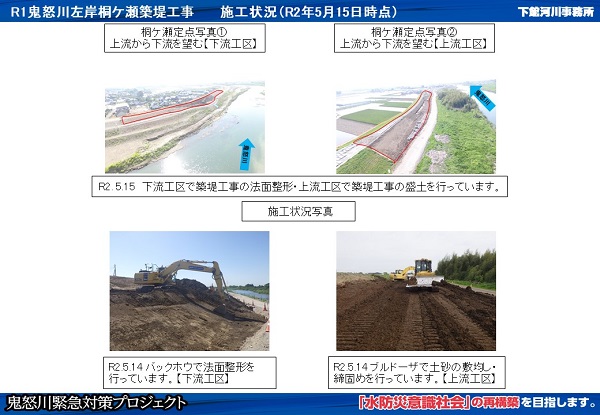

進捗状況(令和2年5月8日)

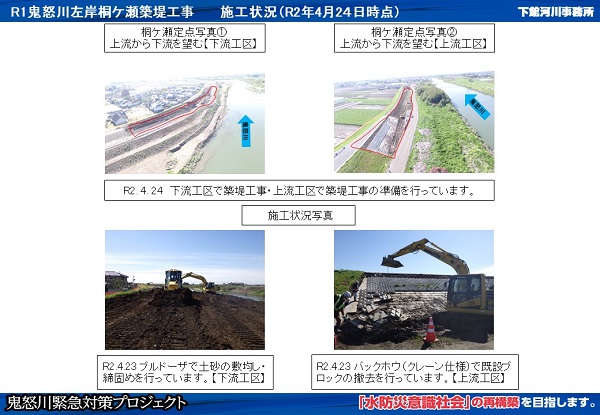

進捗状況(令和2年4月24日)

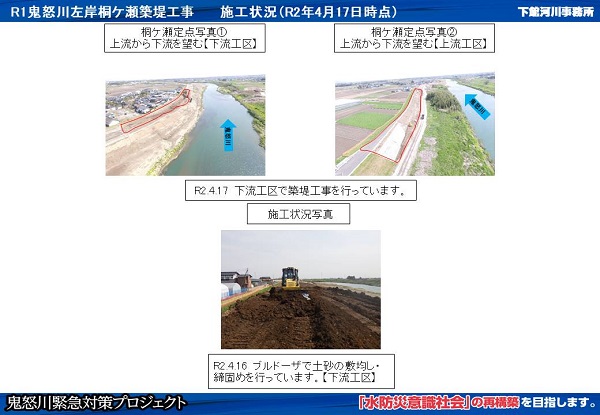

進捗状況(令和2年4月17日)

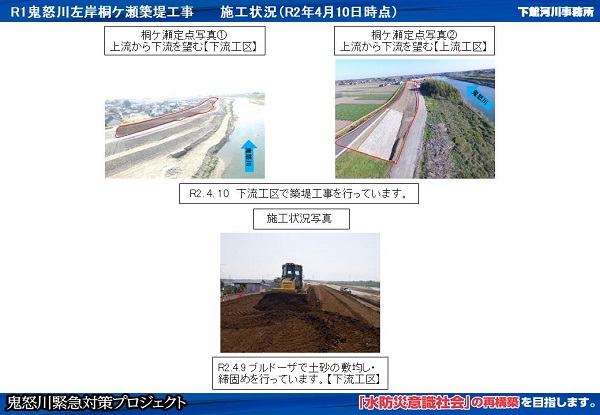

進捗状況(令和2年4月10日)

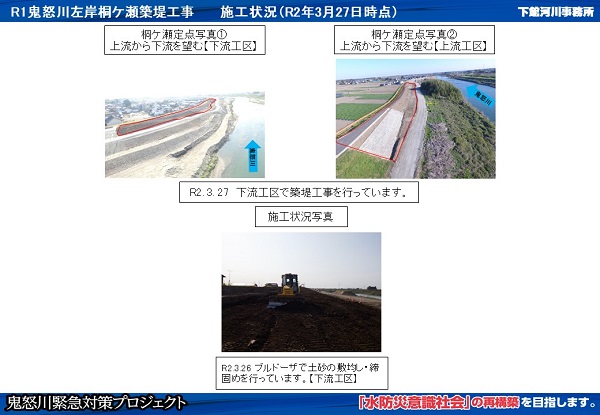

進捗状況(令和2年3月27日)

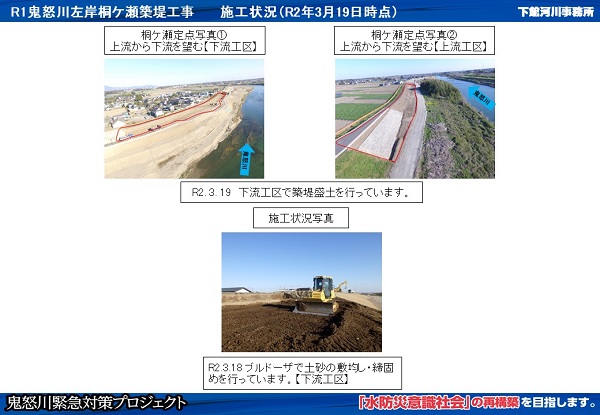

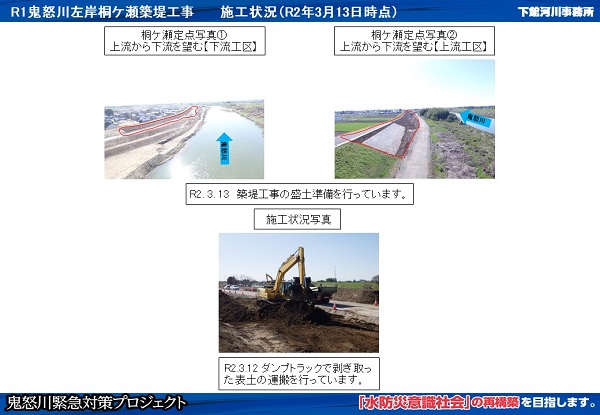

進捗状況(令和2年3月19日)
進捗状況(令和2年3月13日)
