鬼怒川緊急対策プロジェクト
-
鬼怒川緊急対策プロジェクト工事進捗情報
R1鬼怒川左岸関本肥土上流築堤工事

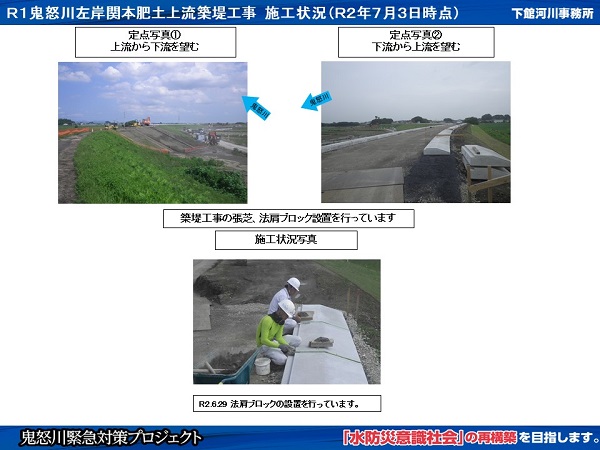

進捗状況(令和2年7月3日)

進捗状況(令和2年6月26日)

進捗状況(令和2年6月19日)

進捗状況(令和2年6月12日)

進捗状況(令和2年6月5日)

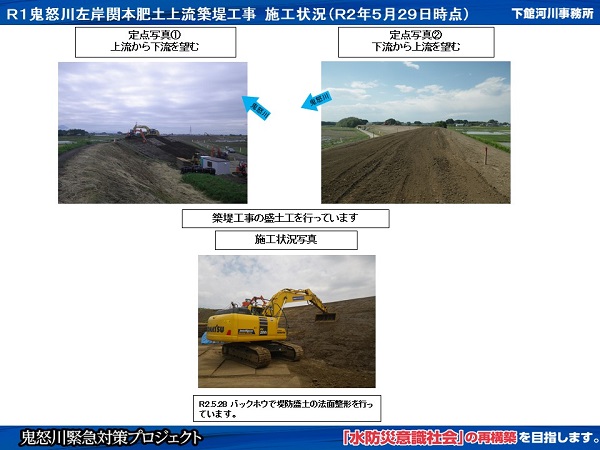

進捗状況(令和2年5月29日)

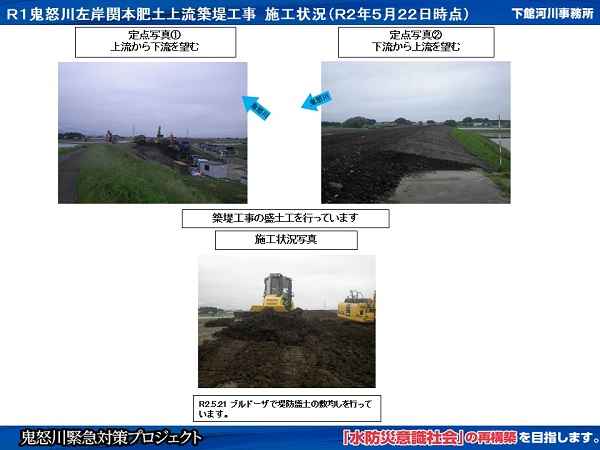

進捗状況(令和2年5月22日)

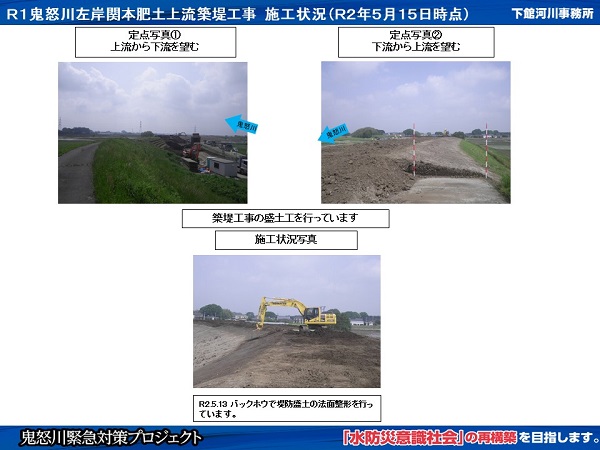

進捗状況(令和2年5月15日)

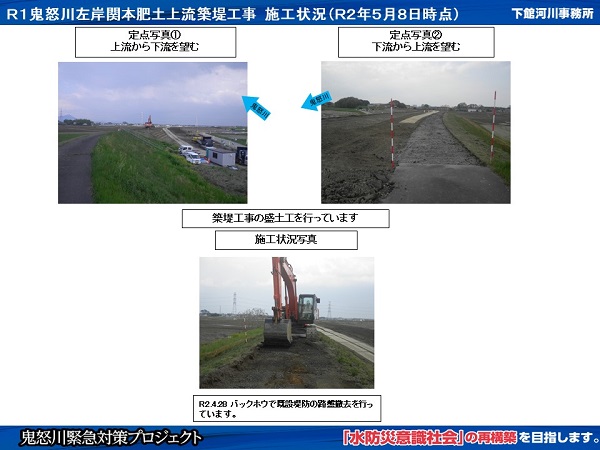

進捗状況(令和2年5月8日)

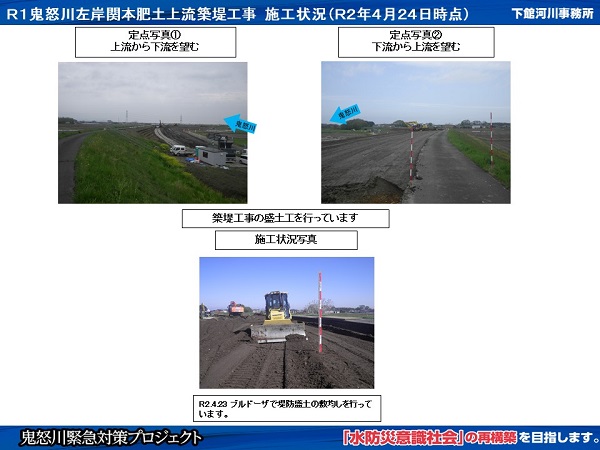

進捗状況(令和2年4月24日)

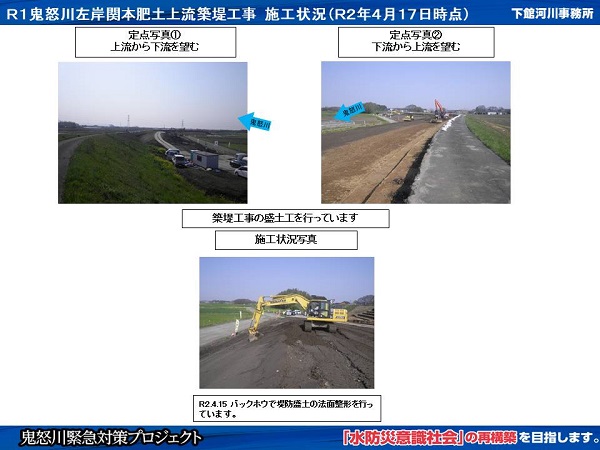

進捗状況(令和2年4月17日)
進捗状況(令和2年4月10日)

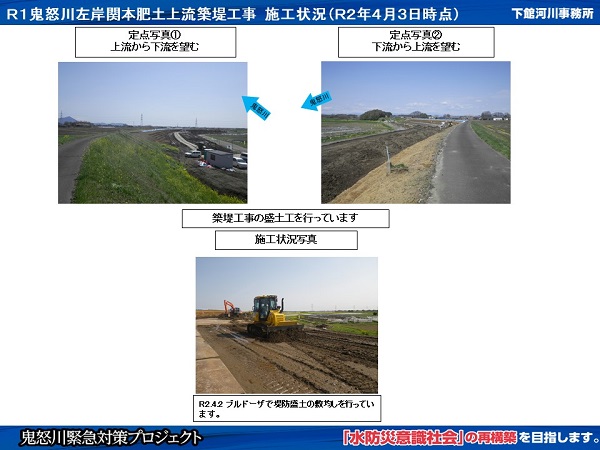

進捗状況(令和2年4月3日)

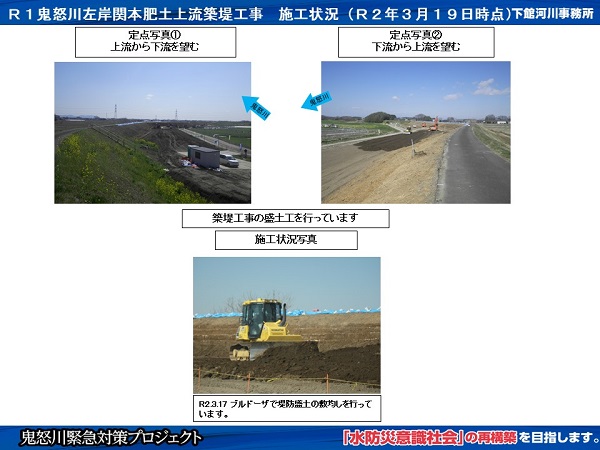

進捗状況(令和2年3月19日)

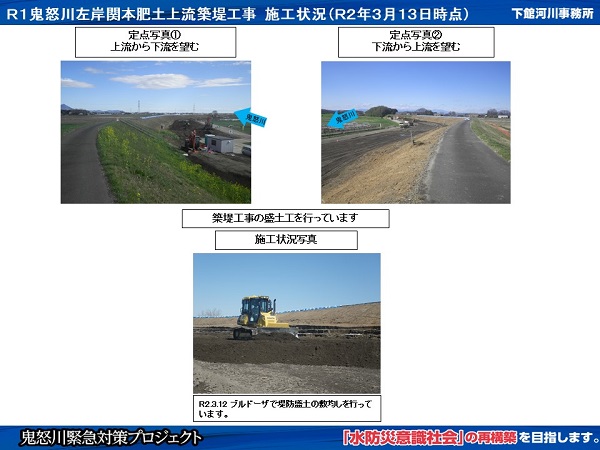

進捗状況(令和2年3月13日)

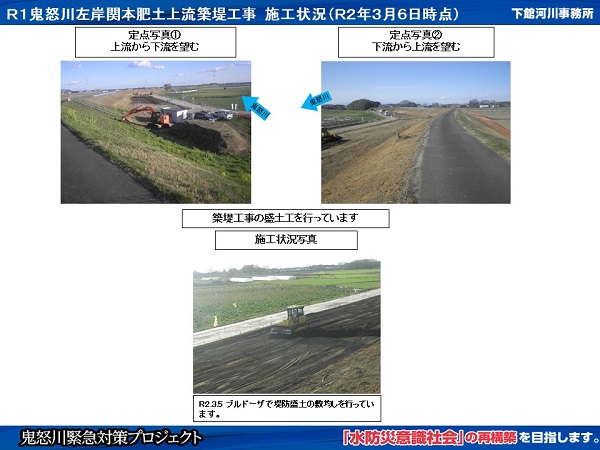

進捗状況(令和2年3月6日)

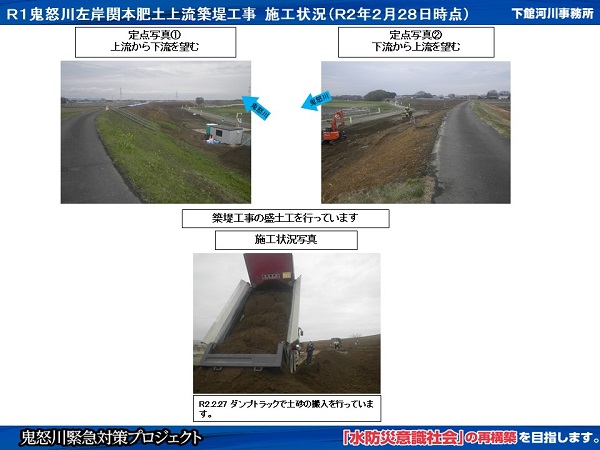

進捗状況(令和2年2月28日)

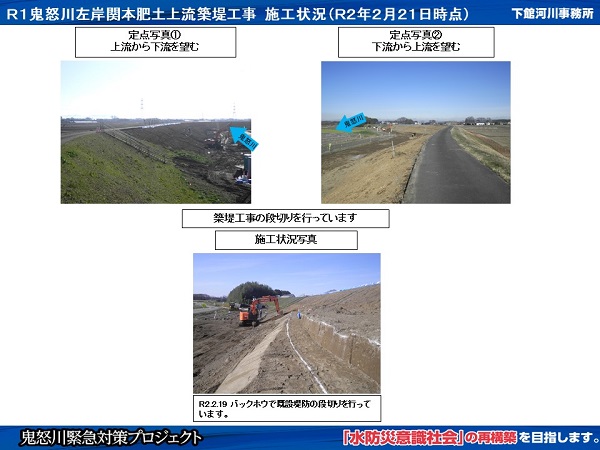

進捗状況(令和2年2月21日)

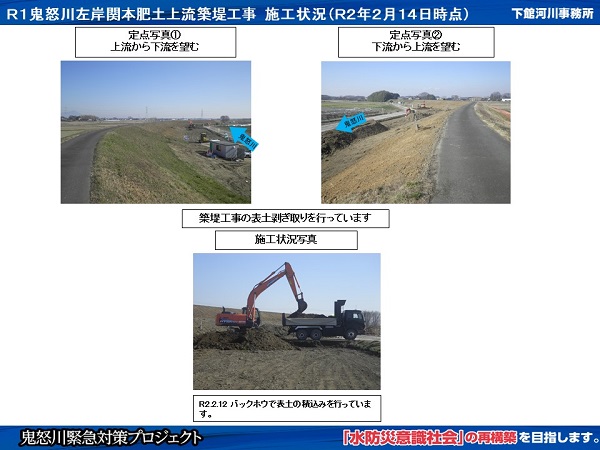

進捗状況(令和2年2月14日)

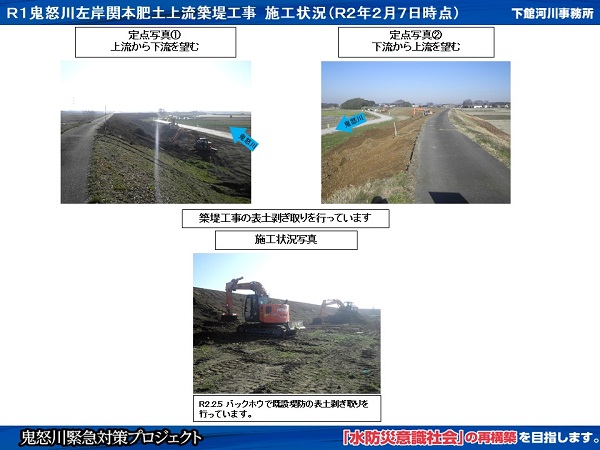

進捗状況(令和2年2月7日)
