鬼怒川緊急対策プロジェクト
-

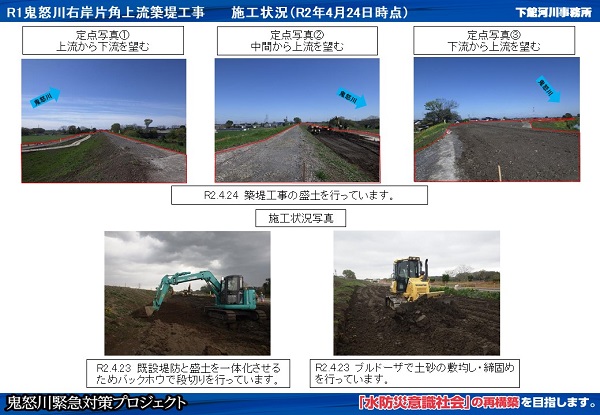

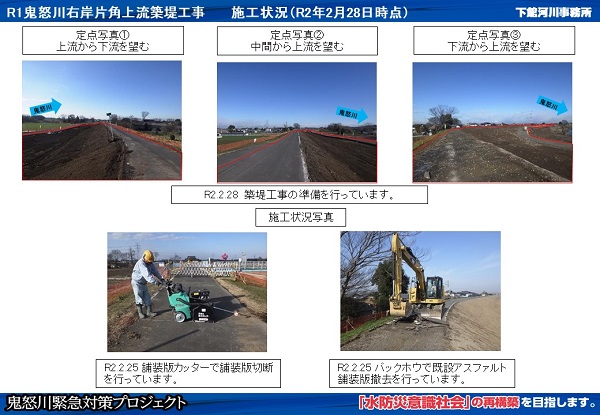

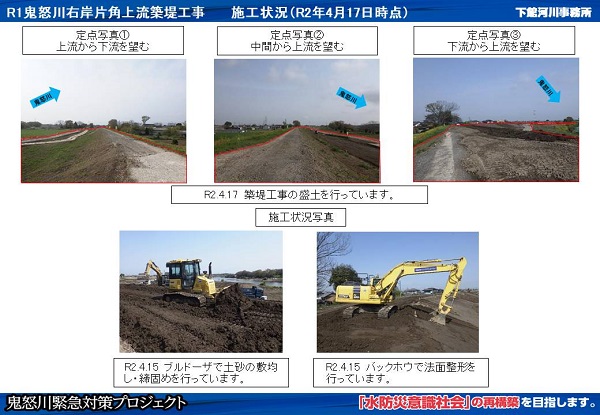

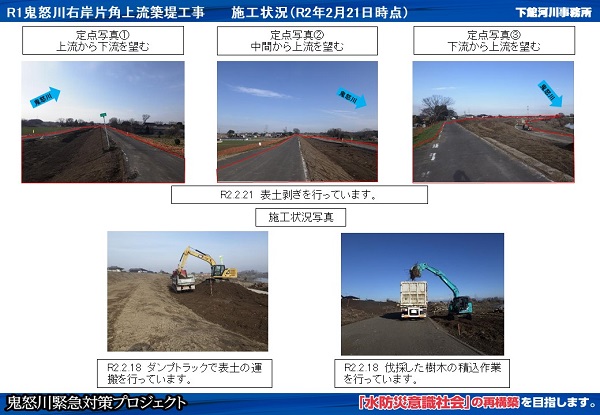

鬼怒川緊急対策プロジェクト工事進捗情報R1鬼怒川右岸片角上流築堤工事進捗状況(令和2年6月12日)  進捗状況(令和2年6月5日)  進捗状況(令和2年5月29日)  進捗状況(令和2年5月22日)  進捗状況(令和2年5月15日)  進捗状況(令和2年5月8日)  進捗状況(令和2年4月24日)  進捗状況(令和2年4月17日)  進捗状況(令和2年4月10日)  進捗状況(令和2年3月27日)  進捗状況(令和2年3月19日)  進捗状況(令和2年3月13日)  進捗状況(令和2年3月6日)  進捗状況(令和2年2月28日)  進捗状況(令和2年2月21日)  進捗状況(令和2年2月14日)  進捗状況(令和2年2月7日)  進捗状況(令和2年1月31日)  進捗状況(令和2年1月24日)  進捗状況(令和2年1月17日)
