相模川水系广域水坝管理事务所网页 > 宫濑水坝详情 > 有关水坝建设

宫濑水坝详情

  • 有关水坝建设

    宫濑水坝建设的过程

    宫濑水坝建设在离开多年来住惯了的故乡的各位迁移者、提供祖传土地的各位地权者、相关公共机关、各位工程相关人员的协助下,于2000年12月竣工。我们用从用于水坝建设的工程用道路工程至直到水坝满水为止之间的工程状况的图片,介绍宫濑水坝记录的建设过程。

    从图片观看宫濑水坝的记录

    • 从水坝下游观看的夜景(1994年) 从水坝下游观看的夜景(1994年)
    • 右岸顶部的基础挖掘工程(1990年) 右岸顶部的基础挖掘工程(1990年)
    • 从原石山观看的水坝主体(1994年) 从原石山观看的水坝主体(1994年)
    • RCD混凝土施工(1993年) RCD混凝土施工(1993年)
    • 水坝下游导流工程(1988年) 水坝下游导流工程(1988年)
    • 水坝上游二次截断工程的施工(1988年) 水坝上游二次截断工程的施工(1988年)
    • 满水的水坝(1998年) 满水的水坝(1998年)
    • 使用斜坡索车的RCD混凝土施工(1992年) 使用斜坡索车的RCD混凝土施工(1992年)
    • 修建工程用道路(1988年) 修建工程用道路(1988年)

    宫濑水坝建设的过程

    在建设宫濑水坝时,做了许多努力、研究了各种对策,通过有计划的周边环境对策将工程和开发对自然环境的影响控制在最低程度,对于受到影响的自然环境,努力使其复原,致力于保护周边地区丰富的自然环境。
    为了合理推进大规模水坝建设,除引进RCD施工方法进行设计和施工外,还开发了自卸开车直载型坡道铁路,并采用了新技术,以此降低成本、缩短工期。

    关于RCD施工方法

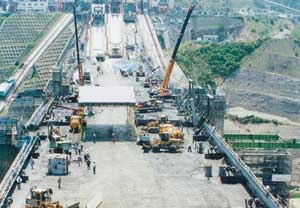

    RCD混凝土施工(1993年) RCD混凝土施工(1993年)

    在宫濑水坝建设中,为了有效而经济地对多达约200万m³的大量混凝土进行施工,采用了RCD施工方法(Roller Compacted Dam-Concrete Method)。它是当时的建设省(现在的国土交通省)开发的水坝施工方法,控制水泥量、平整搅拌超硬练的混凝土并加固的施工方法,与传统的施工方法相比,有提高安全性、节减经费、缩短工期的优点。

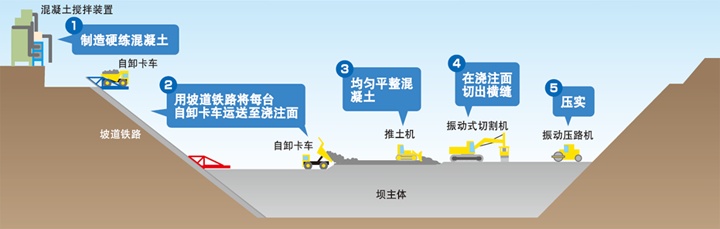

    RCD施工方法的流程 RCD施工方法的流程

    宫濑水坝的变迁

    1969年4月 指定为相模川一级河流(公告)。
    9月 建设省公布水坝计划。
    1971年4月 开设宫濑水坝调查事务所。
    1974年4月 名称变更为宫濑水坝工程事务所。
    1976年8月 开始调查单笔注册土地(清川村、津久井町)。
    1977年3月 依据水源地去对策特别措施法(以下称水特法)指定水坝(公告)。
    6月 批准宫里集体迁移地。
    1978年5月 确定水坝设施地点设在石小屋。
    10月 公布湖周边迁移地构想(现行宫之平、水之乡)。
    12月 确定宫濑水坝基本计划(公告)。
    1979年5月 指定河流预定地点(公告)。
    12月 提示一般损失补偿标准(清川村、津久井町)。
    1980年3月 依据水特法指定水源地区(公告)。
    确定水源地区改造计划(作为振兴计划实施)。
    7月 爱川町石小屋地区、开始调查单笔注册土地。
    1981年8月 签署淹没地、一般损失补偿标准(清川村、津久井町)。
    1982年4月 宫里代替地基本简称(8月开始迁移)
    9月 A代替地基本简称(宫之平)。
    12月 签署鸟居原地区损失补偿标准(津久井町)。
    1983年1月 签署韭尾根地区损失补偿标准(津久井町)。
    2月 签署施工用道路日比良野向原线、损失补偿标准(爱川町)。
    3月 正式开始替代道路施工等。替代墓地基本建成。
    11月 石小屋地区观光业者迁移开始。
    1984年3月 着手临水排水隧洞施工。
    6月 签署水坝设施用地、一般损失补偿标准(爱川町)。
    1985年3月 B替代地基本建成(水之乡)。
    1986年3月 缔结与道志・津久井导水渠计划的调查有关的协议书。
    11月 确定变更宫濑水坝基本计划(公告)。
    1987年3月 签署宫濑水坝建设事业伴随的渔业补偿(相模川渔连)。
    11月 着手大坝主体挖掘。
    1988年2月 临时排水隧洞换流开始。
    1989年10月 着手大坝主体挖掘。
    1990年3月 签署与道志和津久井导水渠(鸟屋和串川地区内)施工工程相关的协议书。
    1991年2月 开通县道秦野清川线。
    3月 签署与道志导水渠(青根地区内)施工工程相关的协议书。
    10月 开始浇注大坝主体混凝土(奠基式11月)
    1993年2月 着手建设津久井导水渠。
    3月 着手建设石小屋水坝。着手建设道志导水渠。
    1994年7月 石小屋水坝临时排水隧道换流开始。
    11月 开通县道伊势原和津久井线。主体混凝土浇注完毕。
    1995年1月 石小屋水坝混凝土浇注开始(奠基式3月)。
    10月 大坝主体开始蓄水试验。
    1996年3月 县道宫濑爱川线开通。
    4月 石小屋水坝浇注完毕。
    11月 开通早户林道。
    1997年4月 爱川第1第2发电站开始运转。
    10月 津久井导水渠贯通。
    1998年6月 宫濑湖蓄满水(诞生)。
    9月 剧性第53届过敏体育大会皮划艇比赛。
    10月 蓄水试验结束。
    12月 道志导水渠再向前延伸获得当地同意。
    1999年4月 主体和津久井导水渠部分启用。
    2000年11月 道志导水渠贯通。
    2001年4月 宫濑水坝正式启用。
国土交通省关东地区整备局相模川水系广域水坝管理事务所
邮编252-0156 神奈川县相模原市绿区青山字南山2145-50
