有明立体【海側】工事写真

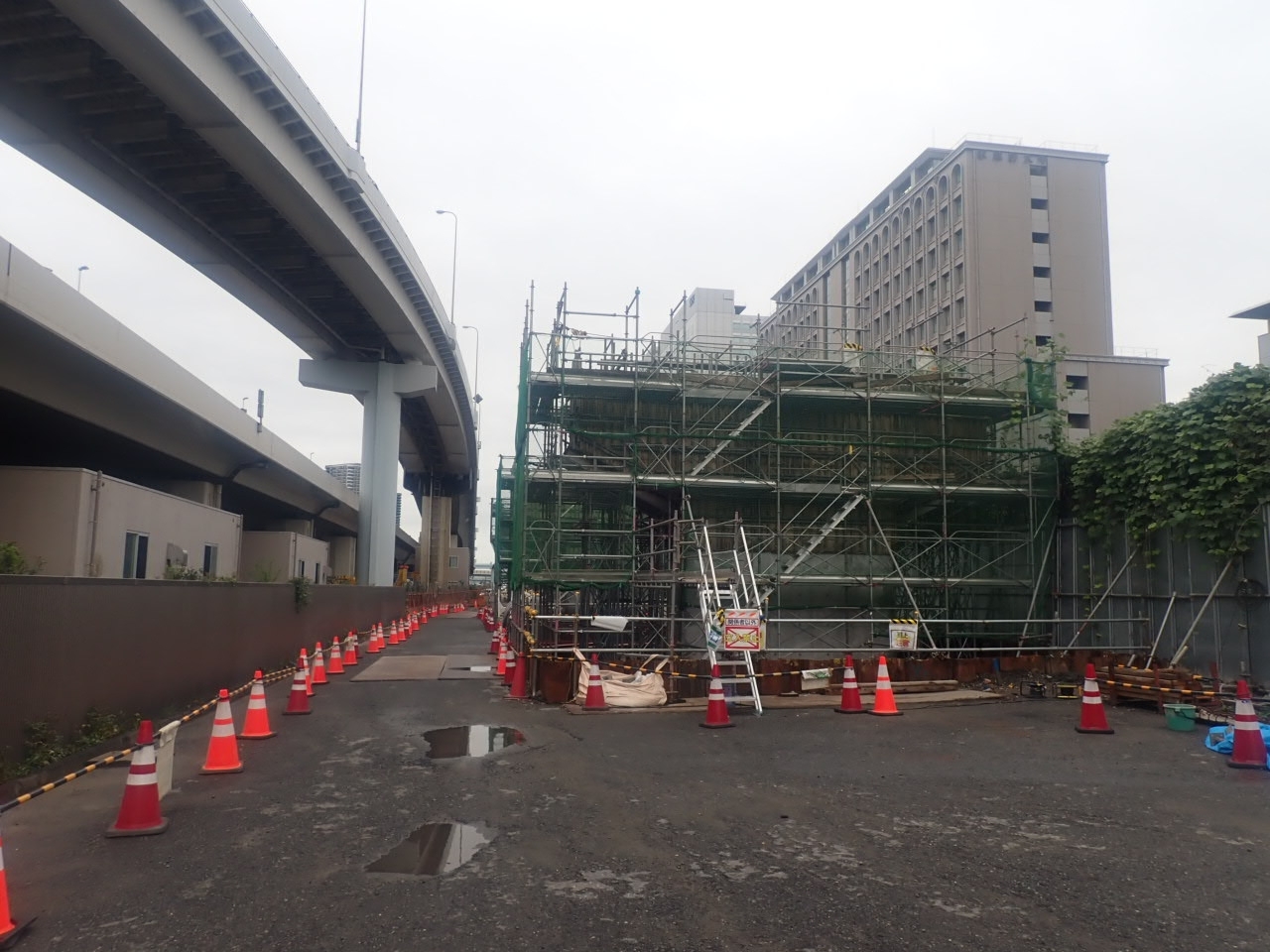

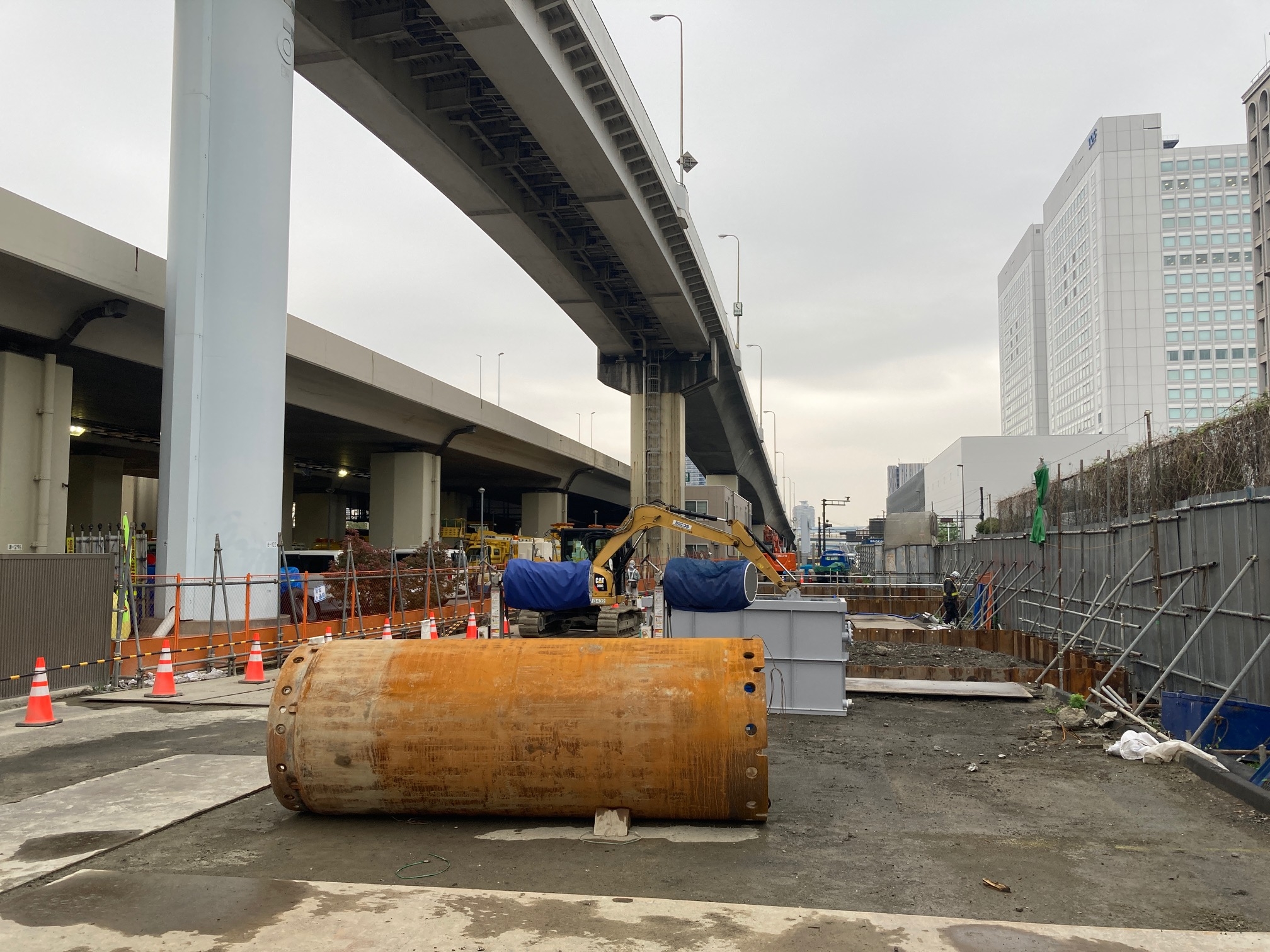

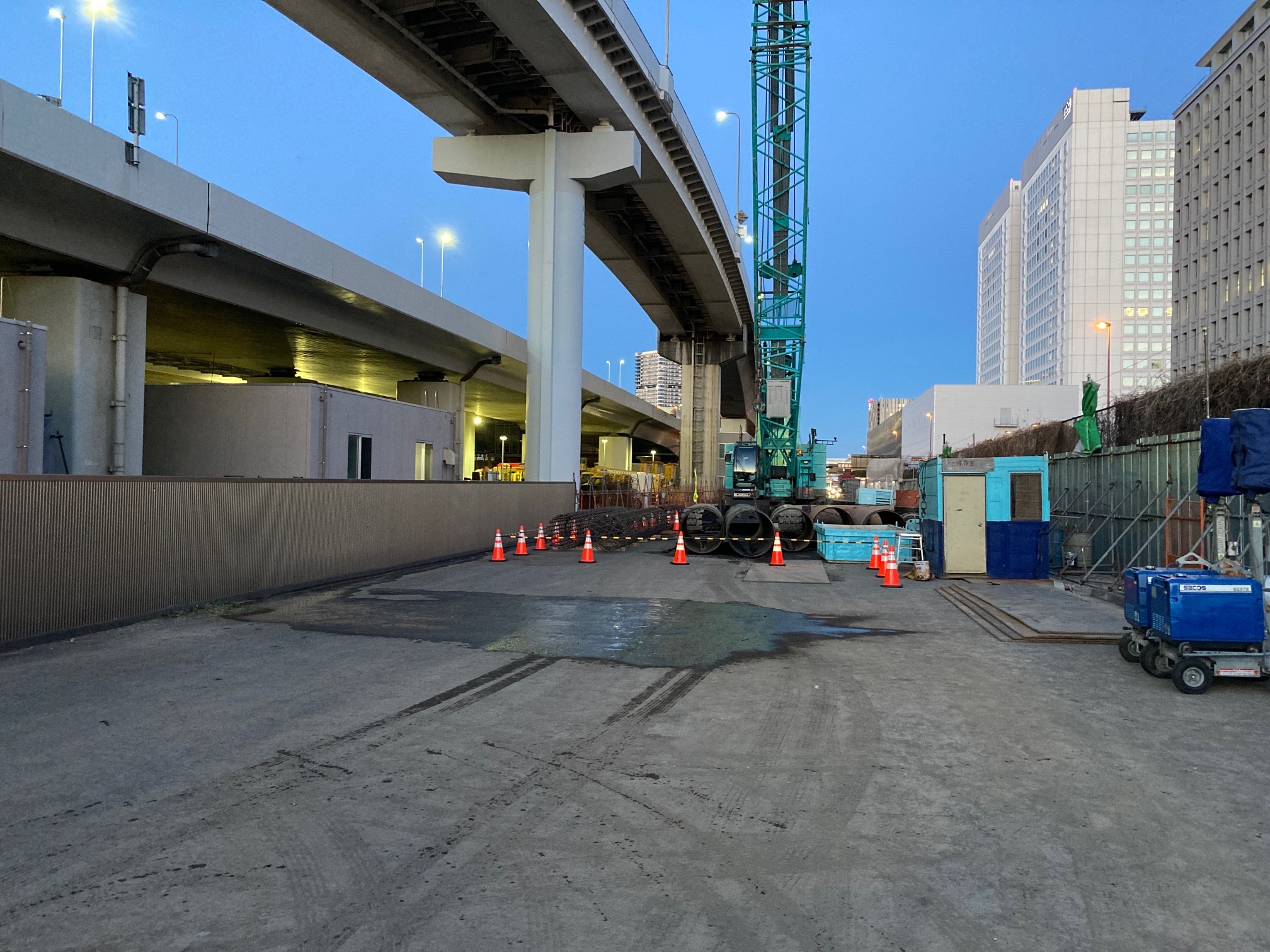

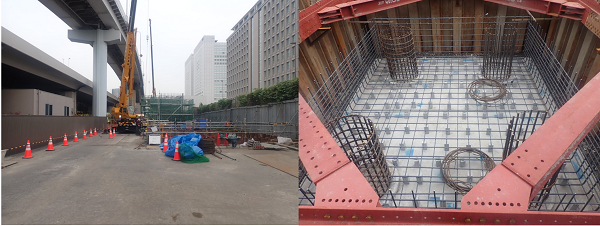

有明立体【海側】下部工事の状況(R4.10.20現在)

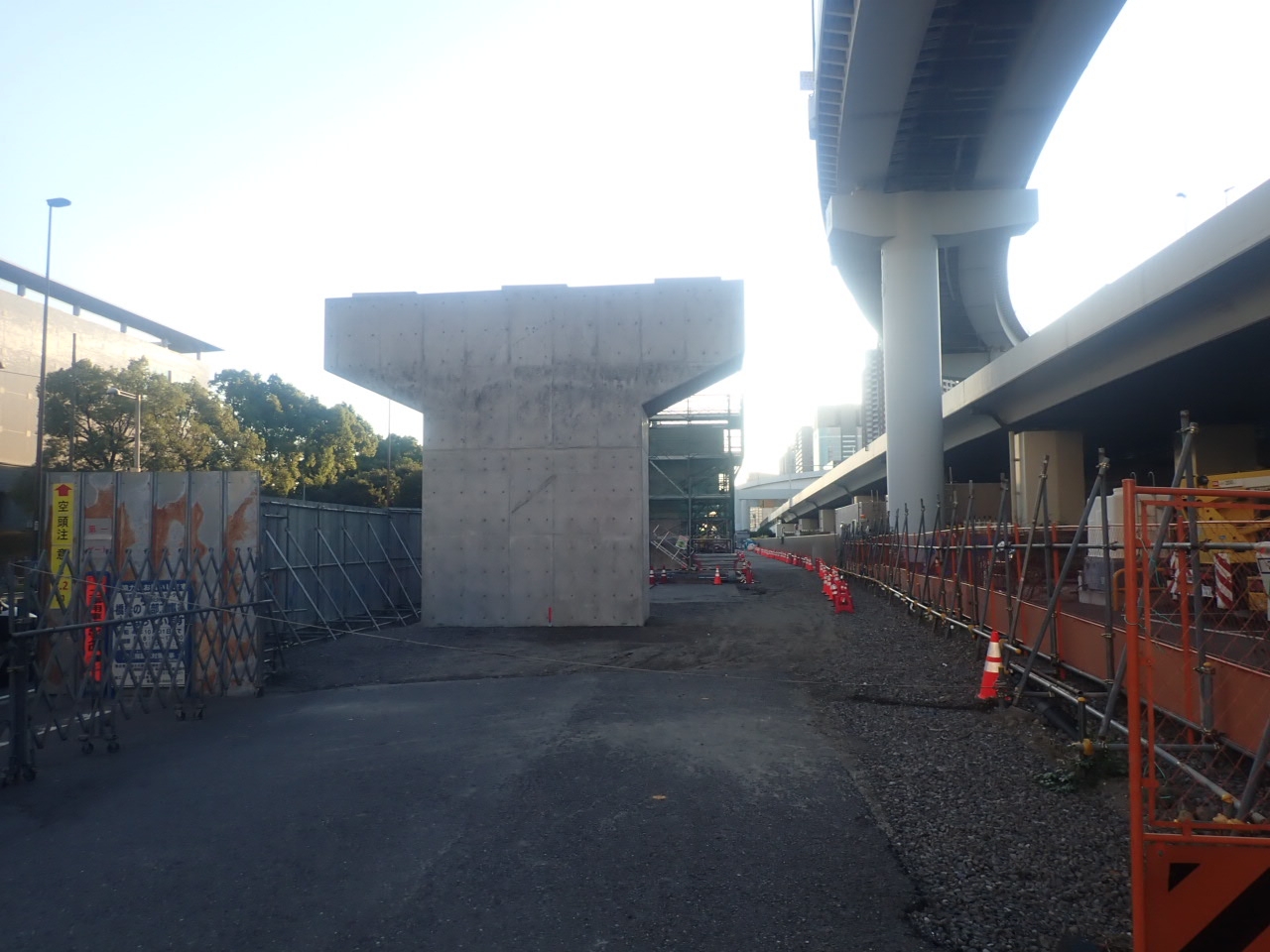

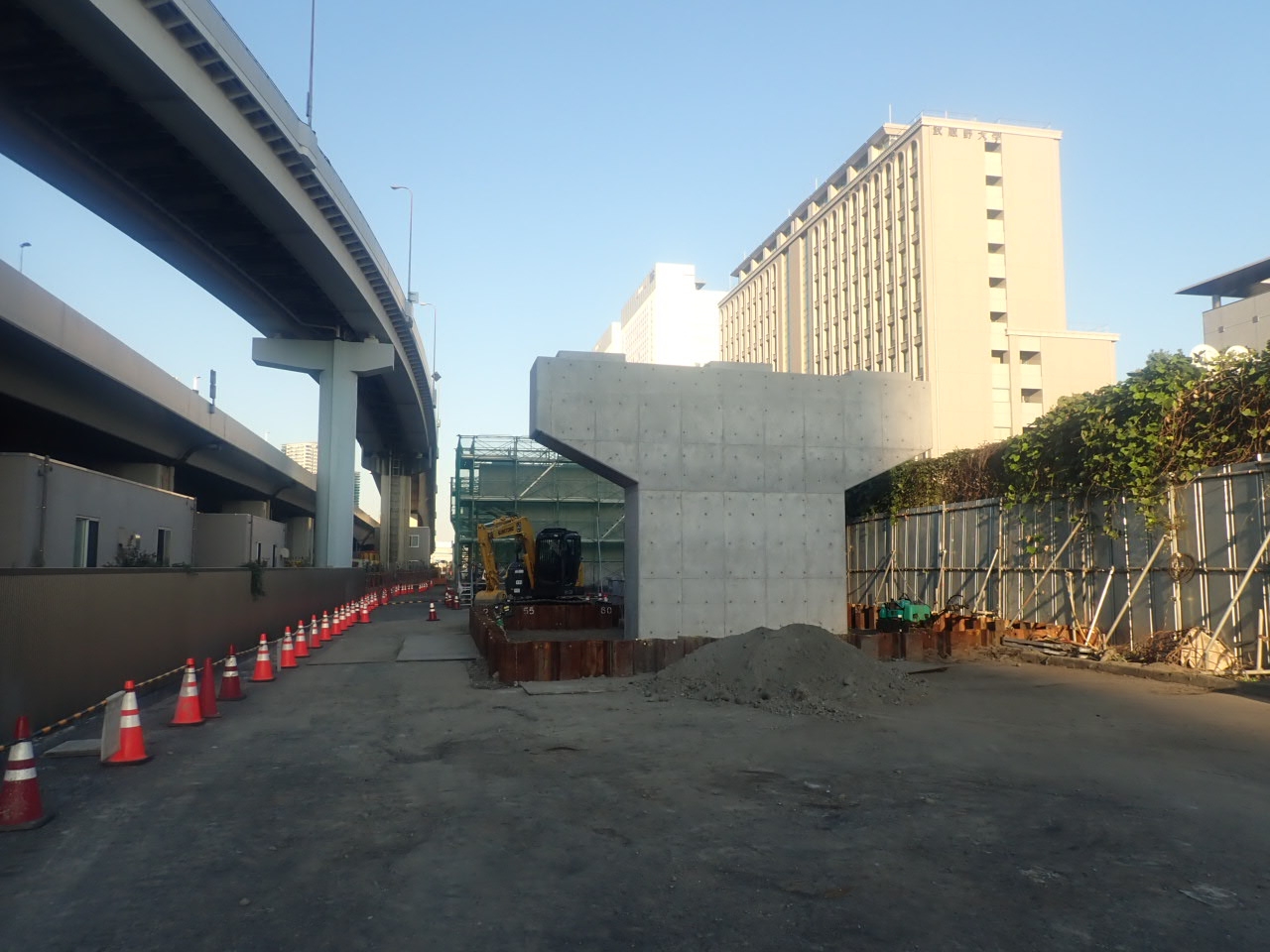

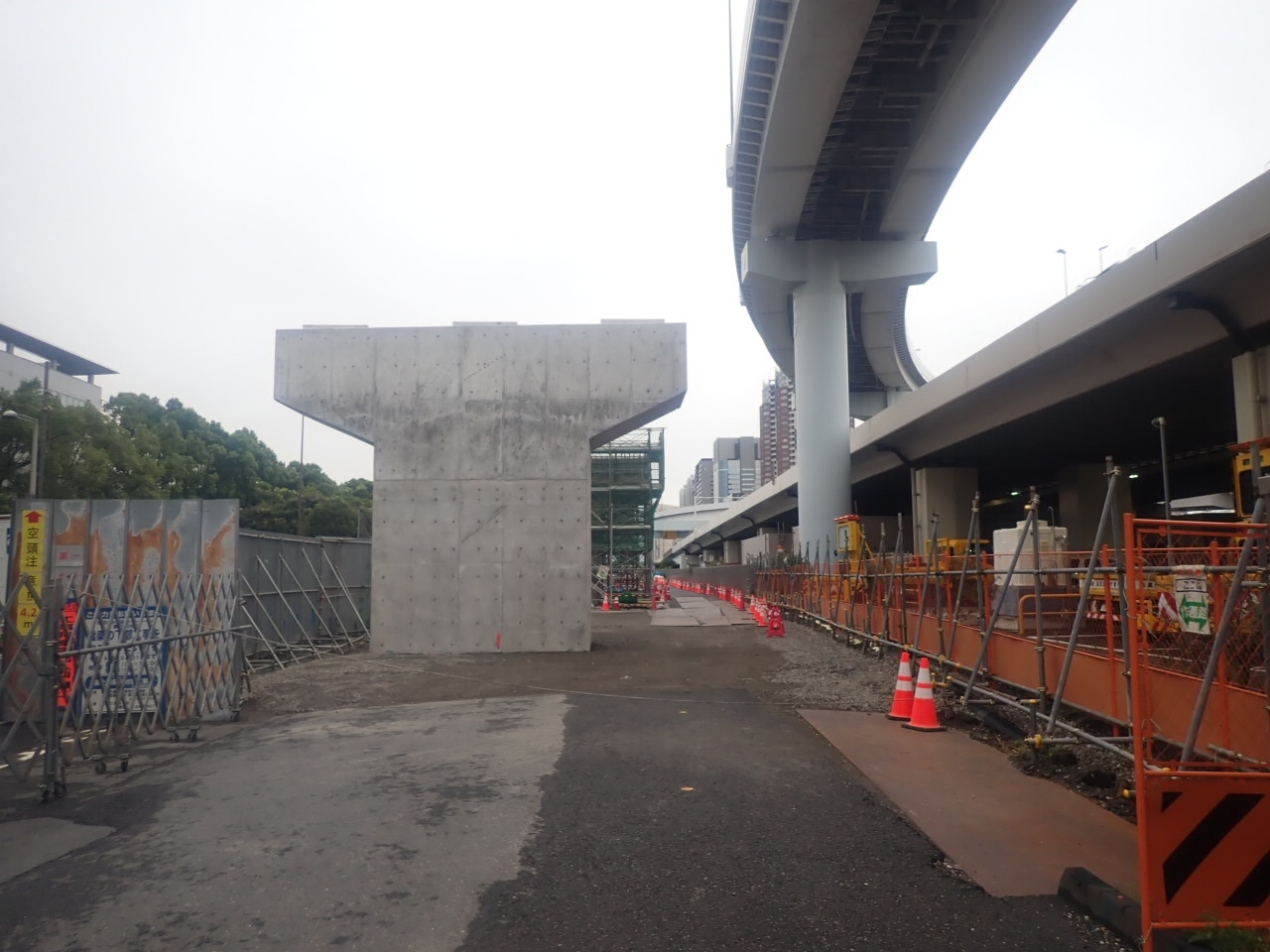

(1)UP11橋脚 足場撤去完了、埋戻し完了
(2)UP10橋脚 梁部コンクリート打設、型枠撤去完了
(3)UP9橋脚 梁部コンクリート打設、型枠撤去完了
(4)UP8橋脚 施工完了

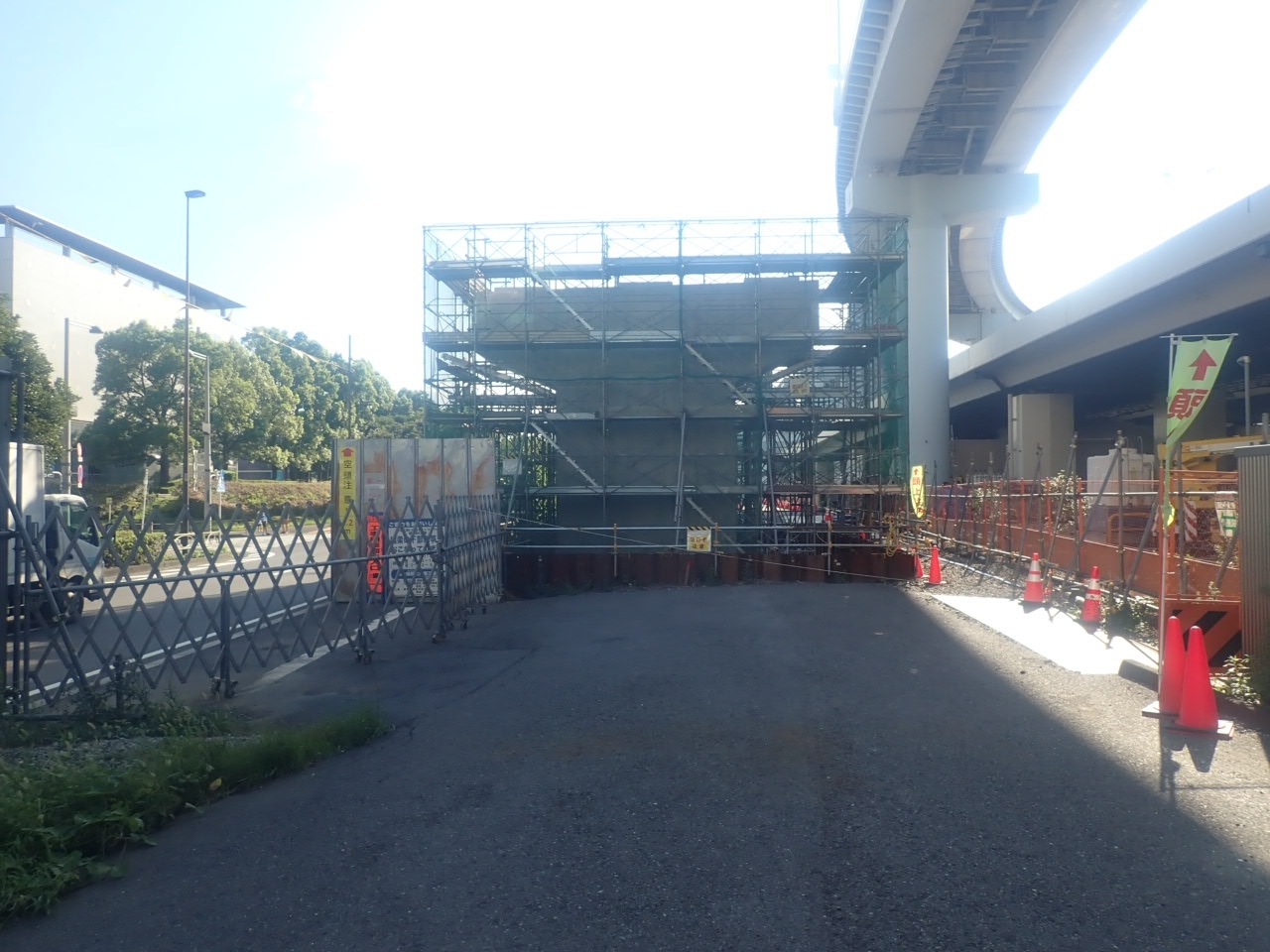

有明立体【海側】下部工事の状況(R4.9.20現在)

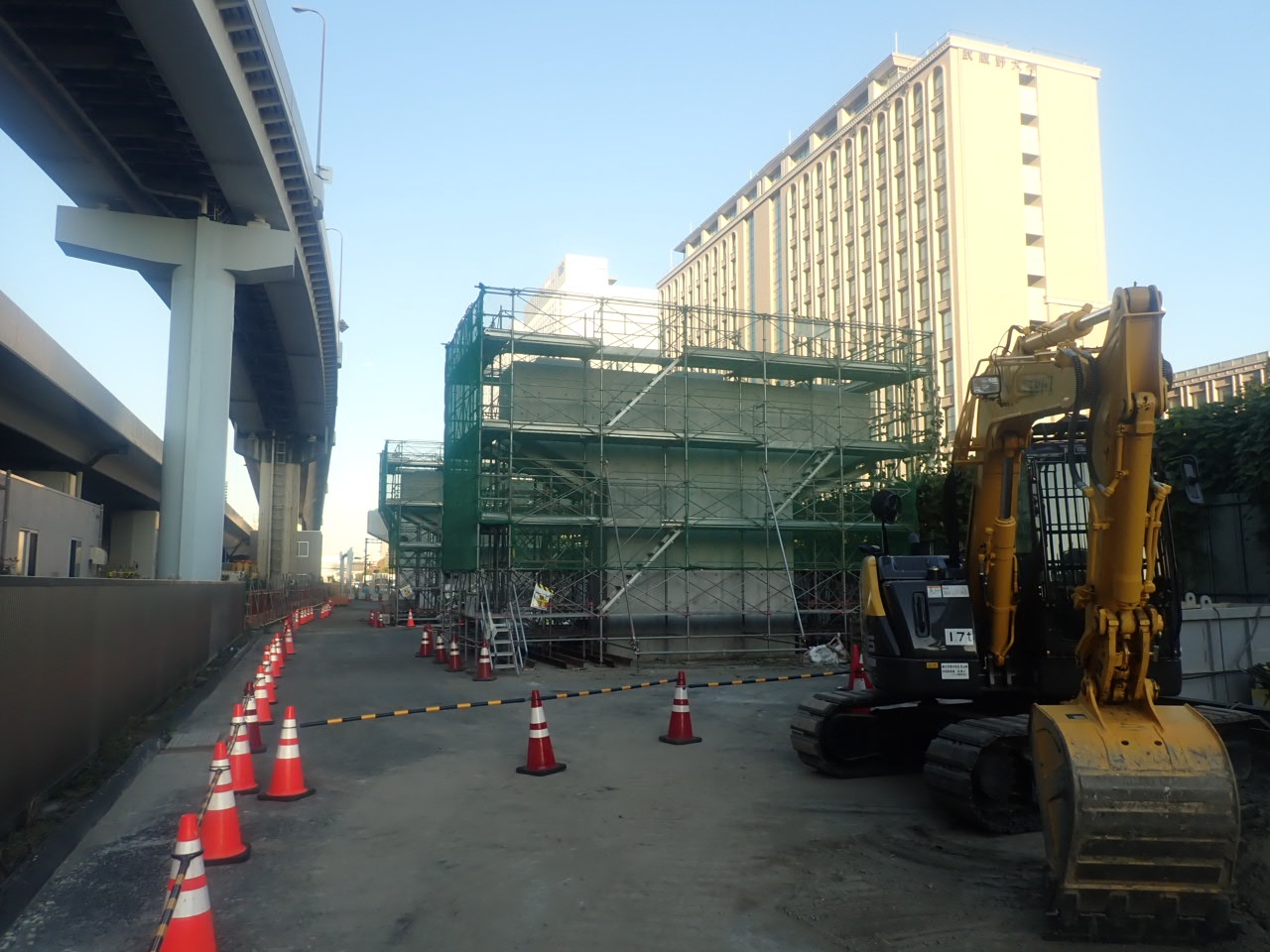

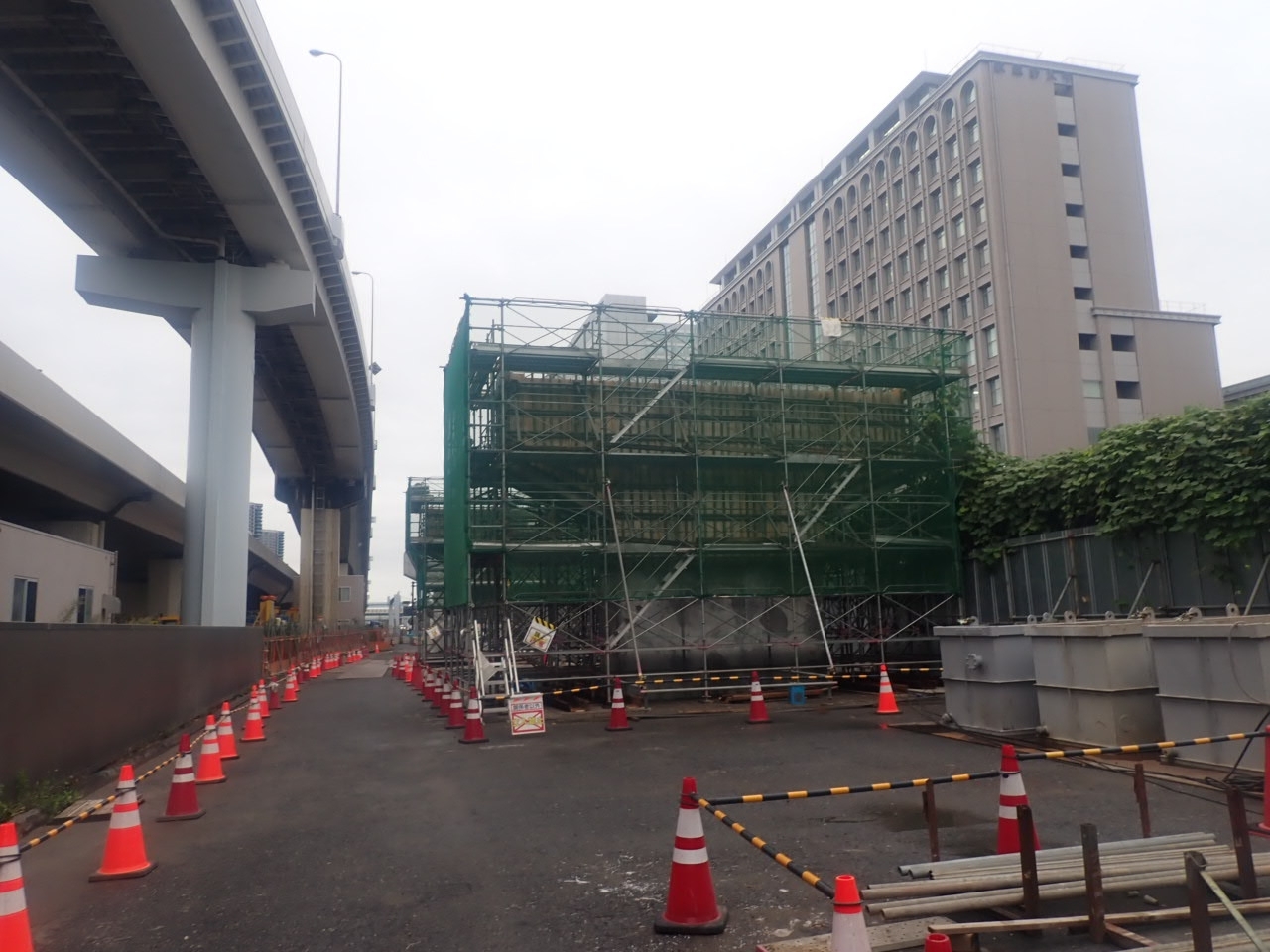

(1)UP11橋脚 型枠・支保工組立完了

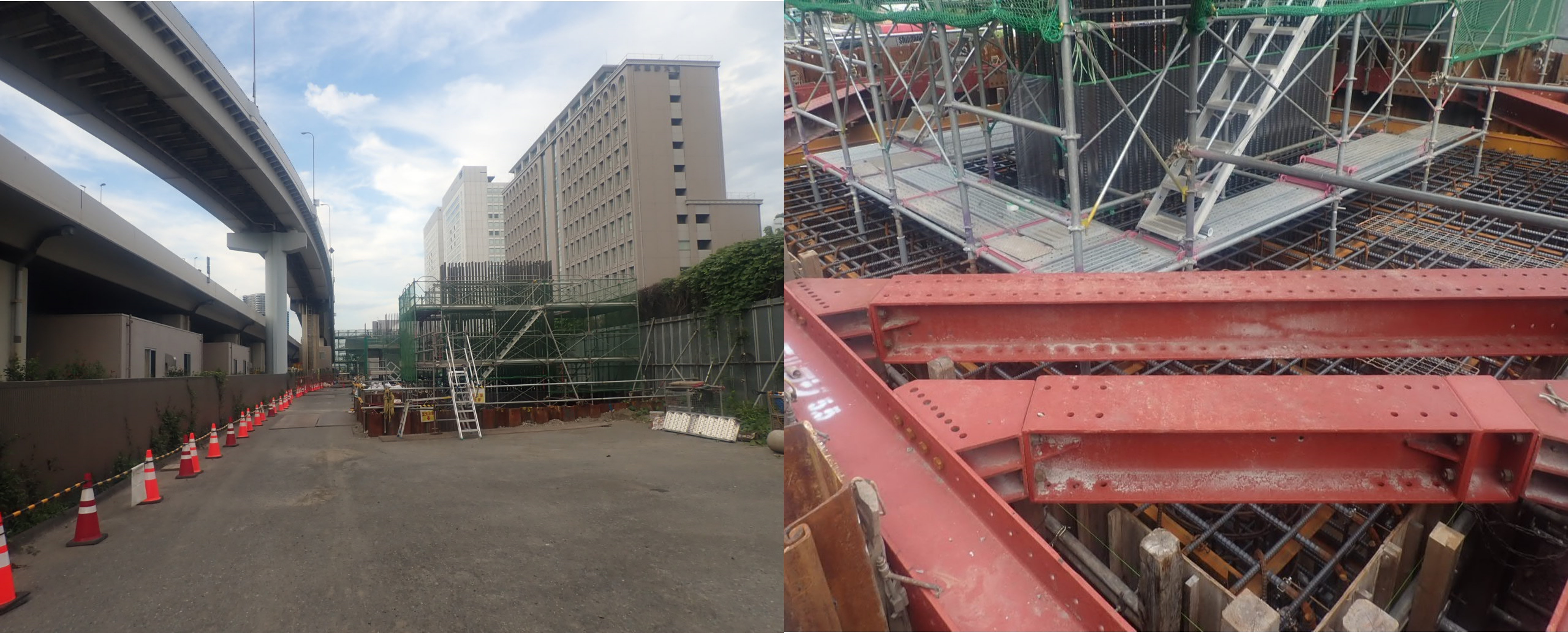

(2)UP10橋脚 型枠・支保工組立
(3)UP9橋脚 型枠・支保工組立
(4)UP8橋脚 橋脚施工完了

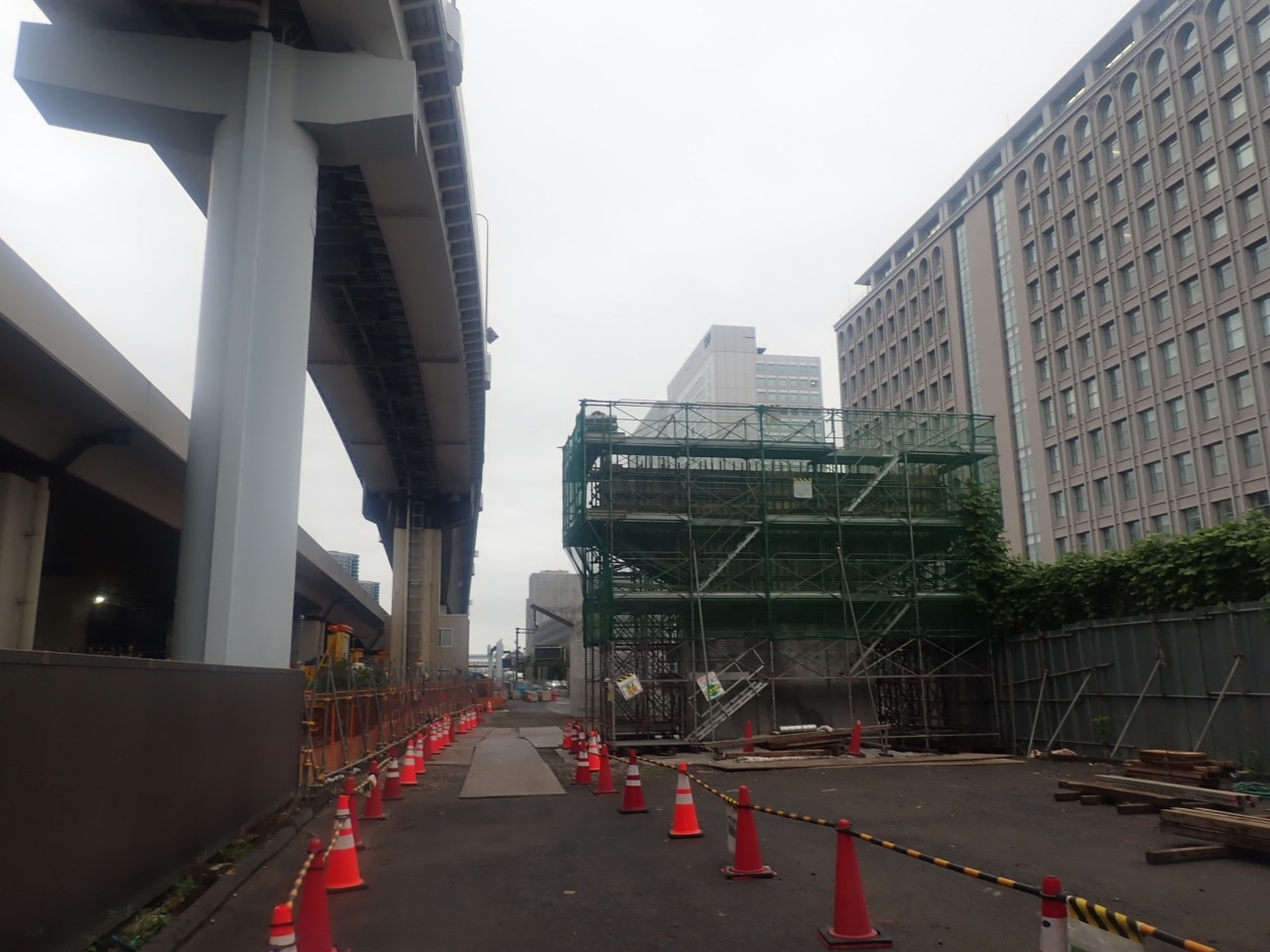

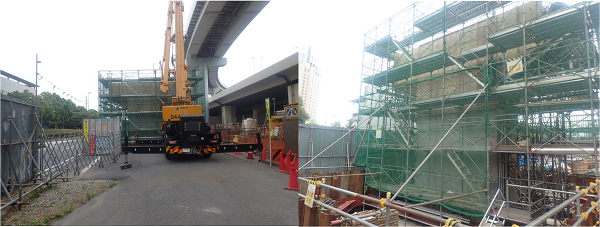

有明立体【海側】下部工事の状況(R4.8.20現在)

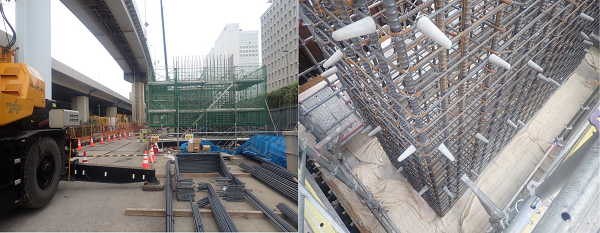

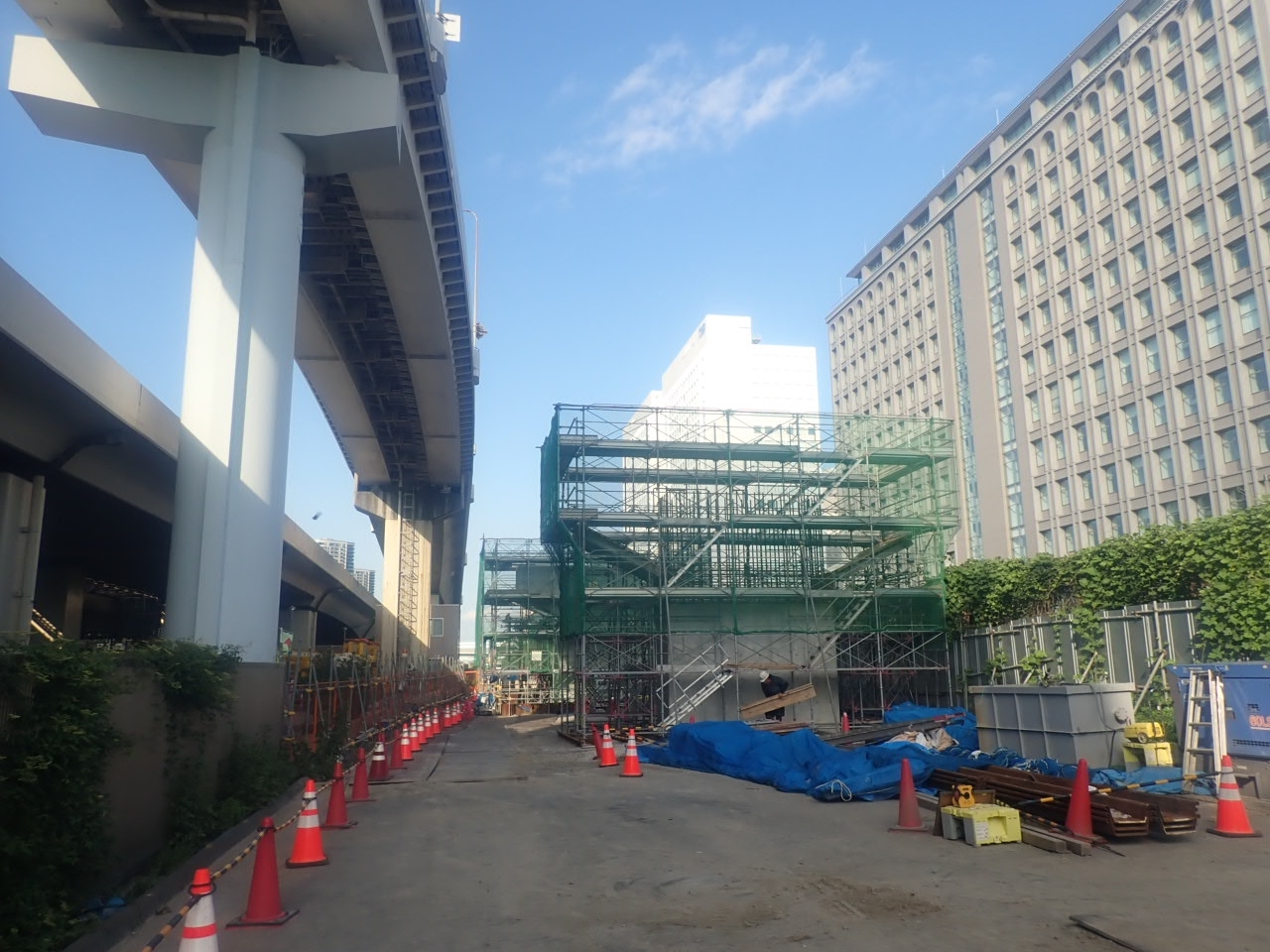

(1)UP11橋脚 梁部鉄筋組立
(2)UP10橋脚 埋戻し・鋼矢板引き抜き完了

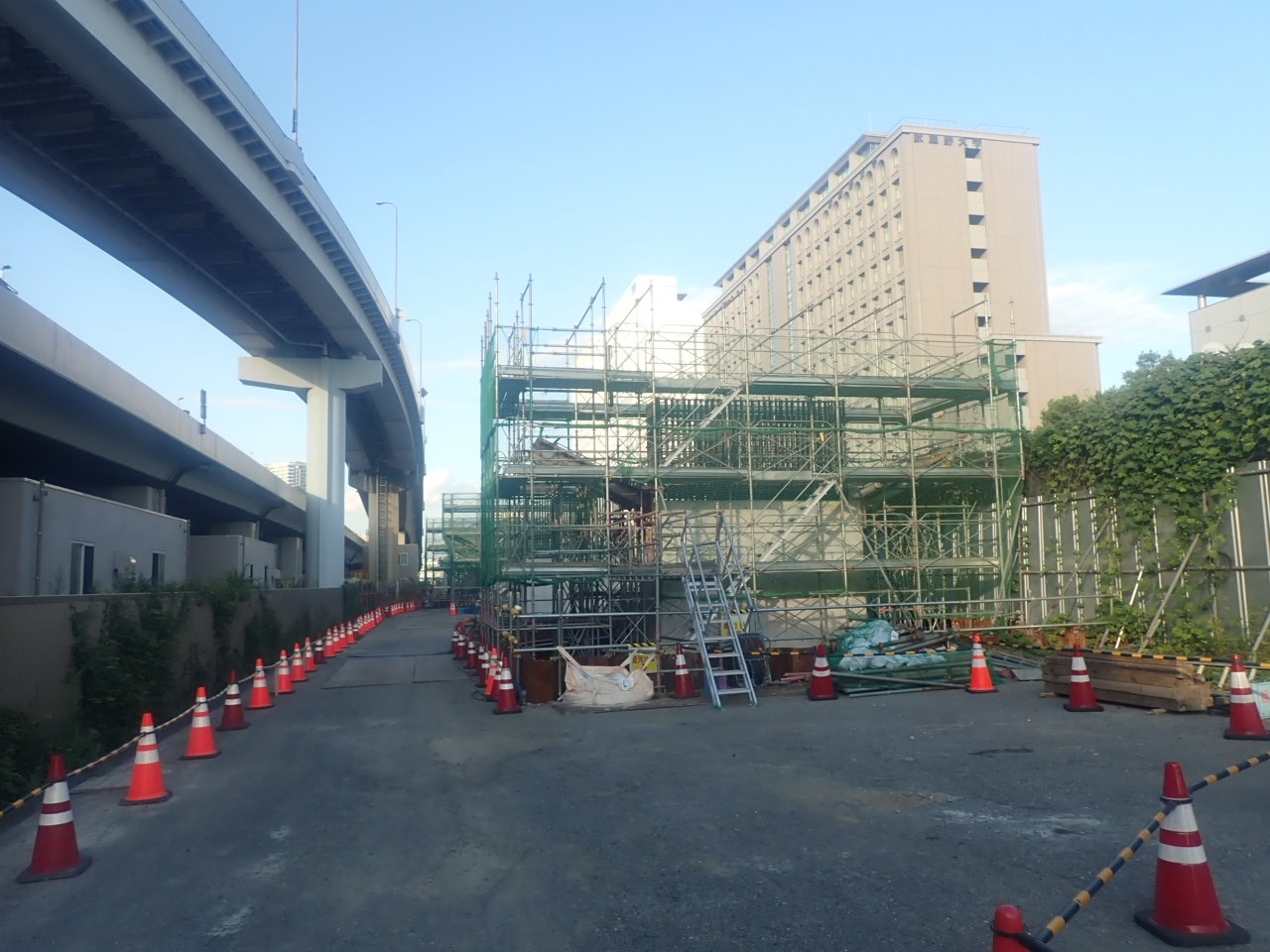

(3)UP9橋脚 足場・支保工組立完了
(4)UP8橋脚 足場・支保工撤去前

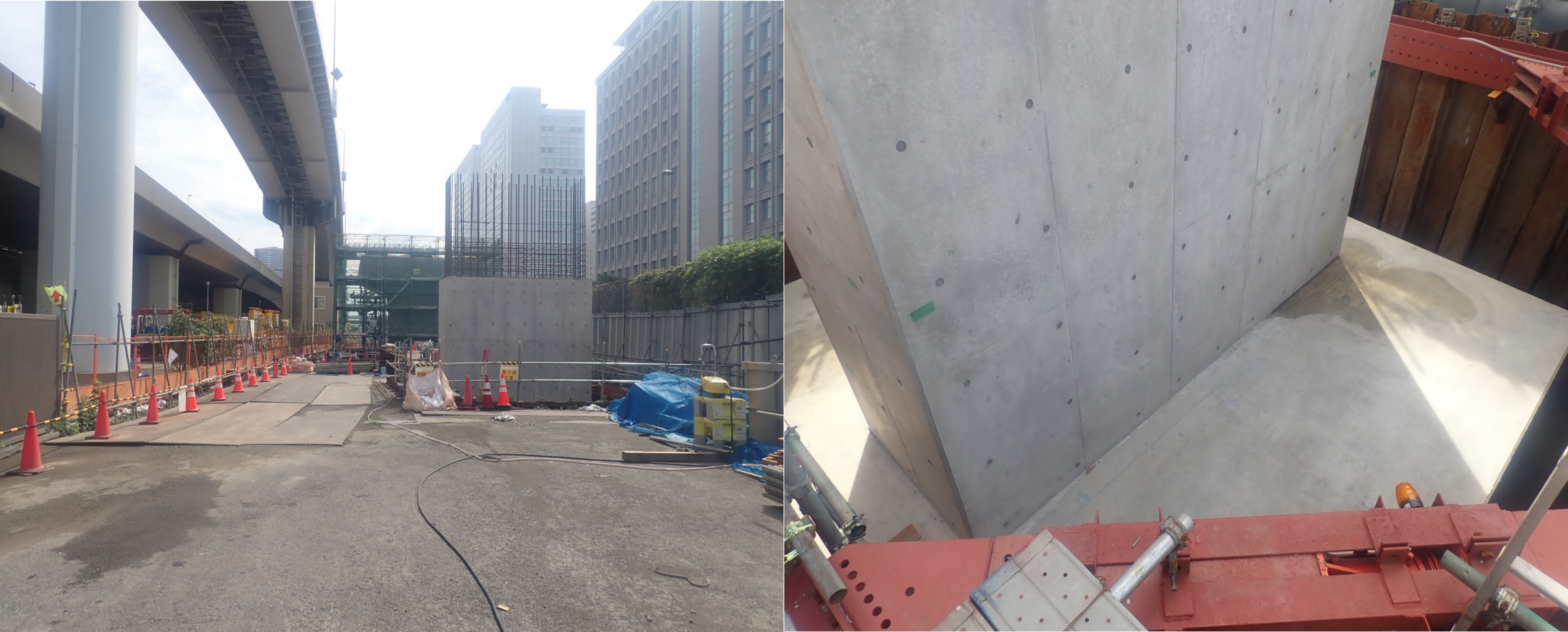

有明立体【海側】下部工事の状況(R4.7.20現在)
(1)UP11橋脚 床版型枠組立完了
(2)UP10橋脚 柱コンクリート1回⽬打設完了 型枠脱型
(3)UP9橋脚 柱コンクリート1回⽬打設完了 埋戻し前
(4)UP8橋脚 コンクリート打設完了

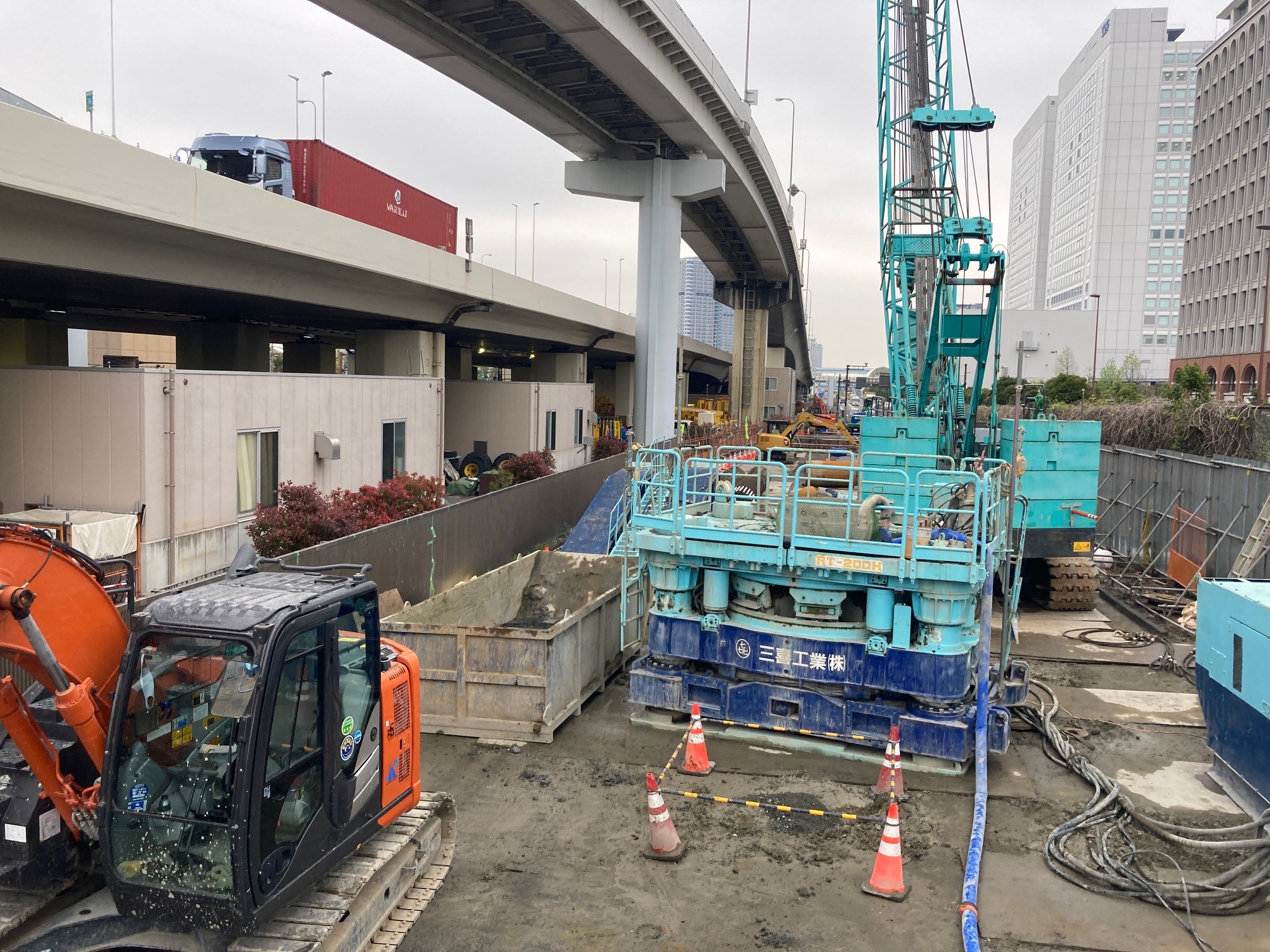

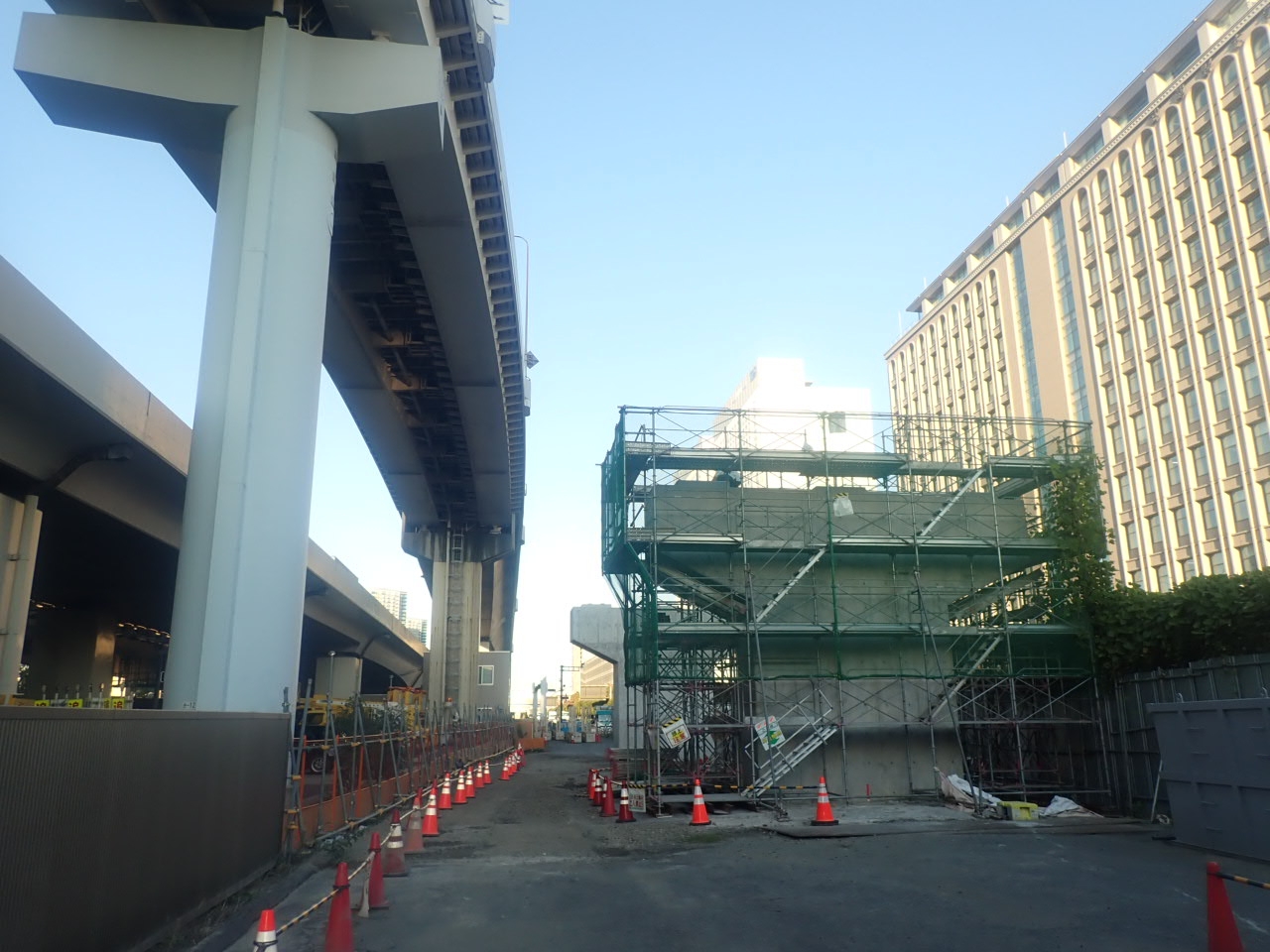

有明立体【海側】下部工事の状況(R4.6.20現在)

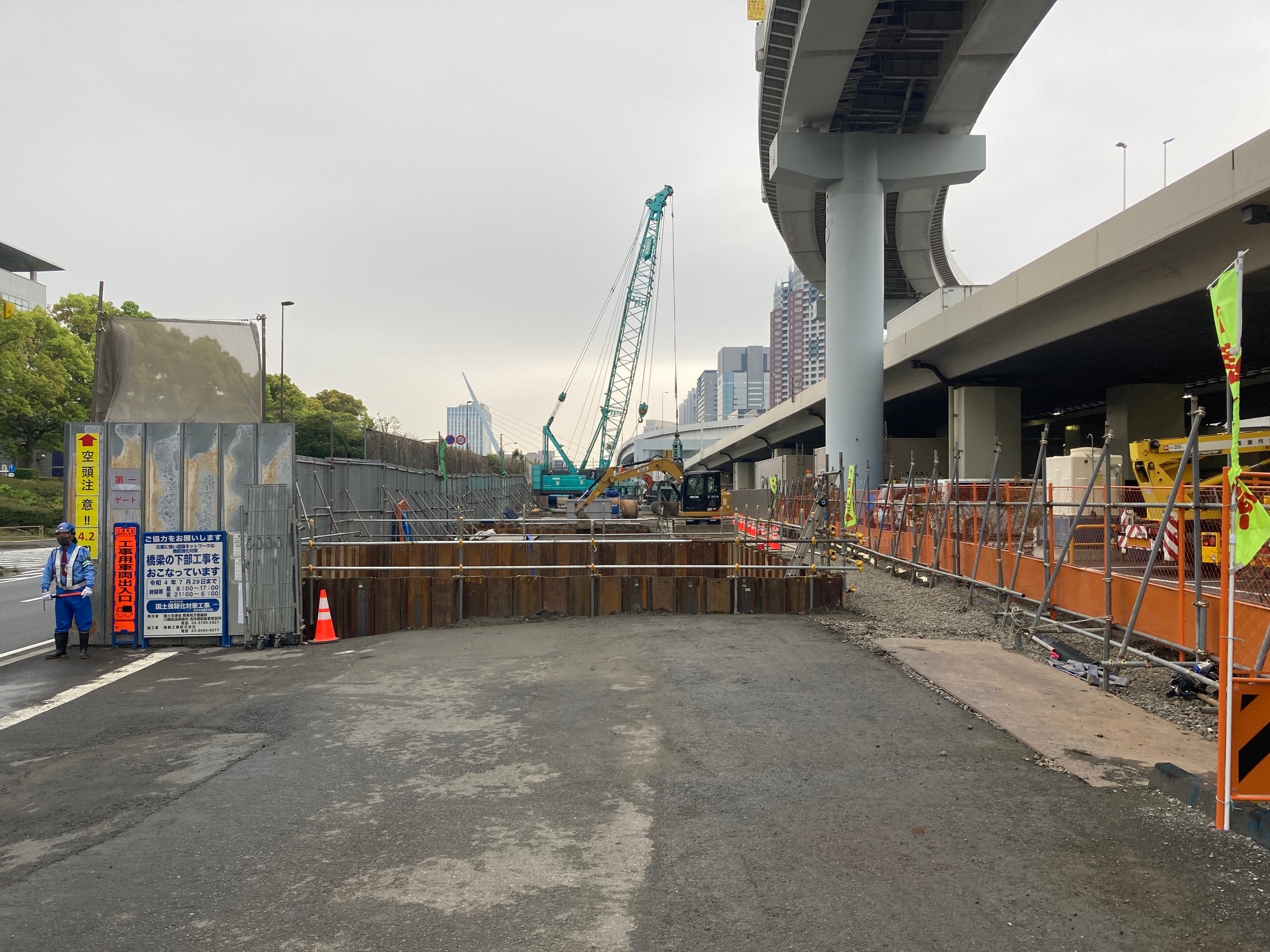

(1)UP11橋脚 均しコンクリート型枠組立
(2)UP10橋脚 フーチング鉄筋組立
(3)UP9橋脚 フーチングコンクリート打設完了
(4)UP8橋脚 梁部型枠組立

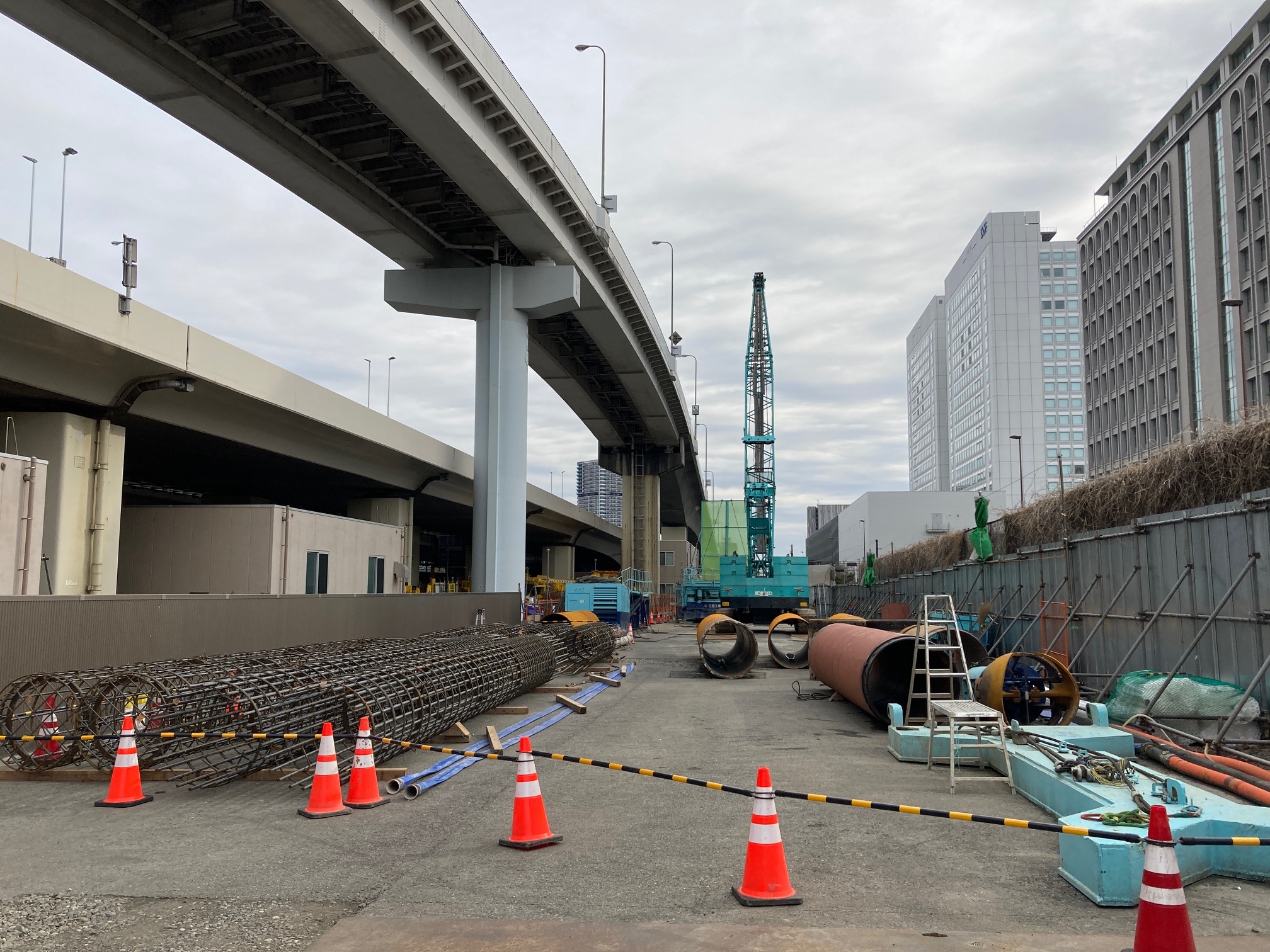

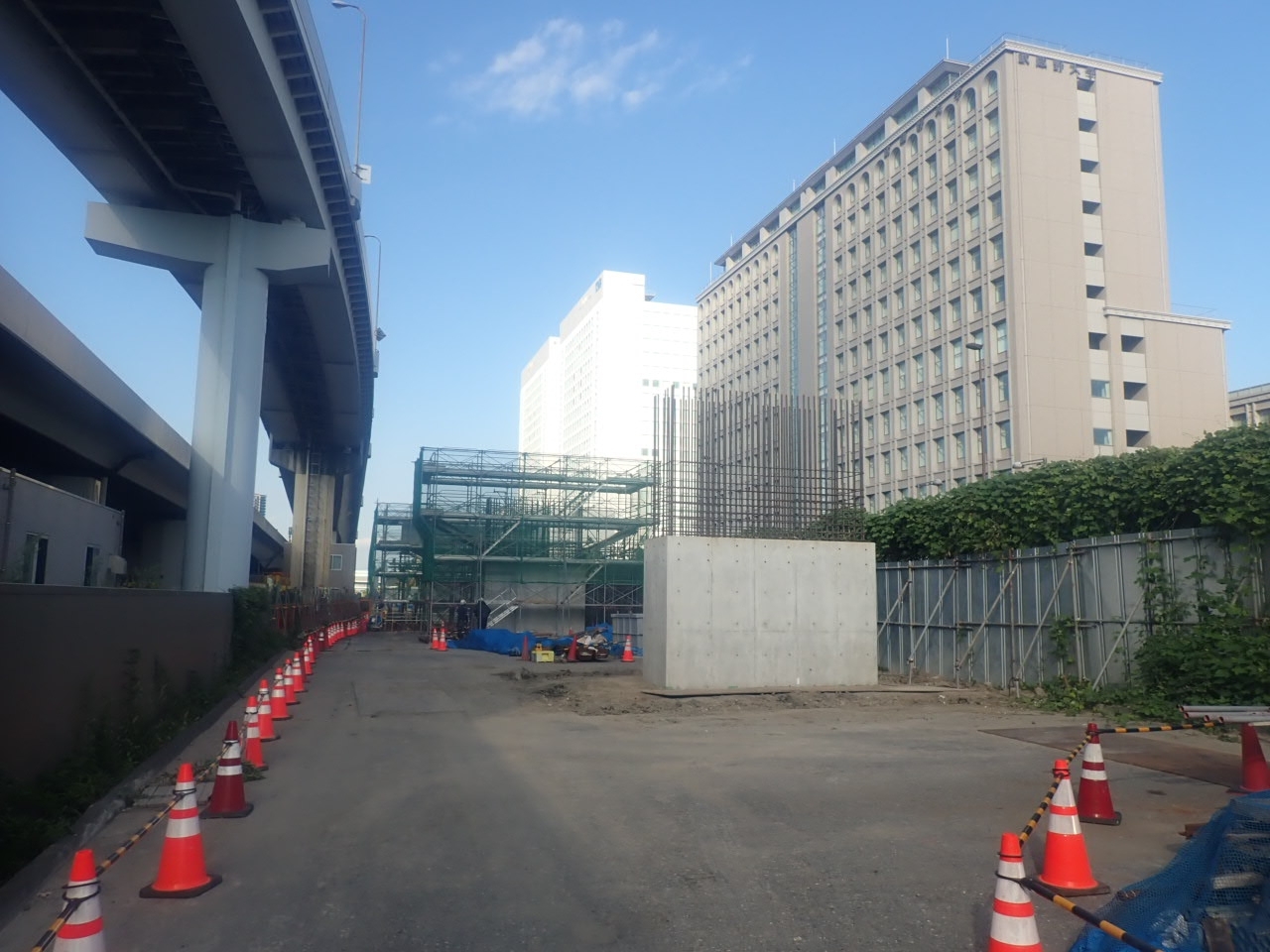

有明立体【海側】下部工事の状況(R4.5.20現在)
(1)UP11橋脚 鋼矢板打設完了
(2)UP10橋脚 2次掘削

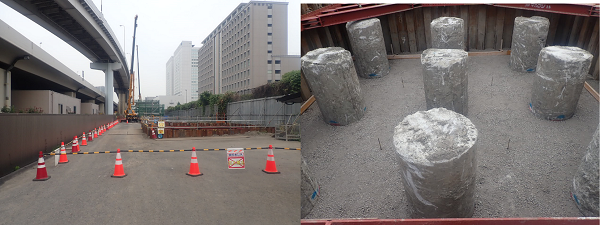

(3)UP9橋脚 杭頭処理完了
(4)UP8橋脚 床版部コンクリート打設完了

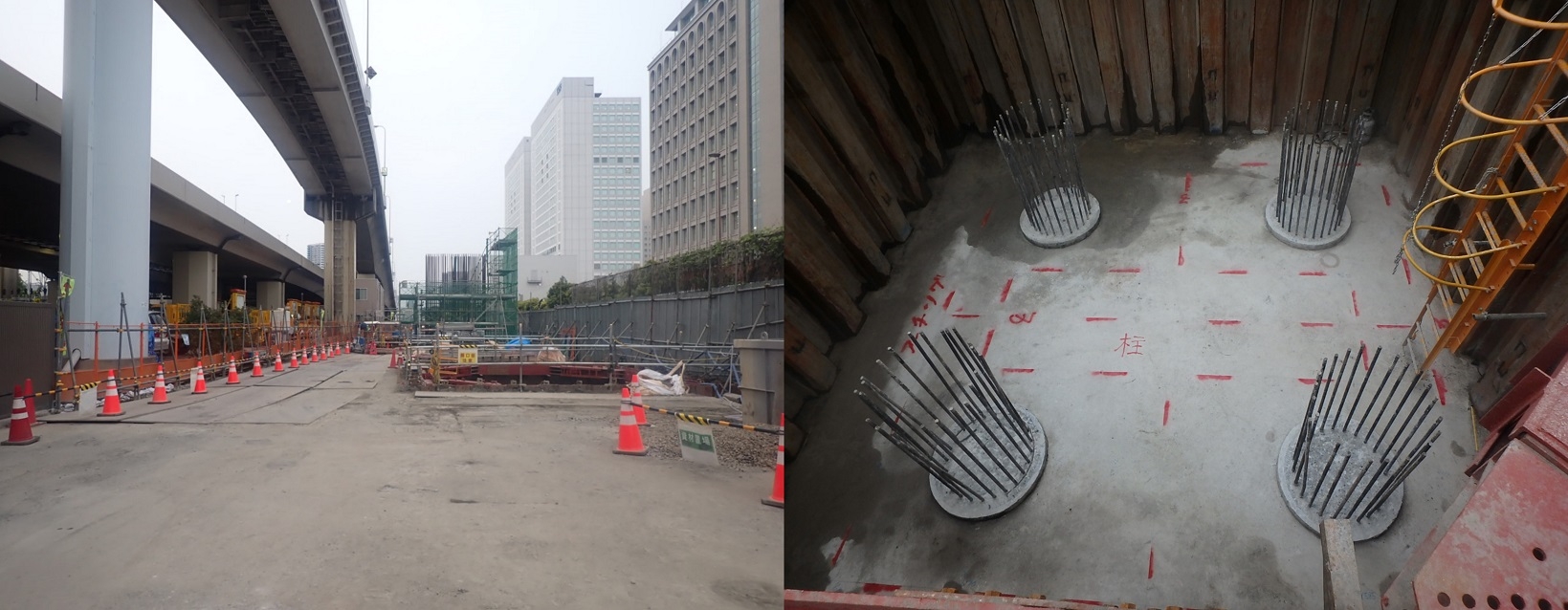

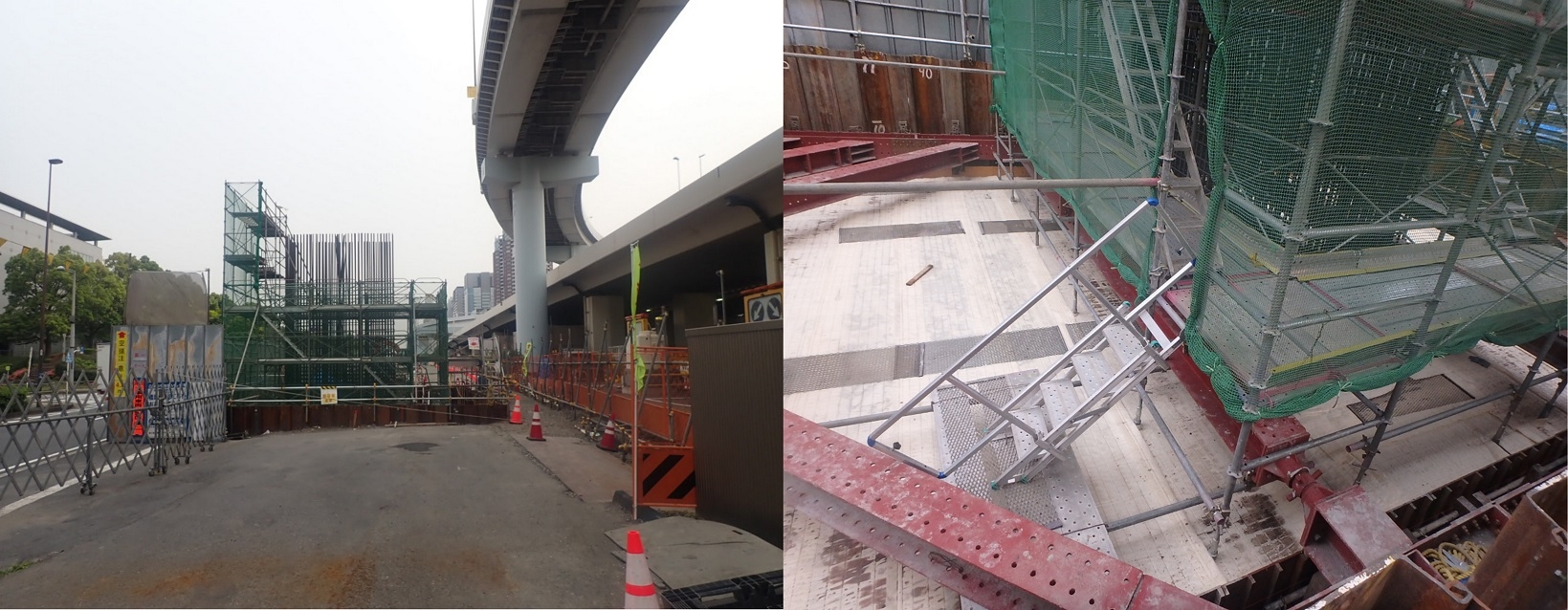

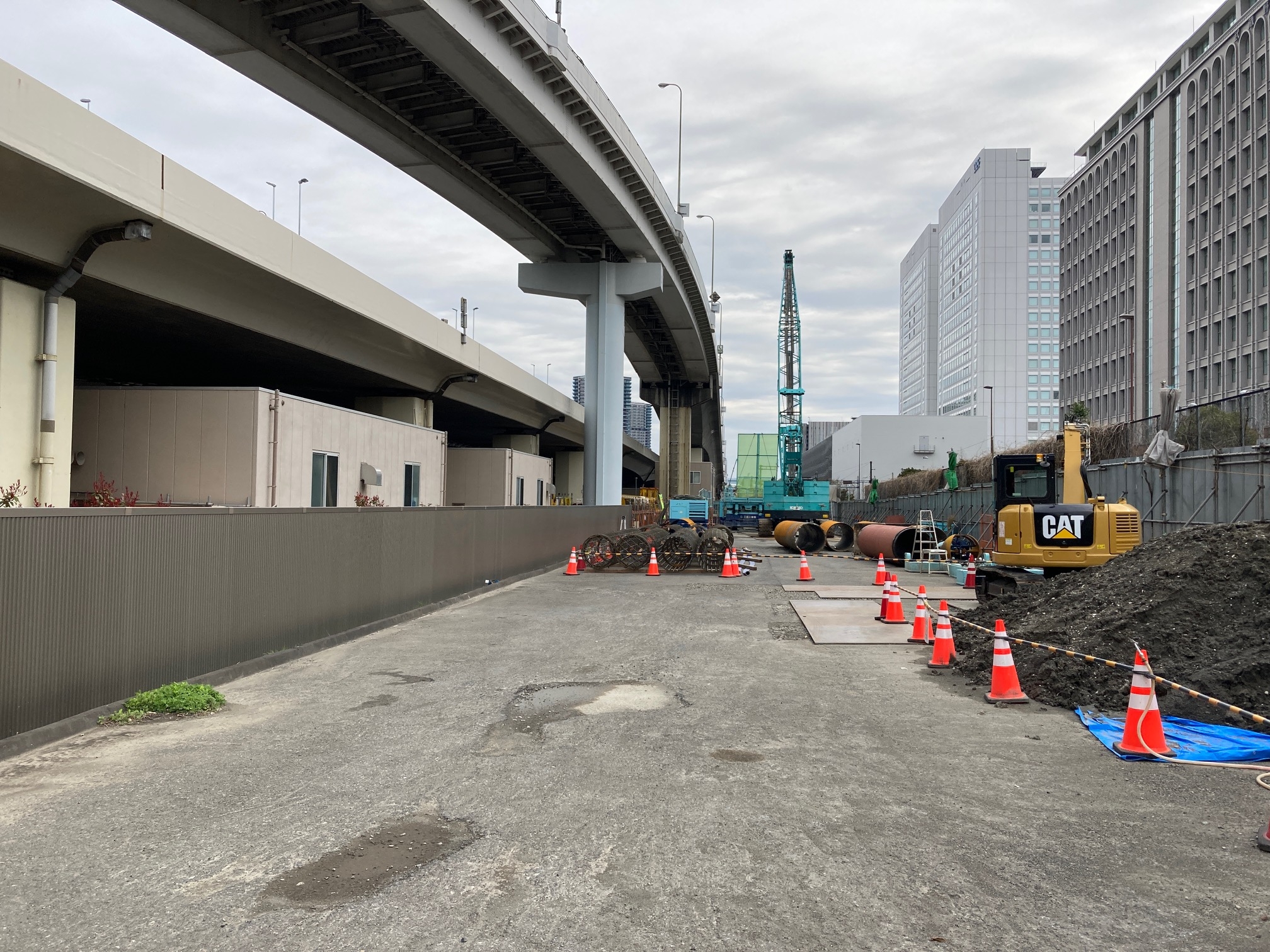

有明立体【海側】下部工事の状況(R4.4.20現在)
(1)UP11橋脚 場所打ち杭 5本/9本施工完了
(2)UP10 橋脚 場所打ち杭 4本/4本施工完了
(3)UP9橋脚 場所打ち杭 4本/4本施工完了、鋼矢板打設完了

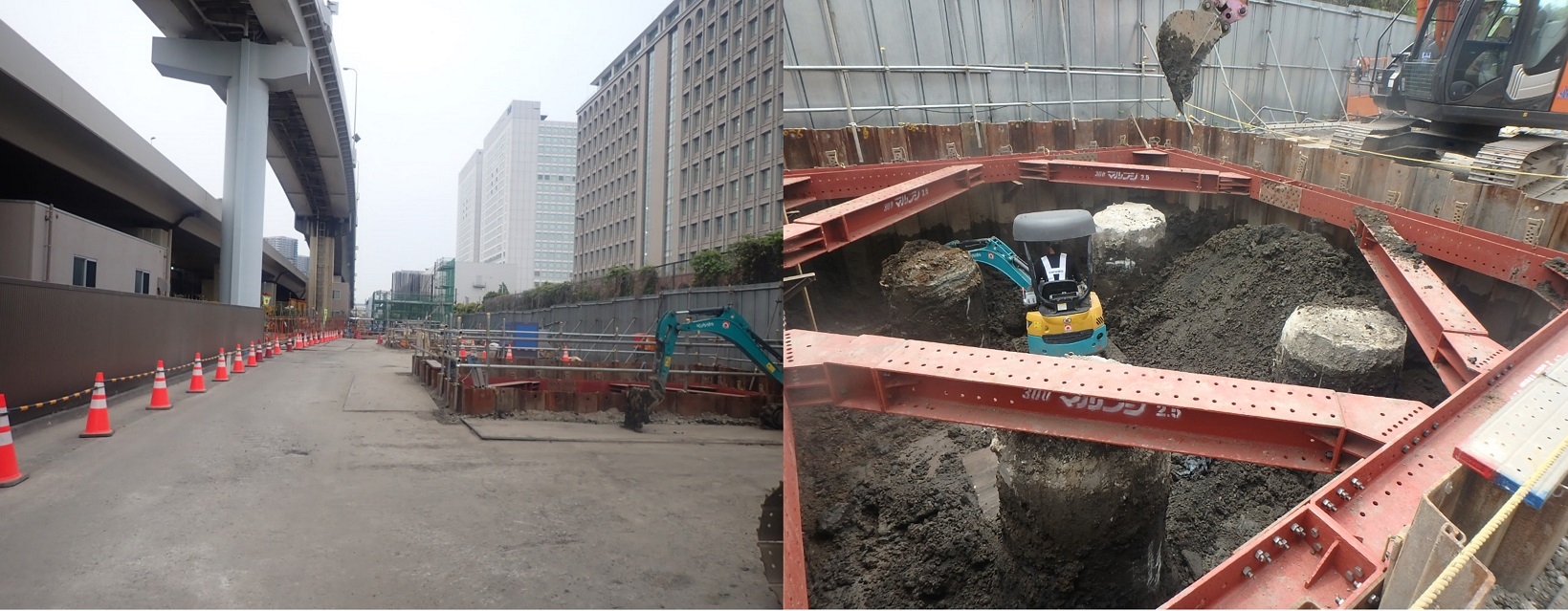

(4)UP8橋脚 土留め・掘削施工

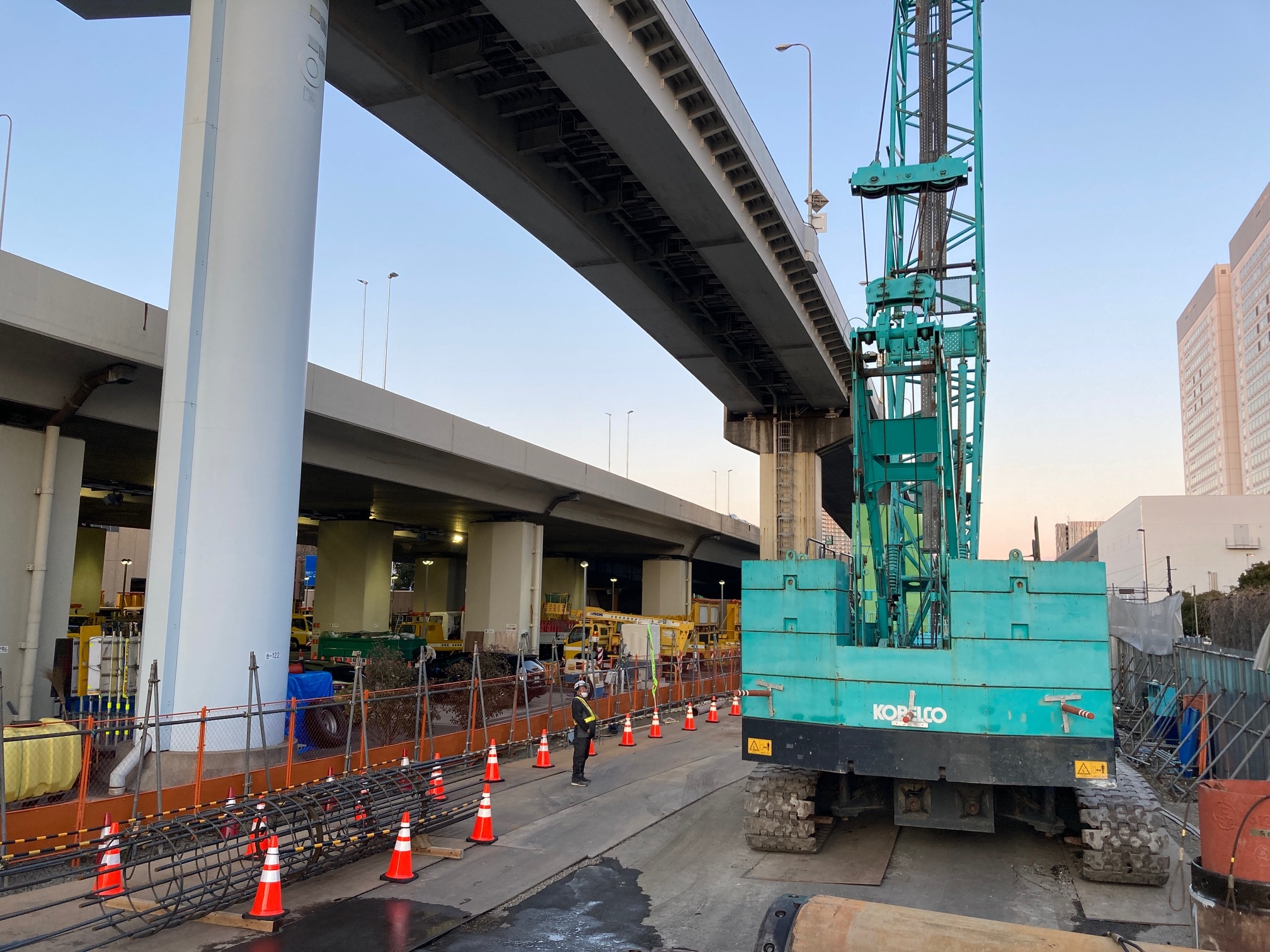

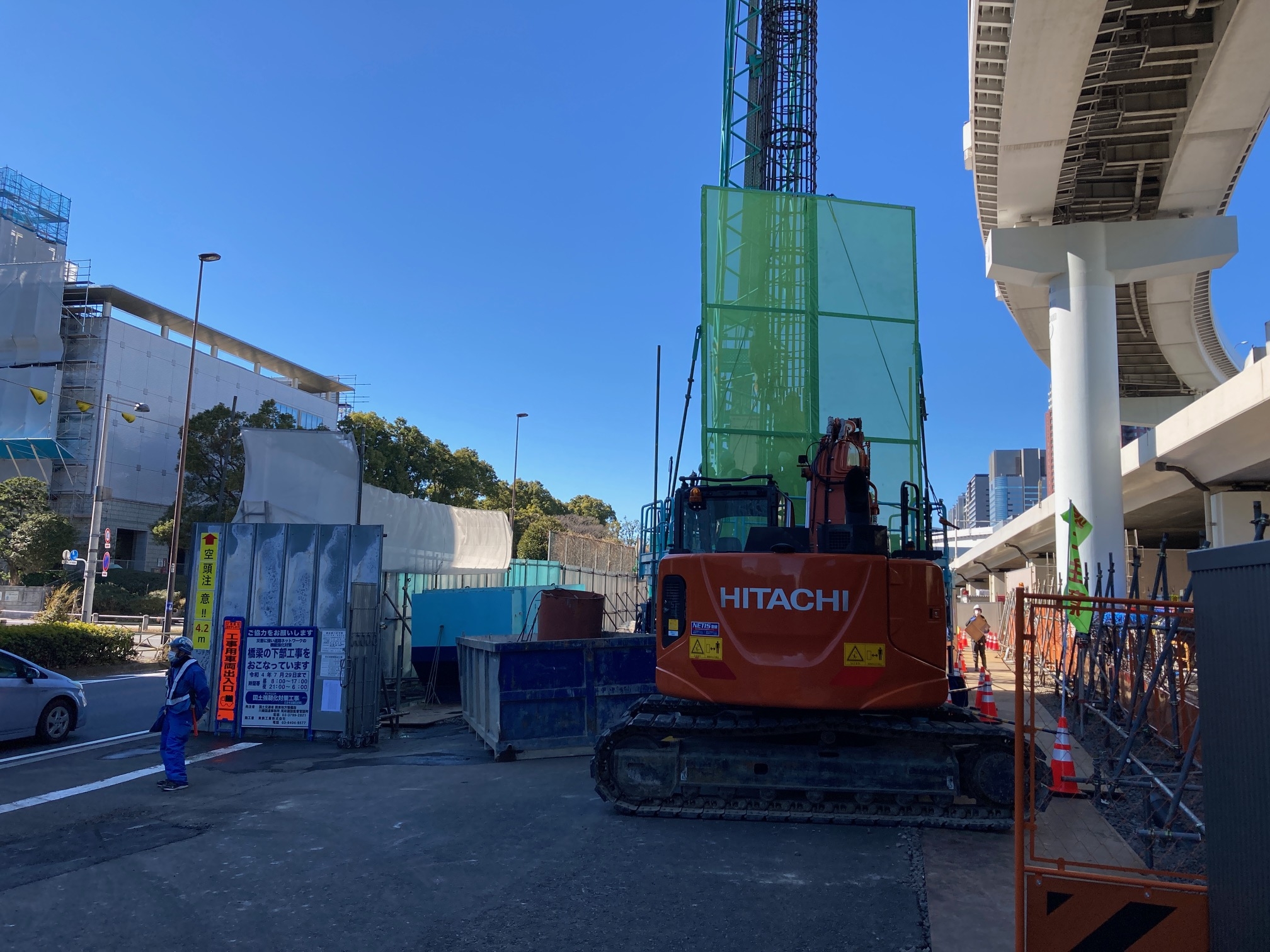

有明立体【海側】下部工事の状況(R4.3.20現在)
(1)UP11橋脚
(2)UP10橋脚
(3)UP9橋脚

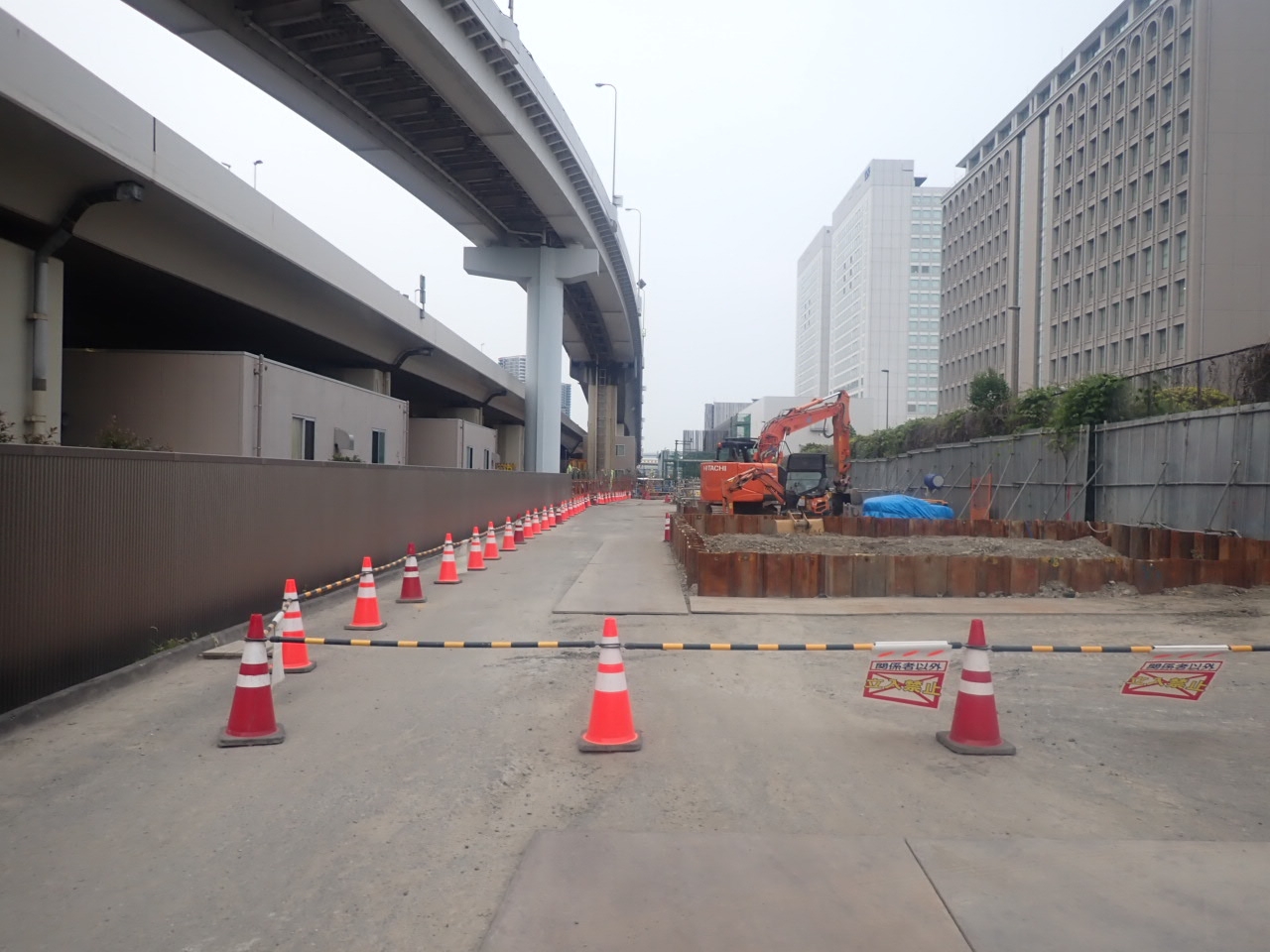

(4)UP8橋脚 場所打ち杭施工完了

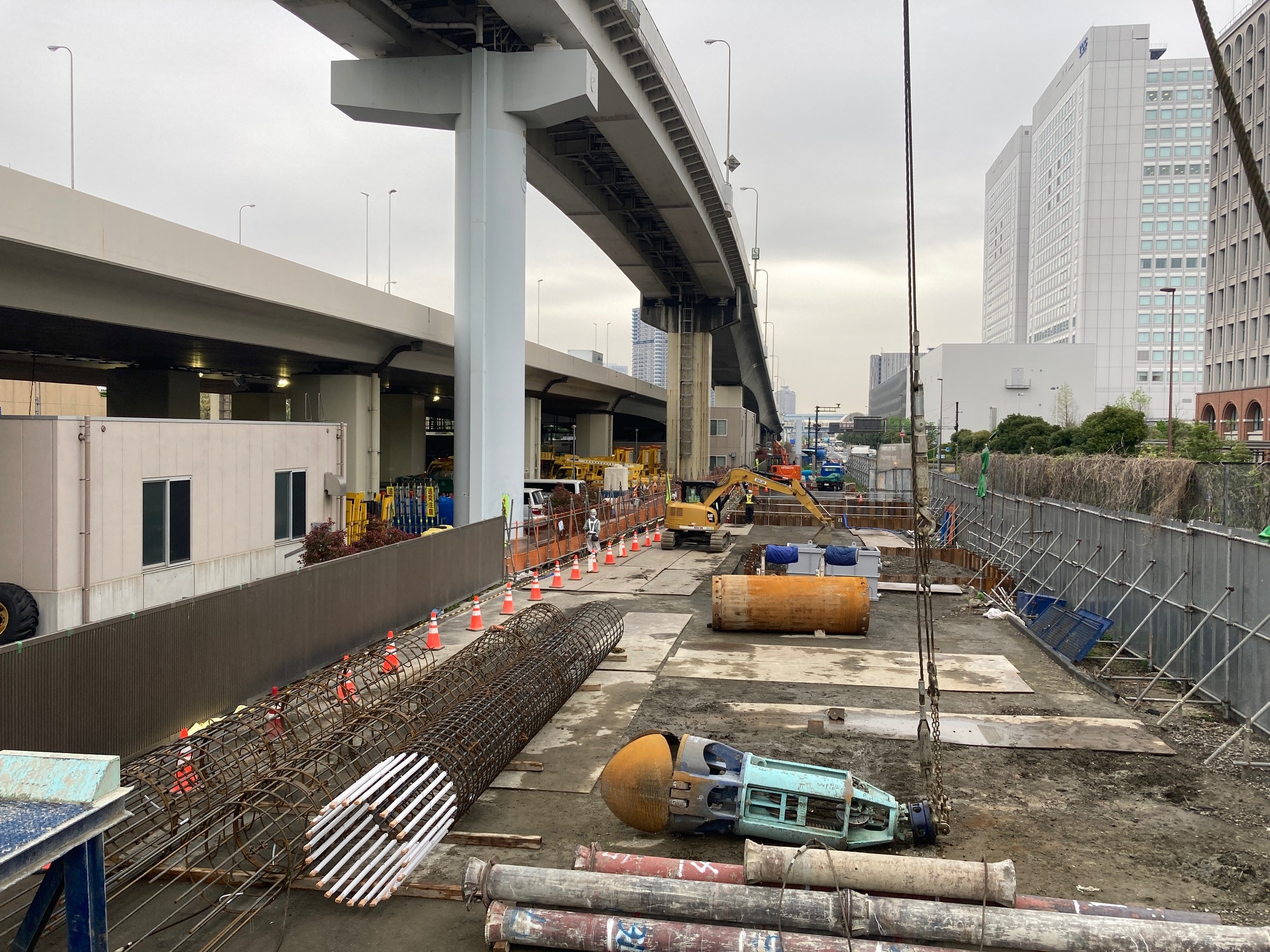

有明立体【海側】下部工事の状況(R4.2.20現在)
(1)UP11橋脚
(2)UP10橋脚
(3)UP9橋脚

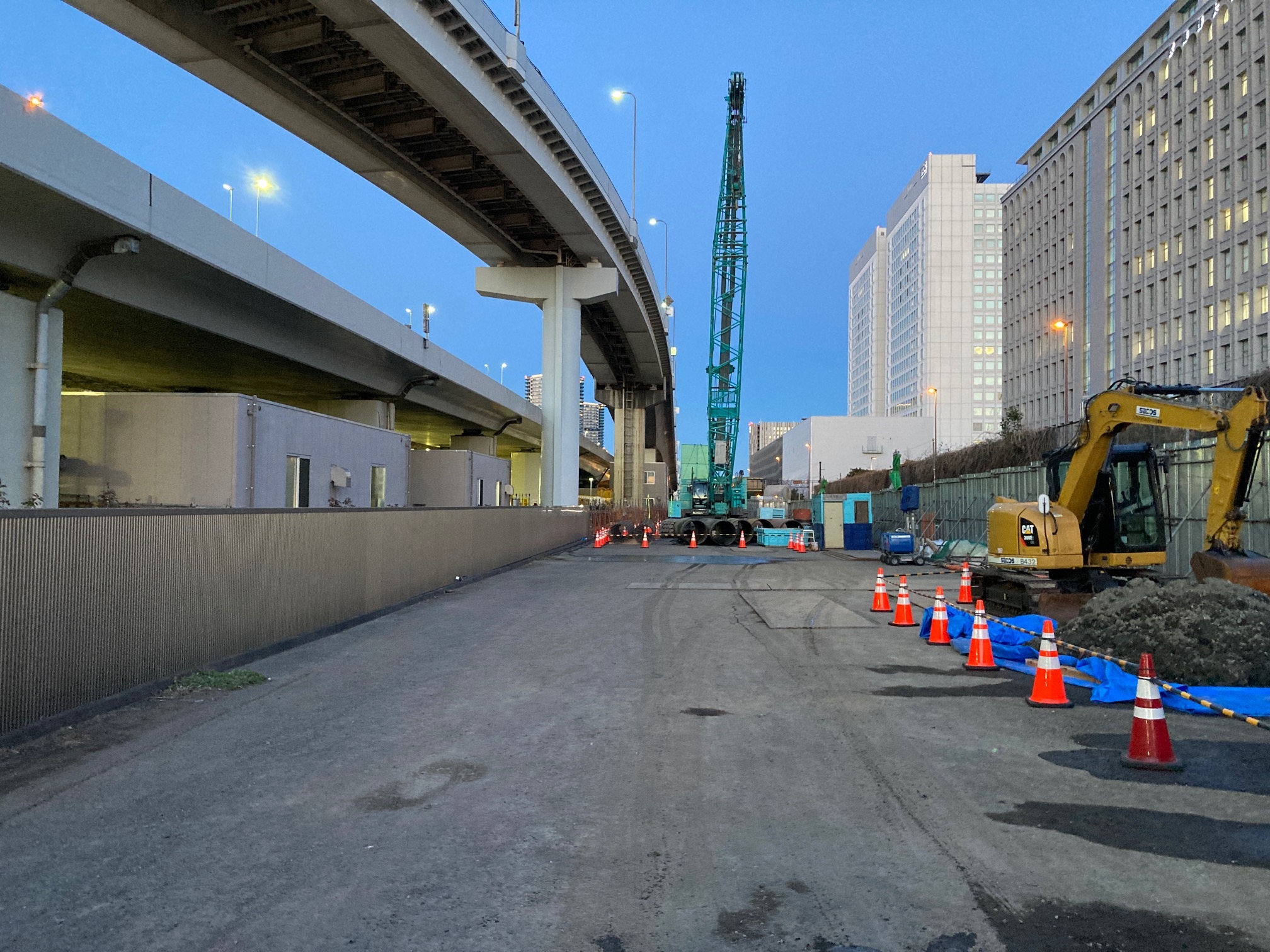

(4)UP8橋脚 場所打ち杭施工中

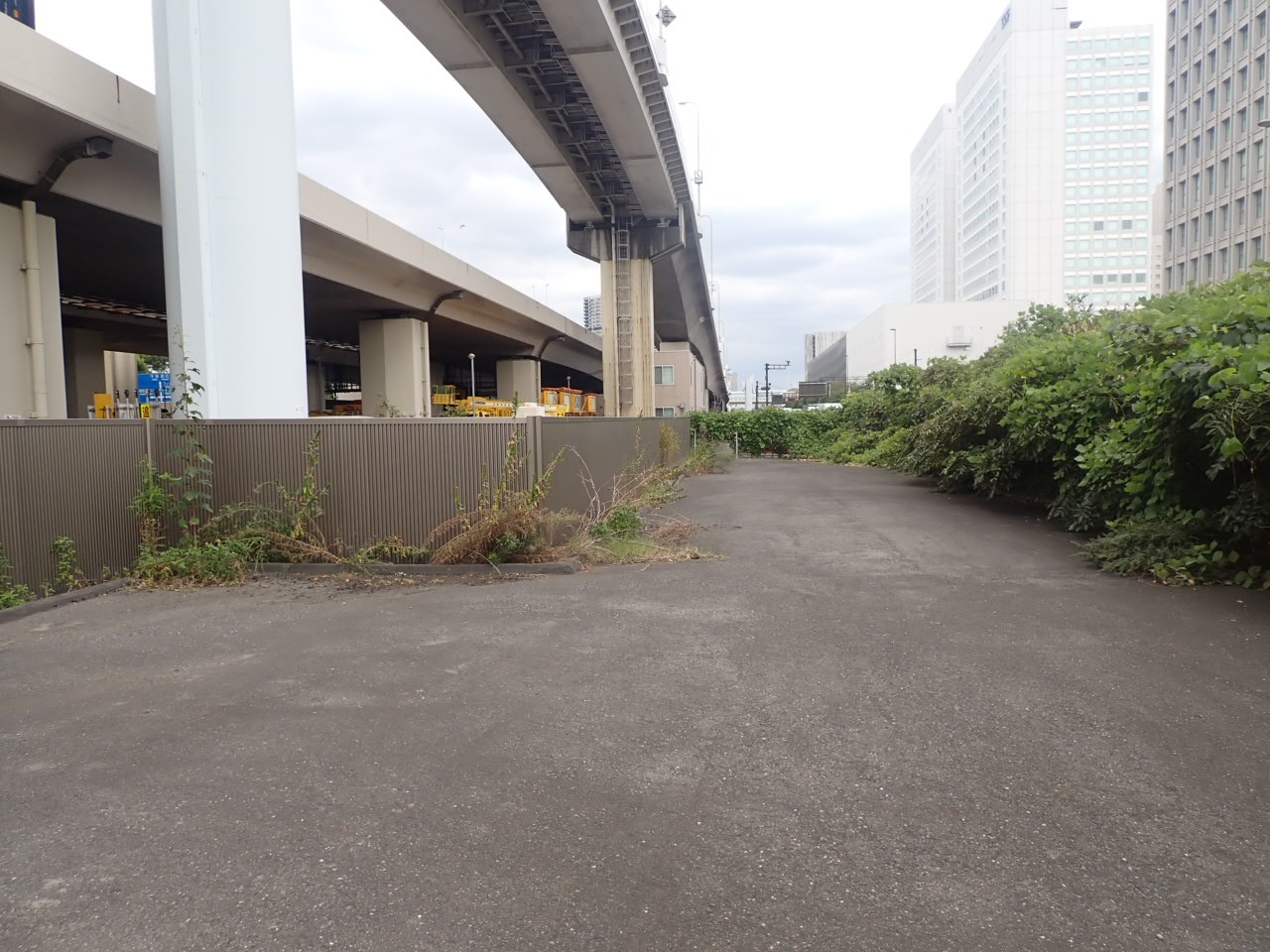

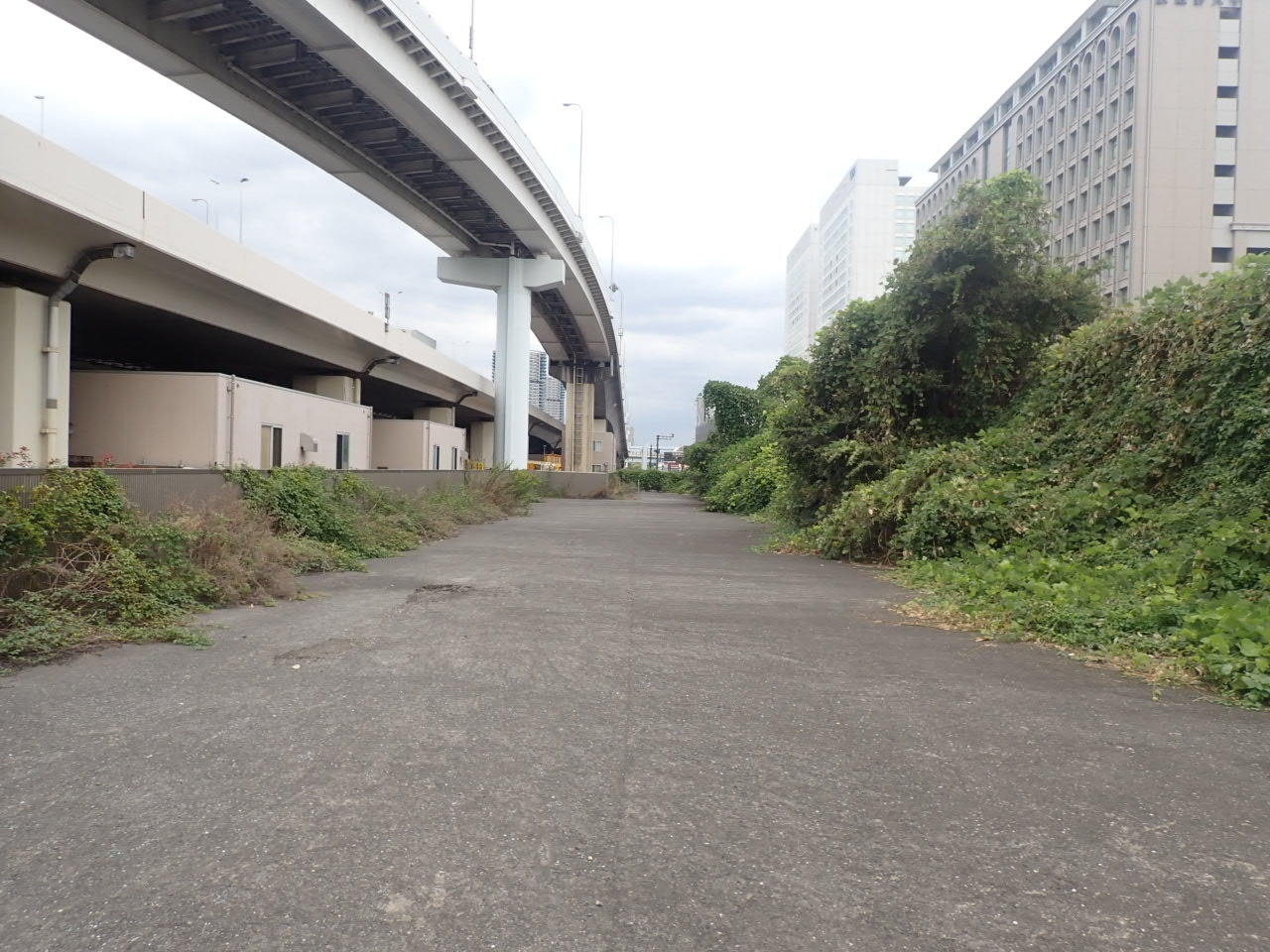

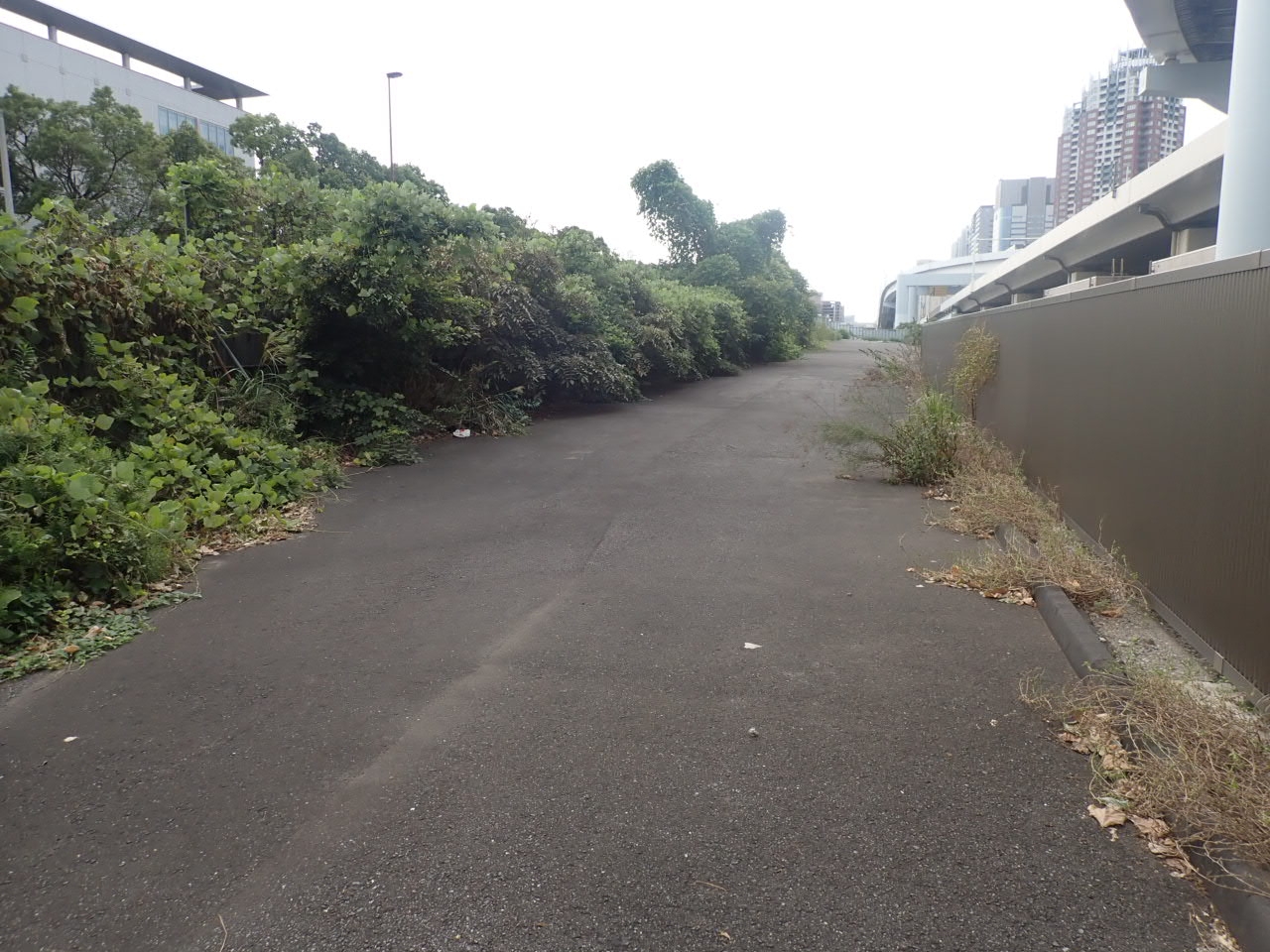

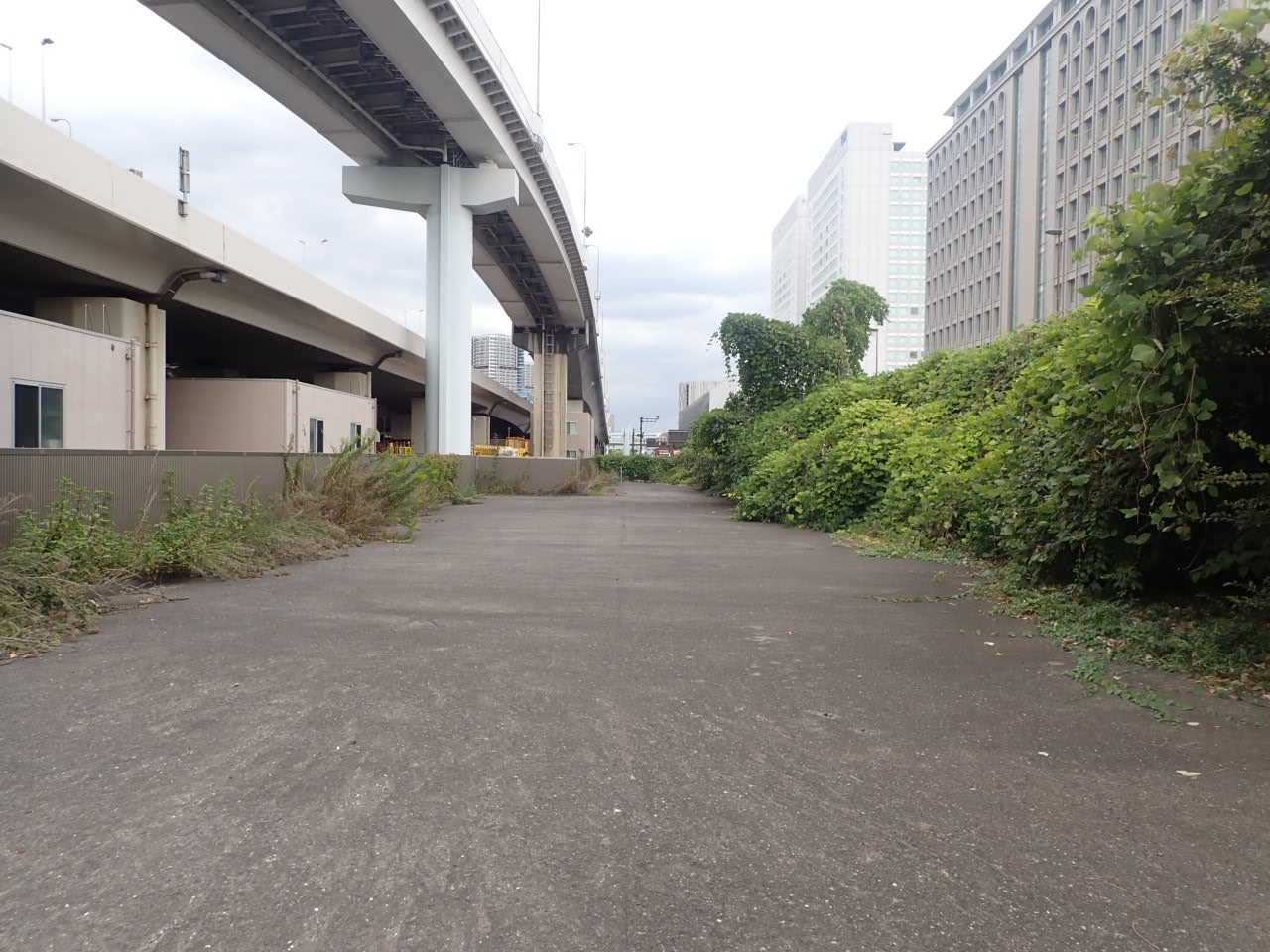

有明立体【海側】下部工事の状況(着手前)
着手前(1)UP11橋脚
着手前(2)UP10橋脚
着手前(3)UP9橋脚
着手前(4)UP8橋脚
