辰巳立体【海側】工事写真

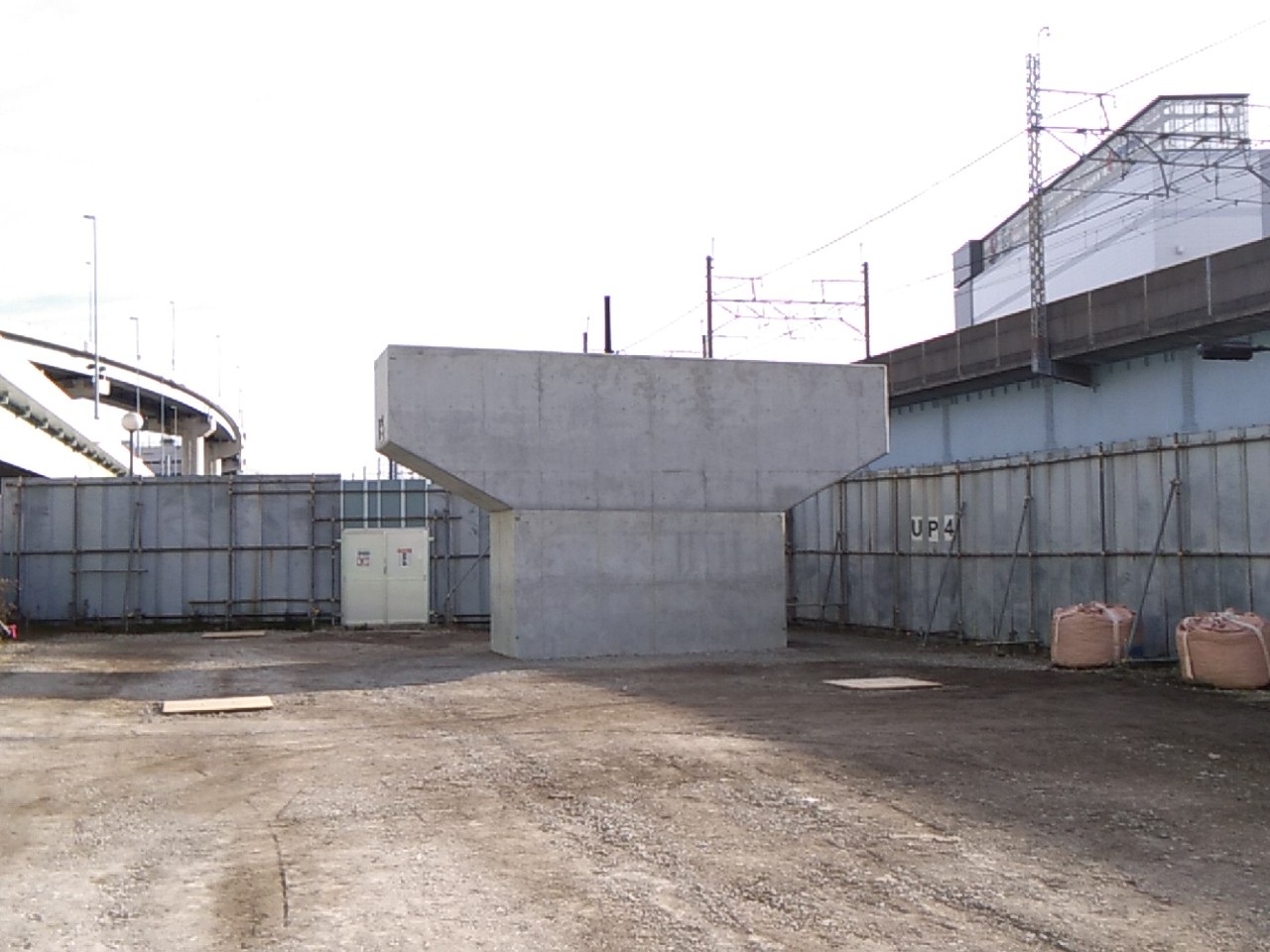

辰巳立体【海側】橋梁下部工事の状況(R4.1.20現在)

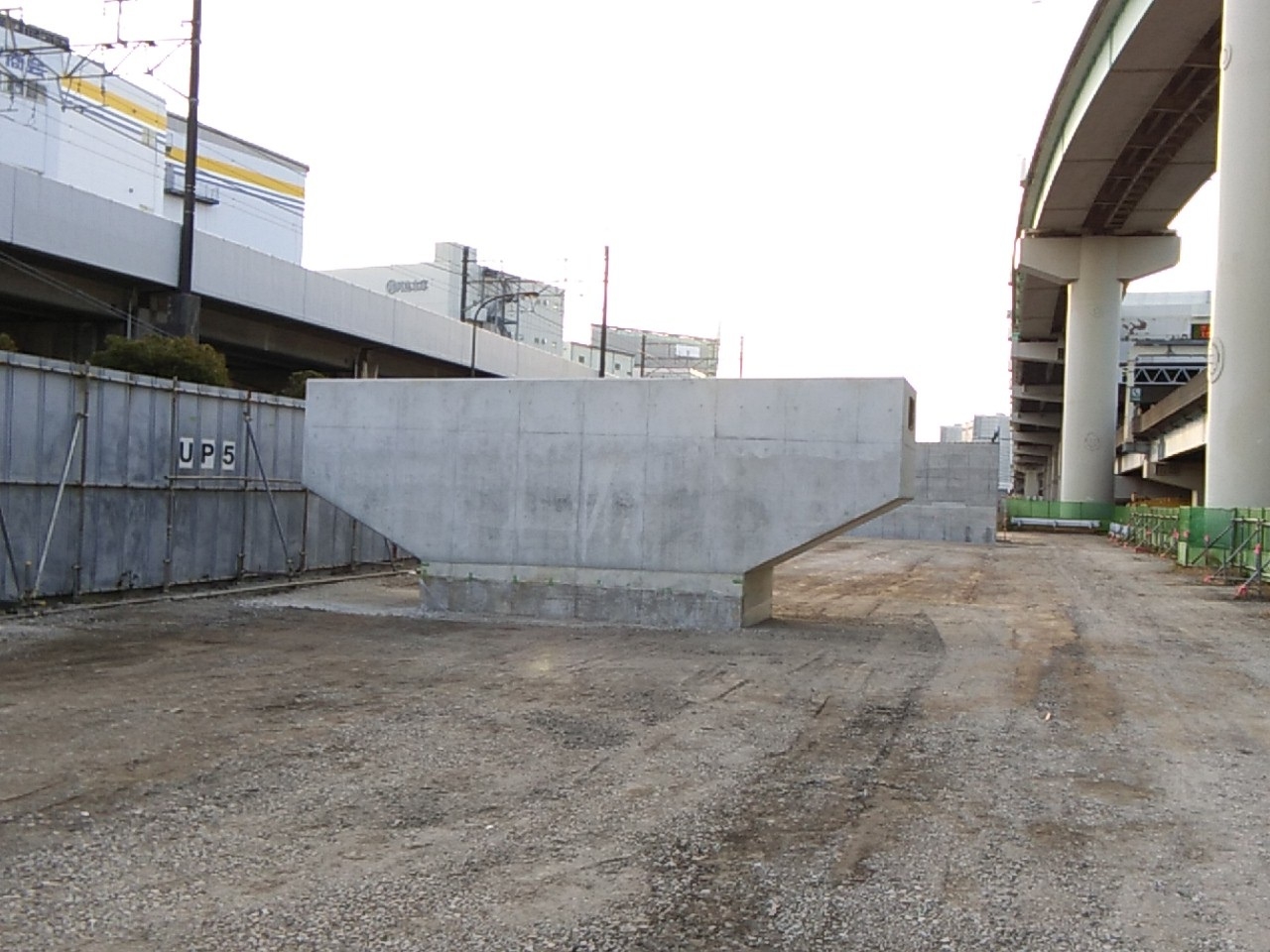

(1)施工完了
(2)施工完了
(3)施工完了
辰巳立体【海側】橋梁下部工事の状況(R3.12.20現在)

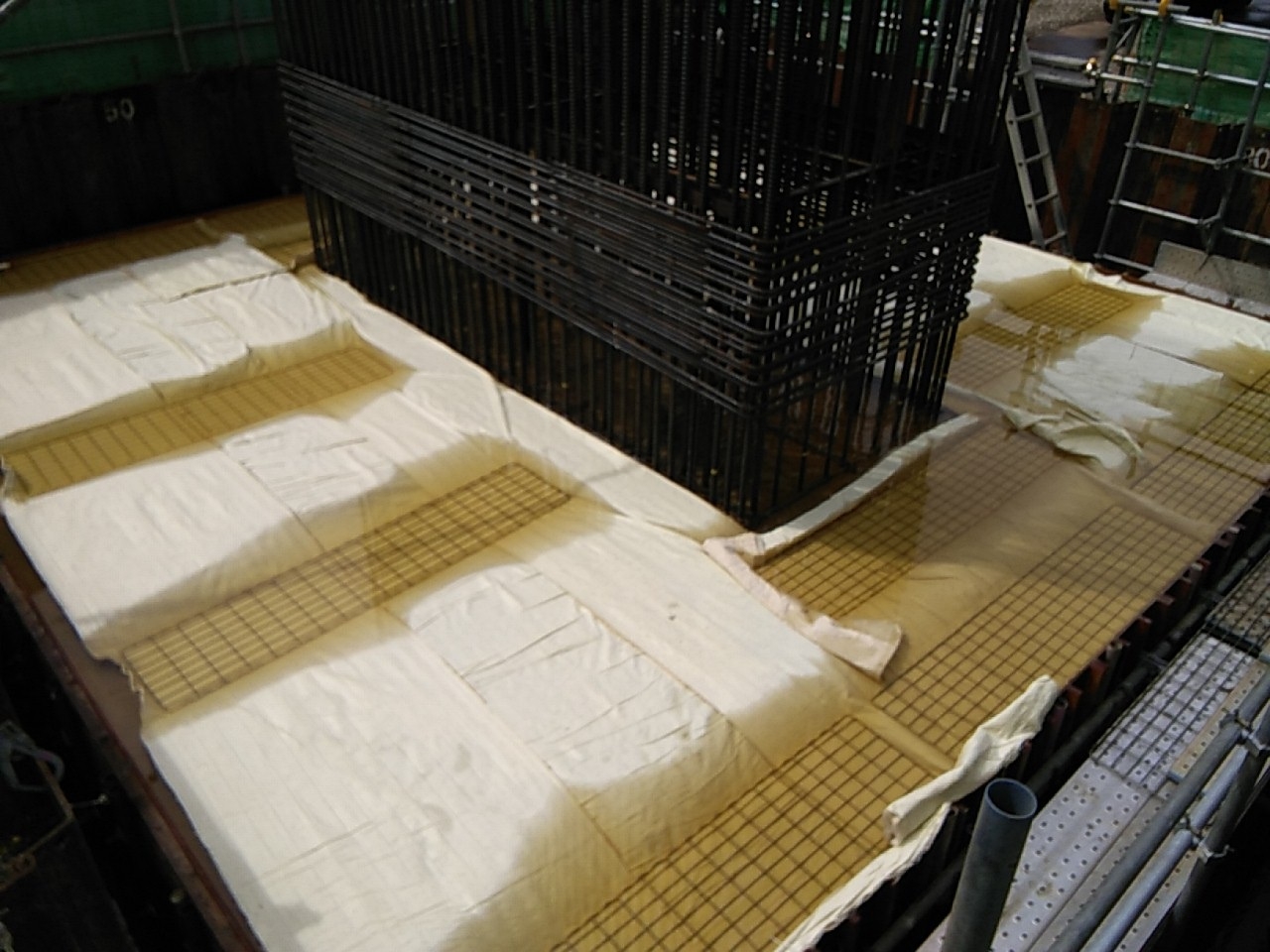

(1)排水コンクリート打設完了(養生中)
(2)施工完了
(3)施工完了
辰巳立体【海側】橋梁下部工事の状況(R3.11.20現在)
(1)パラペットコンクリート打設完了(養生中)
(2)梁コンクリート完了
(3)梁コンクリート完了
辰巳立体【海側】橋梁下部工事の状況(R3.10.20現在)

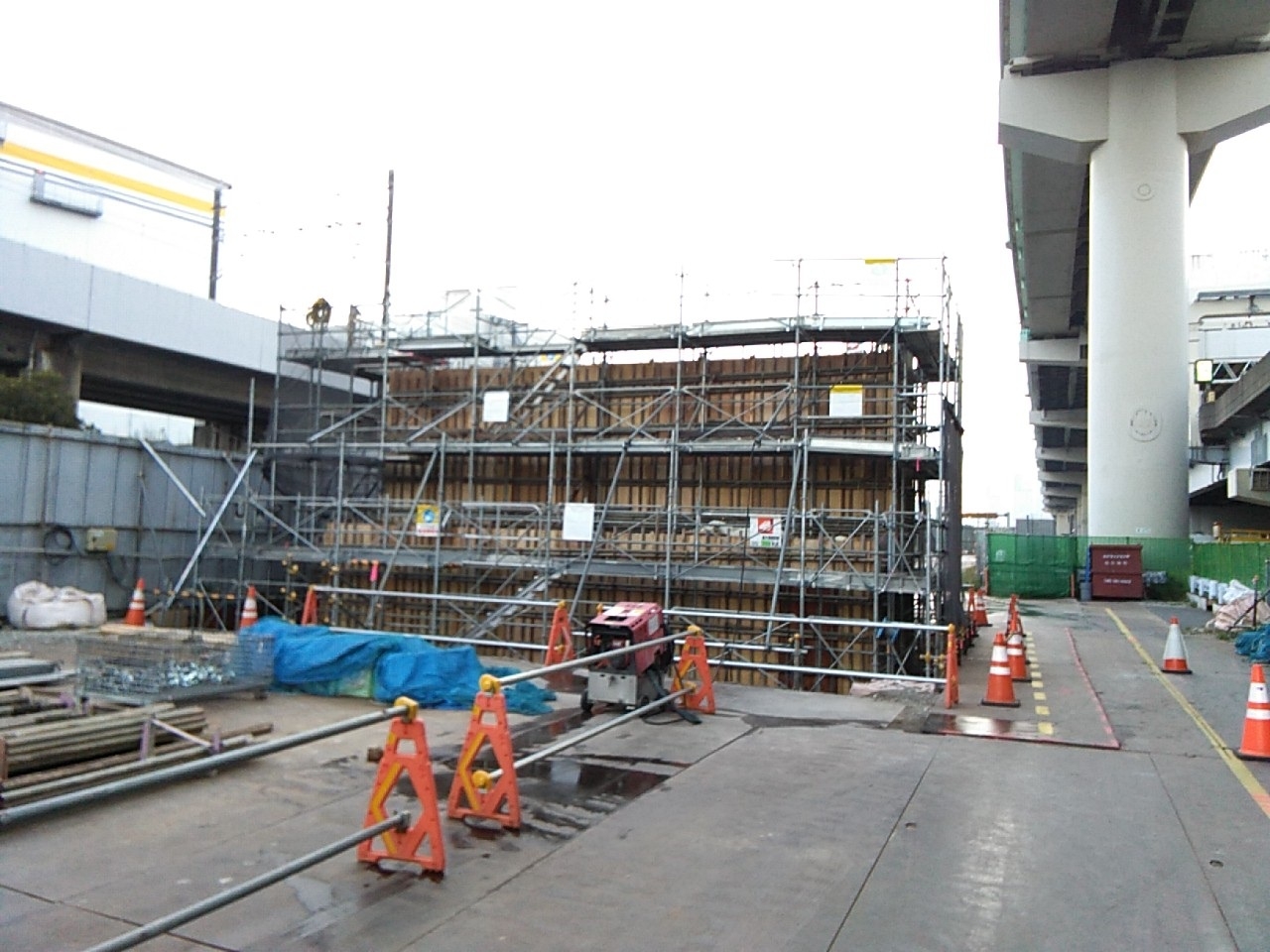

(1)堅壁コンクリート型枠組立中
(2)梁 鉄筋組立完了
(3)梁 鉄筋組立完了
辰巳立体【海側】橋梁下部工事の状況(R3.9月末現在)

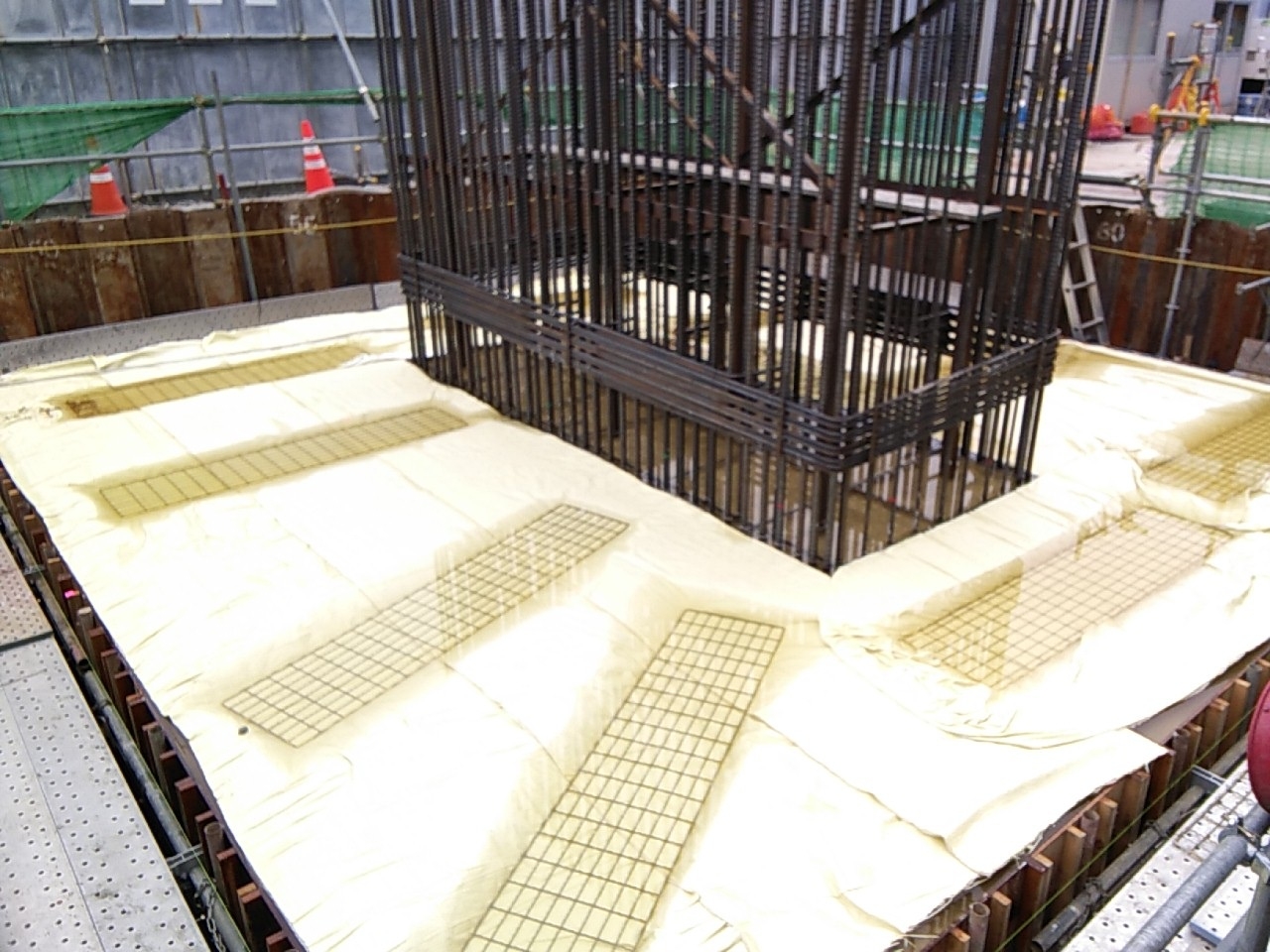

(1)フーチングコンクリート打設完了、埋戻し作業中、鋼矢板引抜完了
(2)柱コンクリート打設完了、埋戻し・鋼矢板引抜完了
(3)柱コンクリート打設完了、埋戻し・鋼矢板引抜完了
辰巳立体【海側】橋梁下部工事の状況(R3.8月末現在)
(1)
(2)
(3)

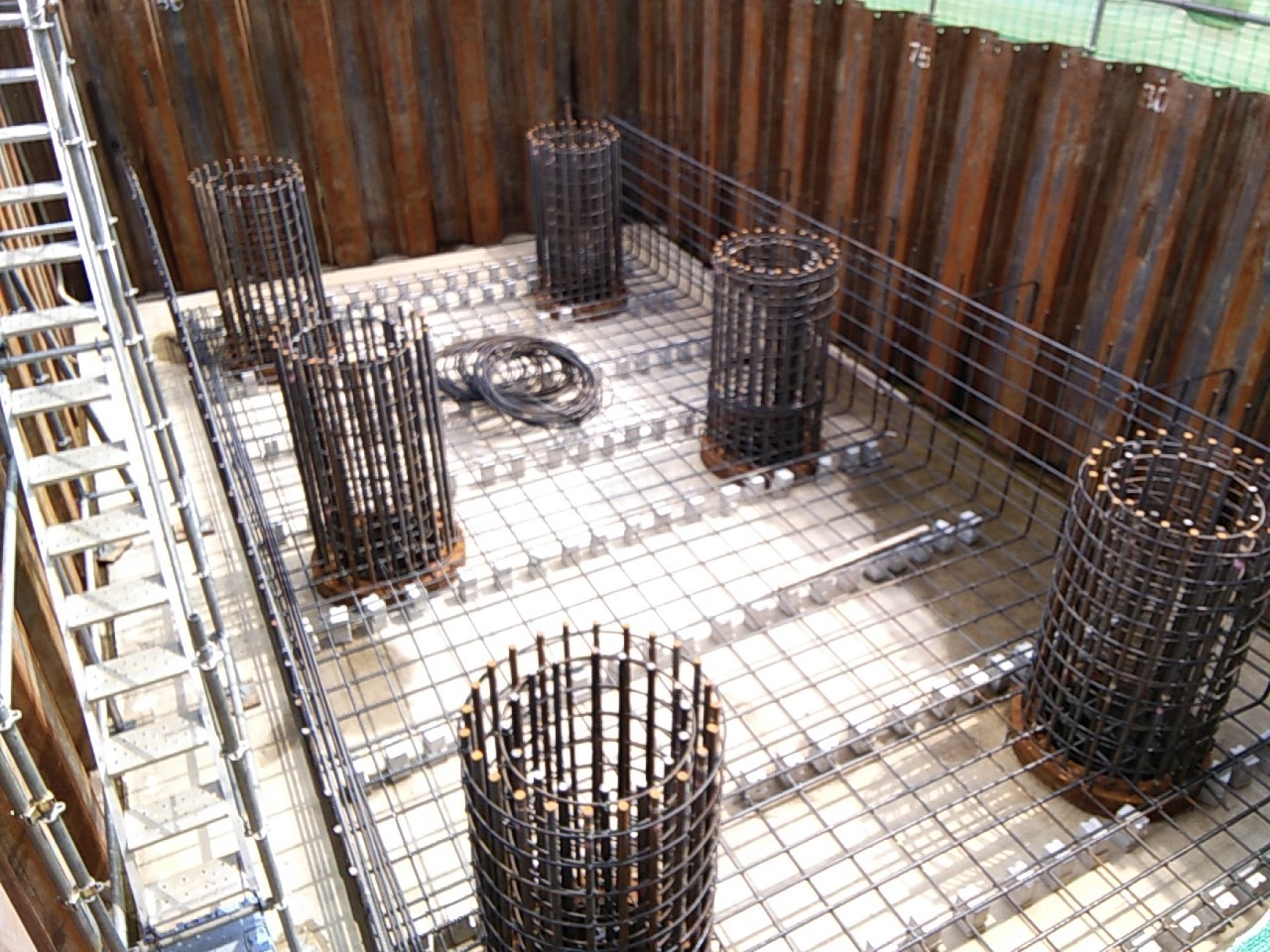

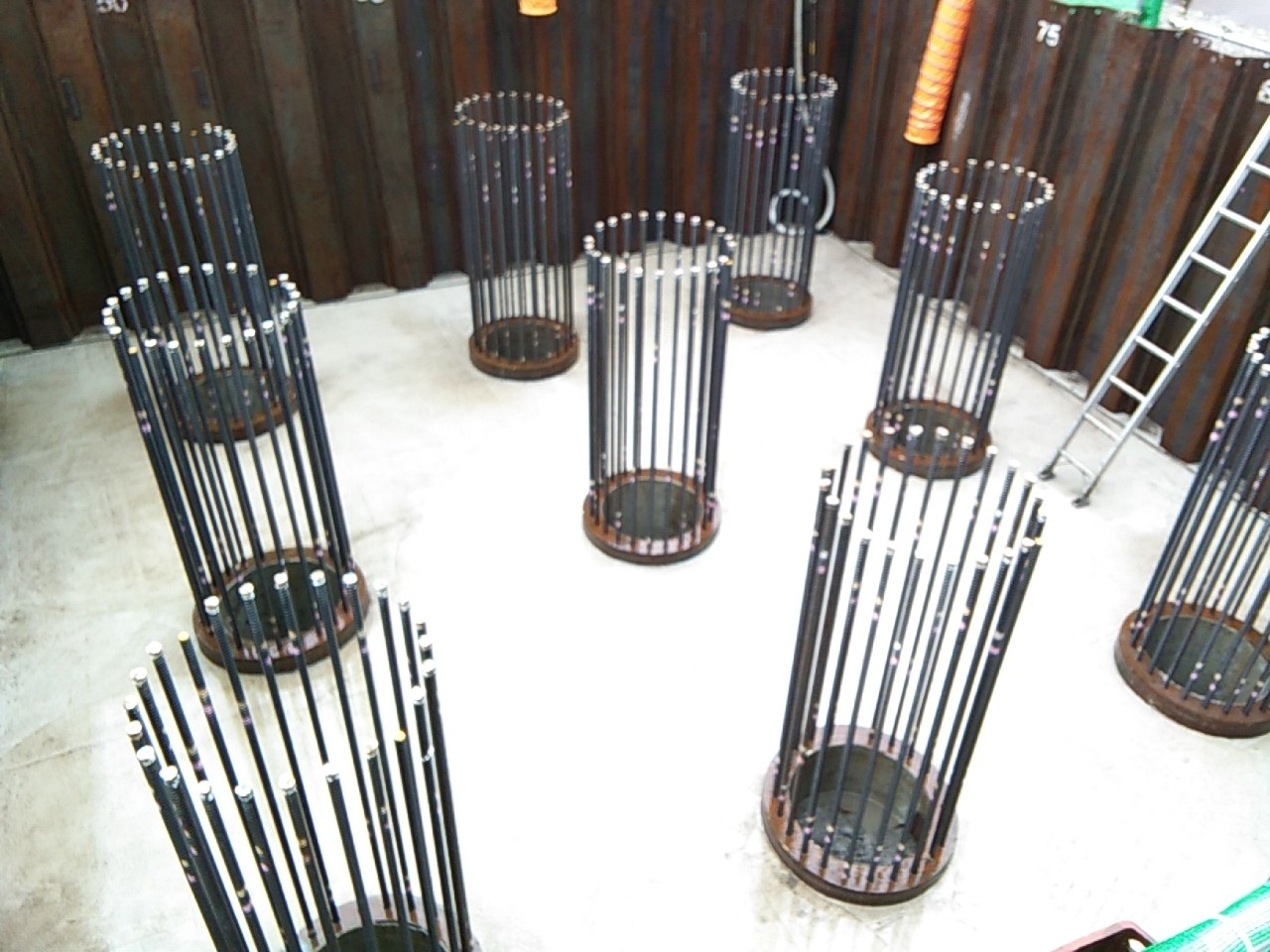

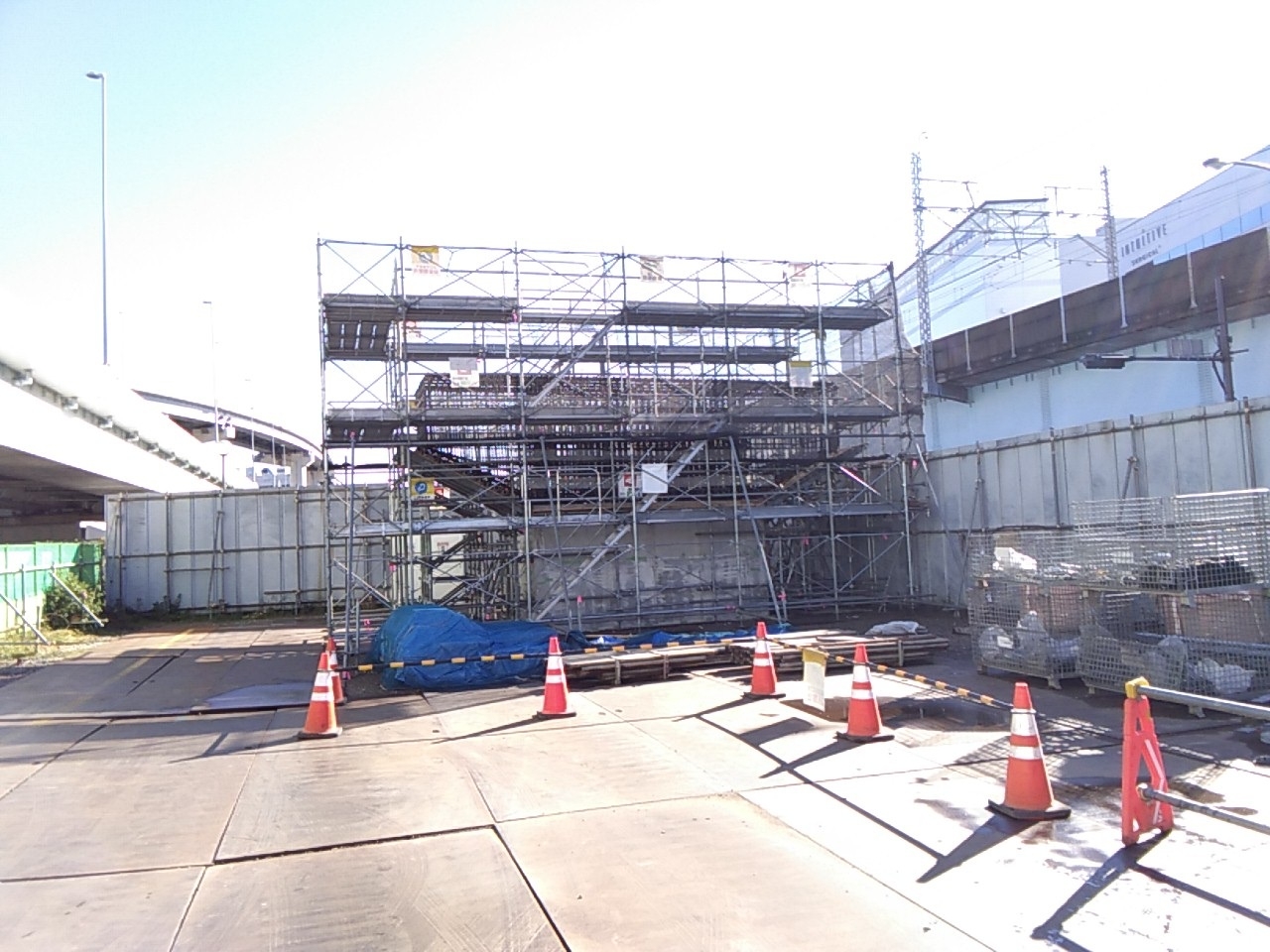

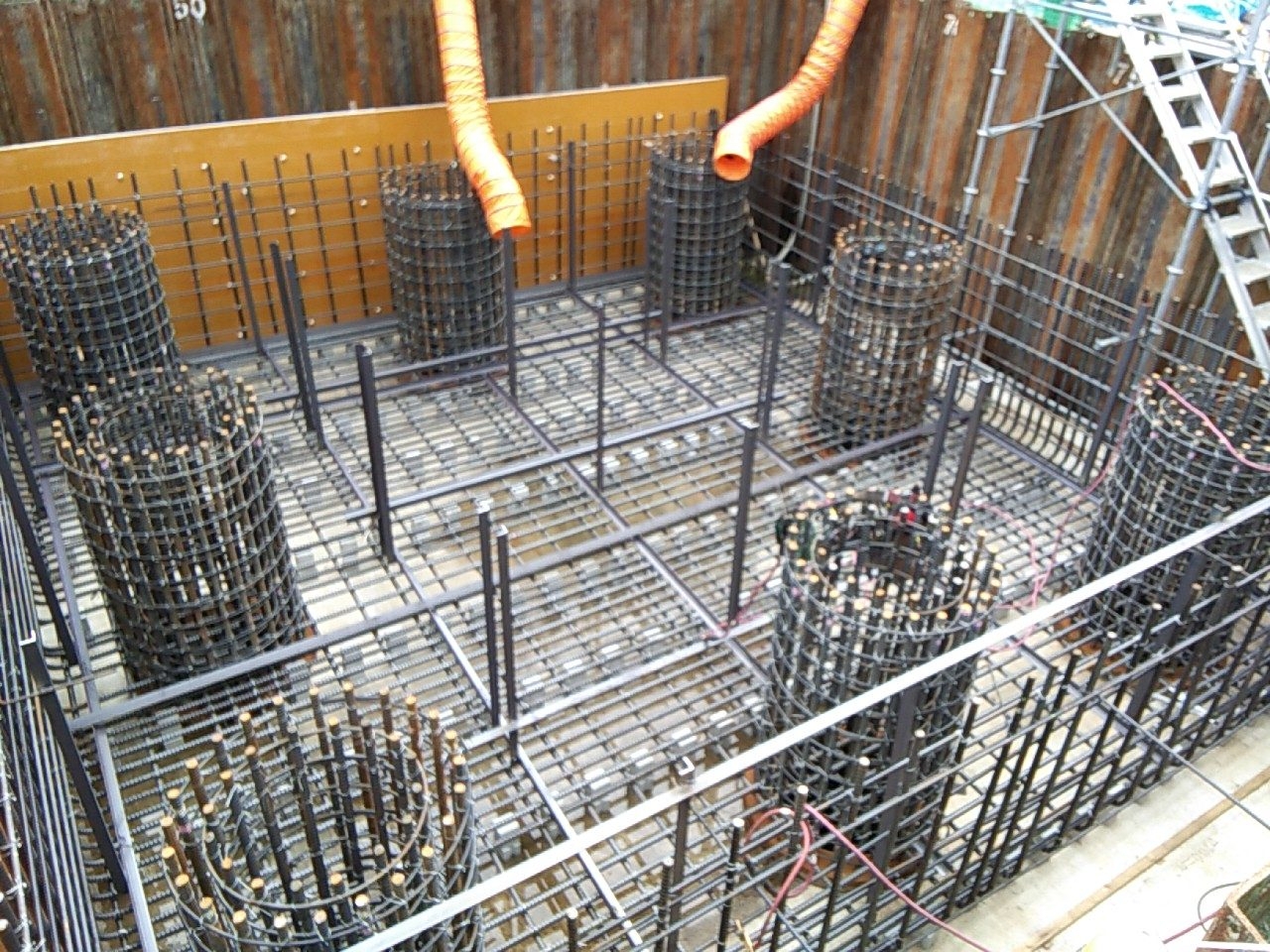

フーチング鉄筋組立完了、フーチングコンクリート施工中
辰巳立体【海側】橋梁下部工事の状況(R3.7月末現在)
(1)
(2)
(3)

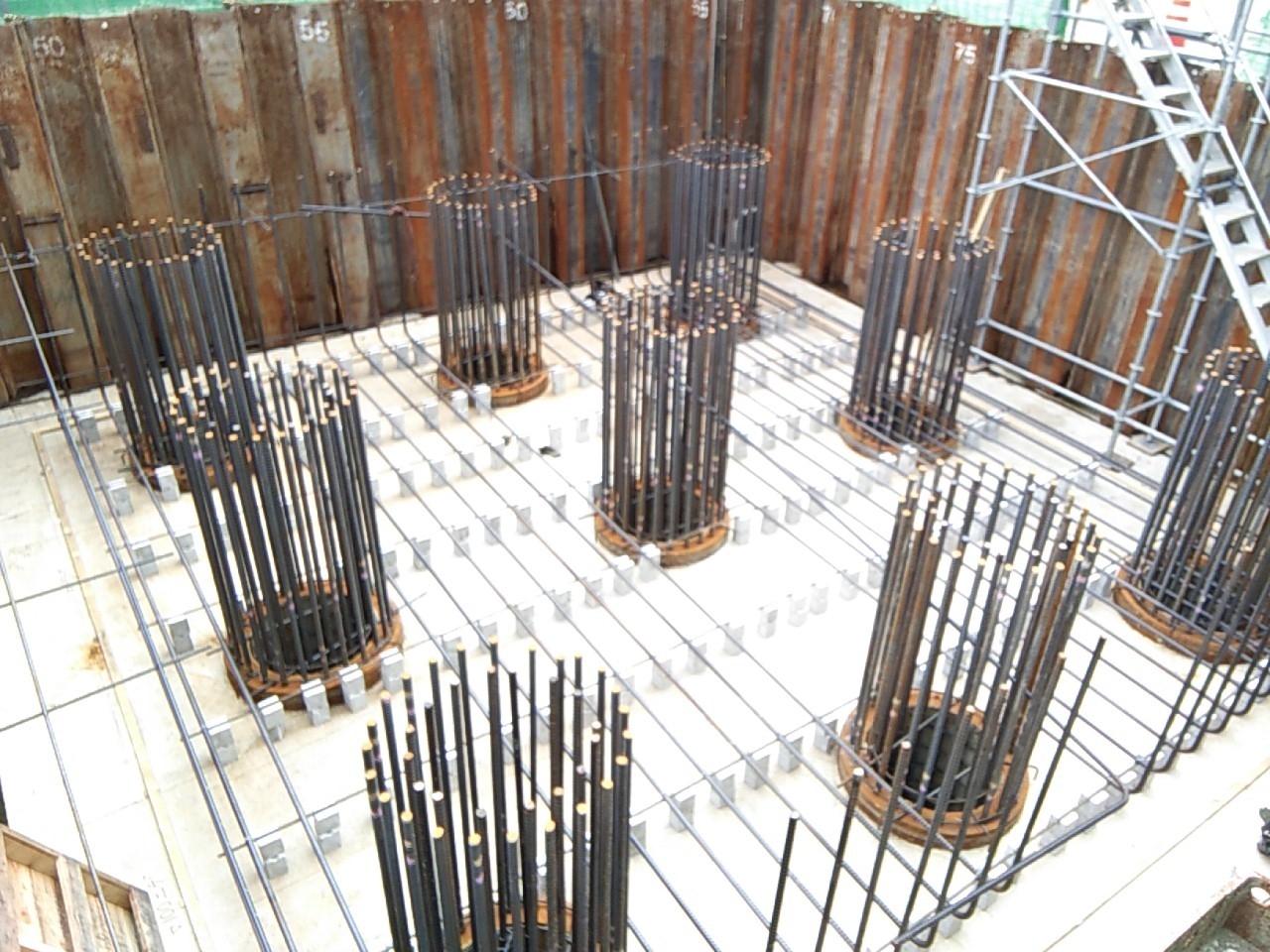

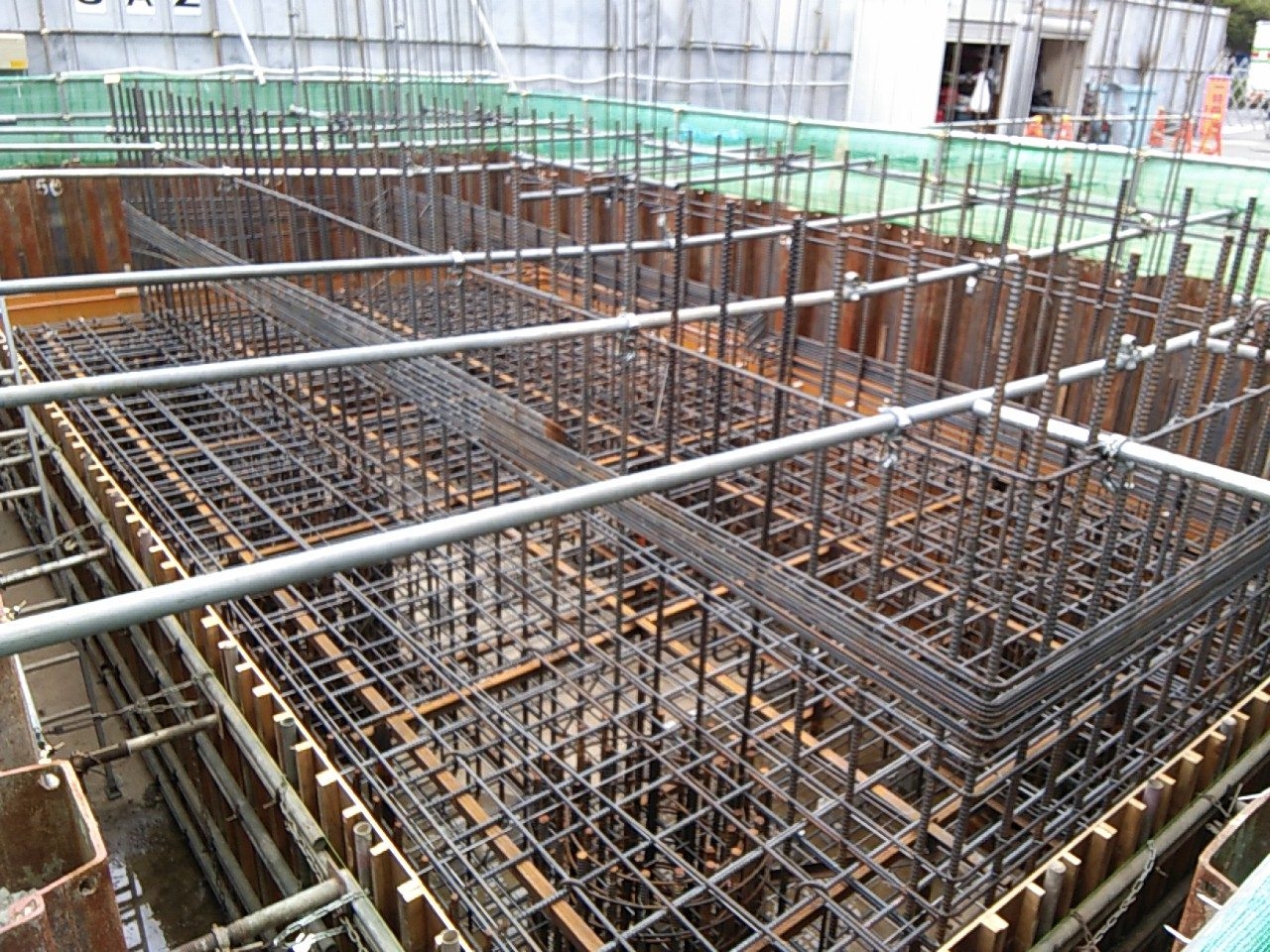

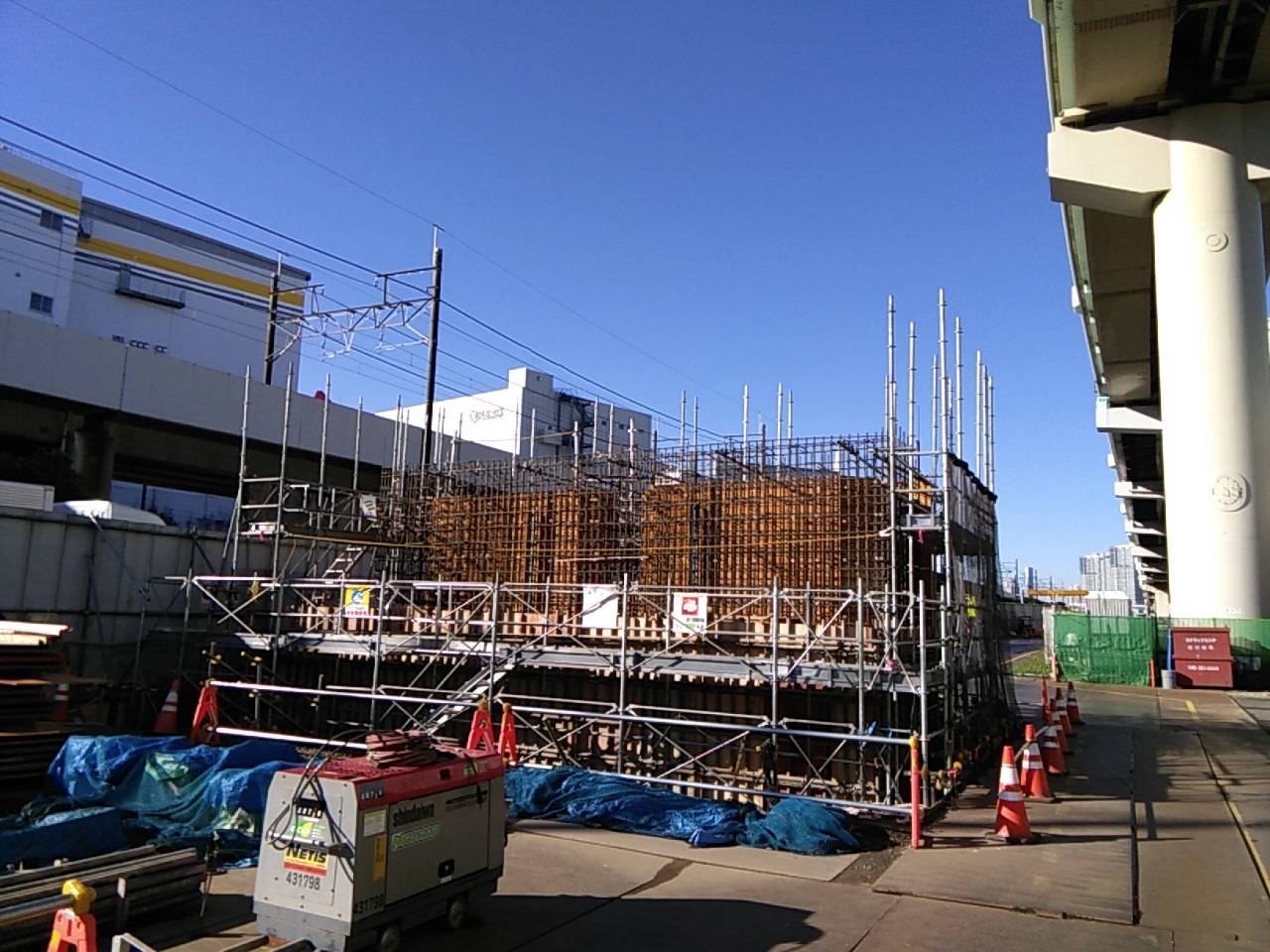

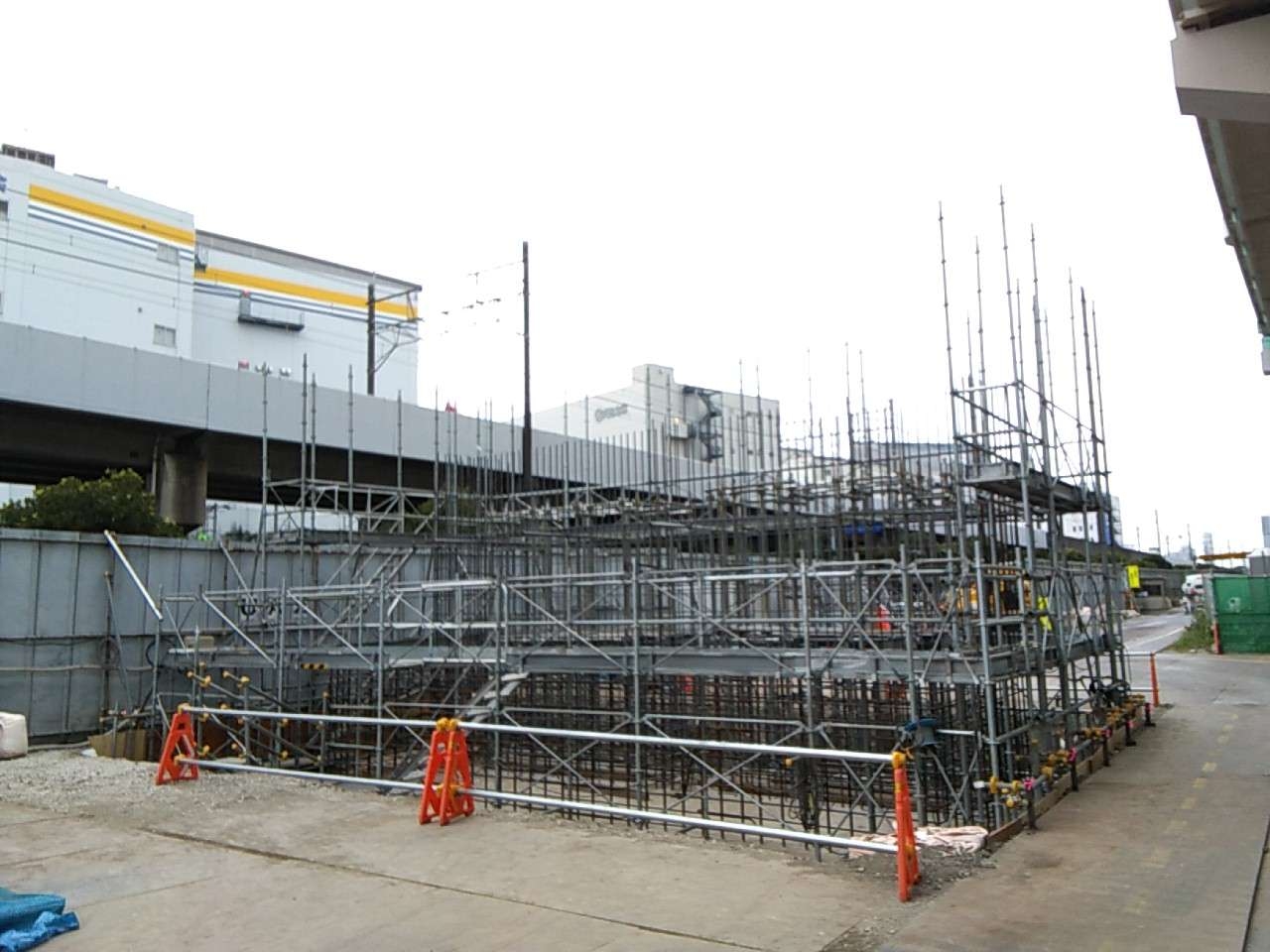

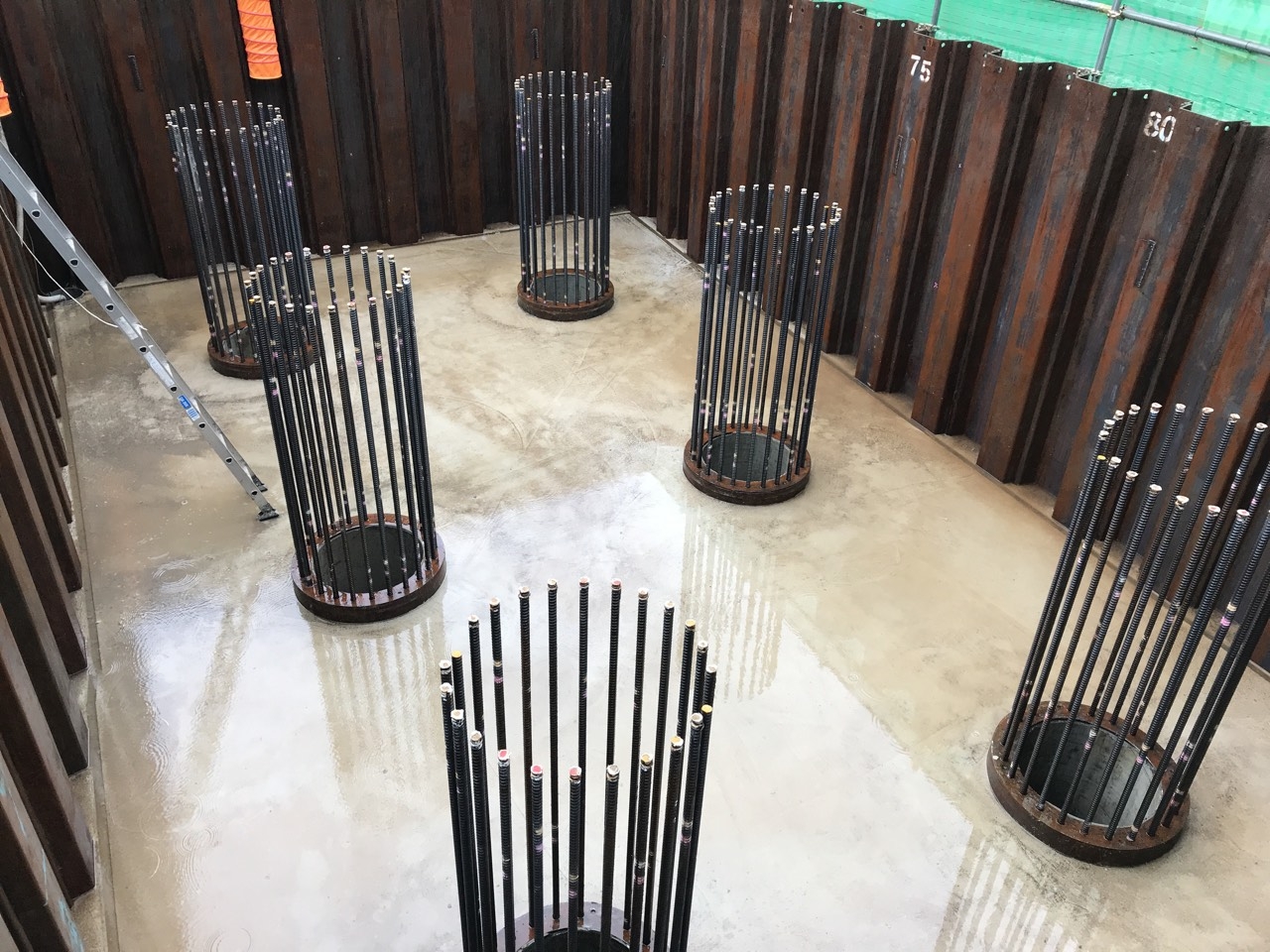

フーチング鉄筋 組立施工中
辰巳立体【海側】橋梁下部工事の状況(R3.6月末現在)
(1)
(2)
(3)
駆体工 基礎コンクリート完了、杭頭処理施工中
辰巳立体【海側】橋梁下部工事の状況(R3.5月末現在)
(1)
(2)
(3)

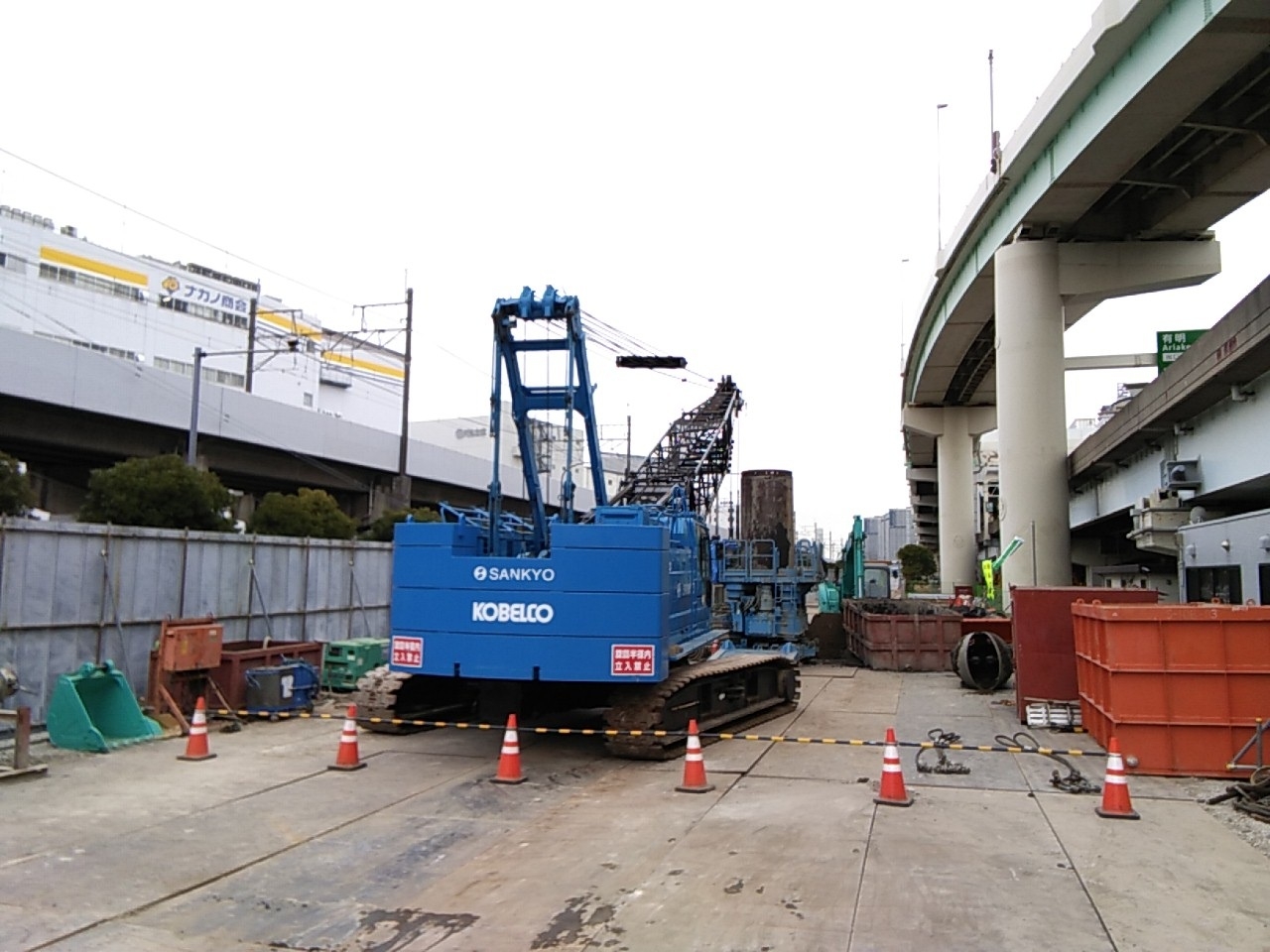

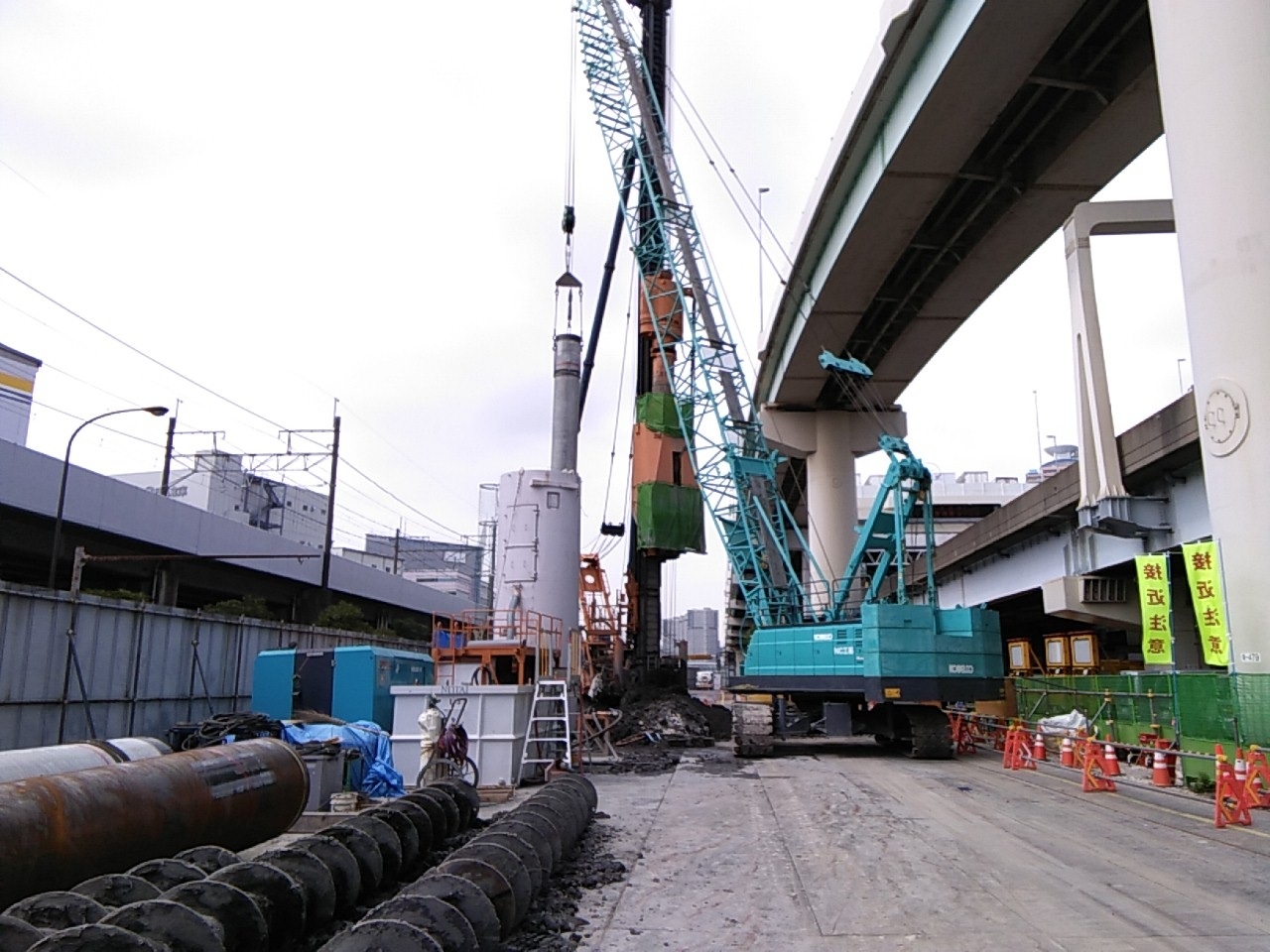

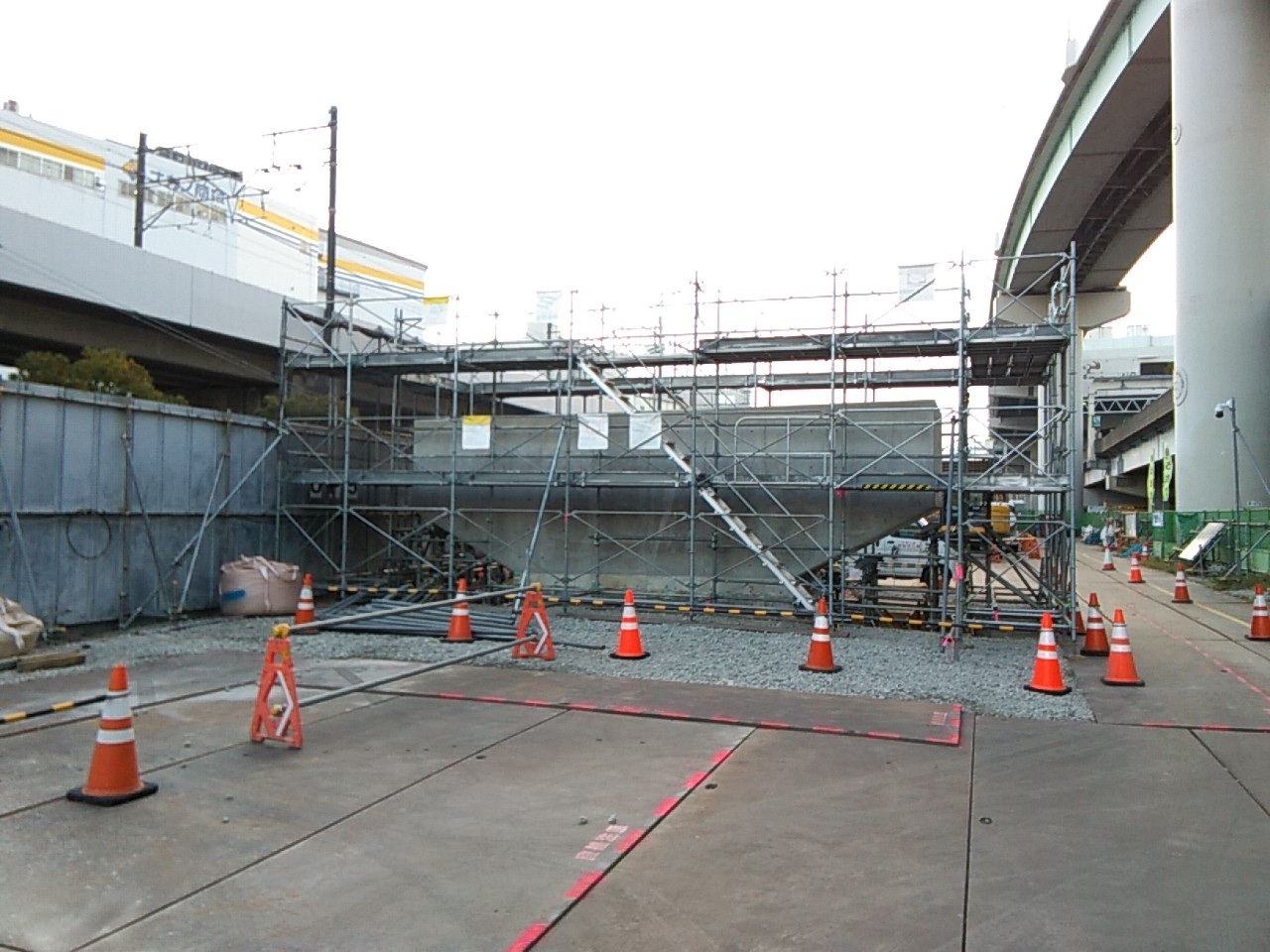

仮設工施工完了
辰巳立体【海側】橋梁下部工事の状況(R3.4月末現在)
(1)
(2)
(3)

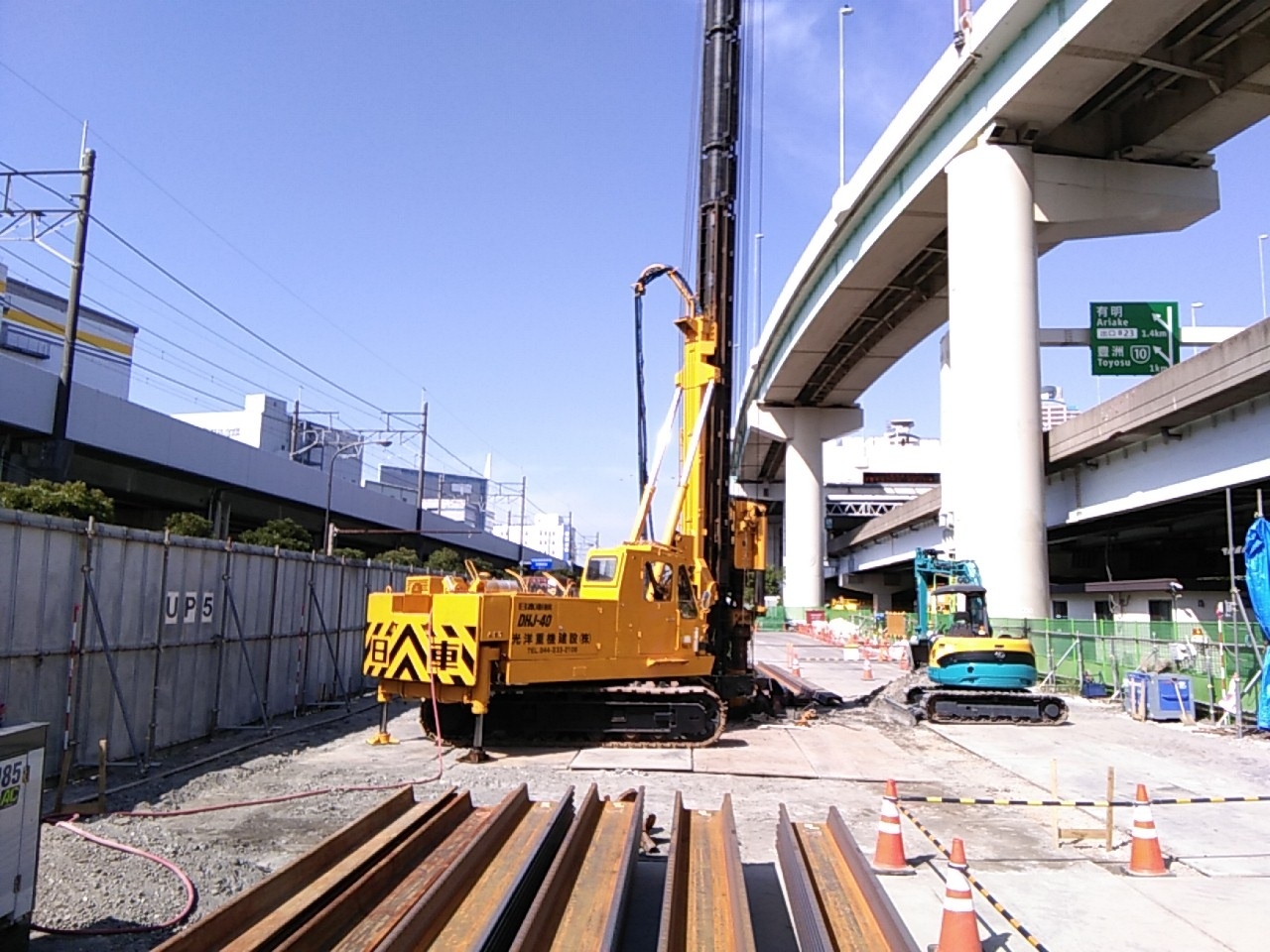

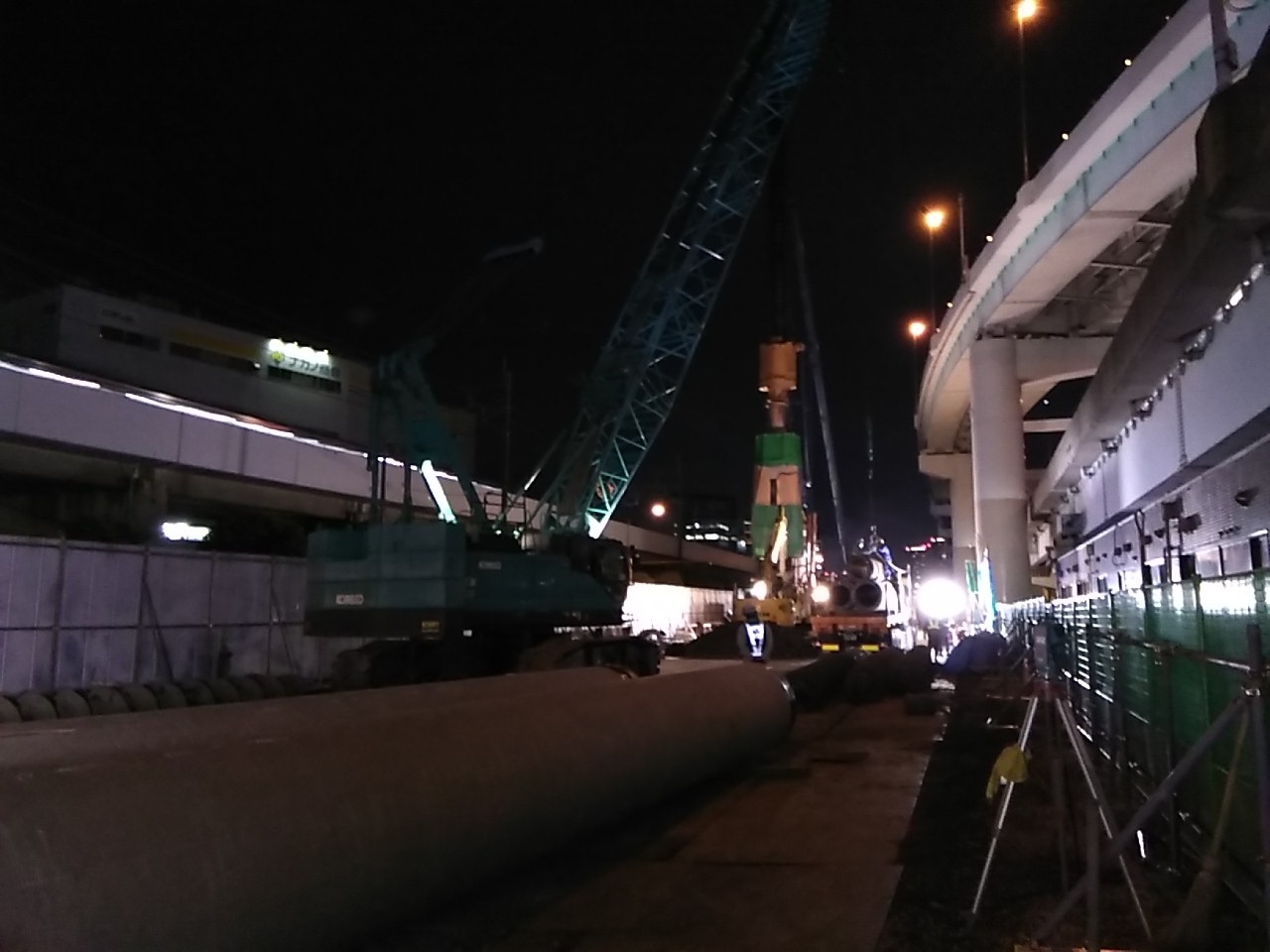

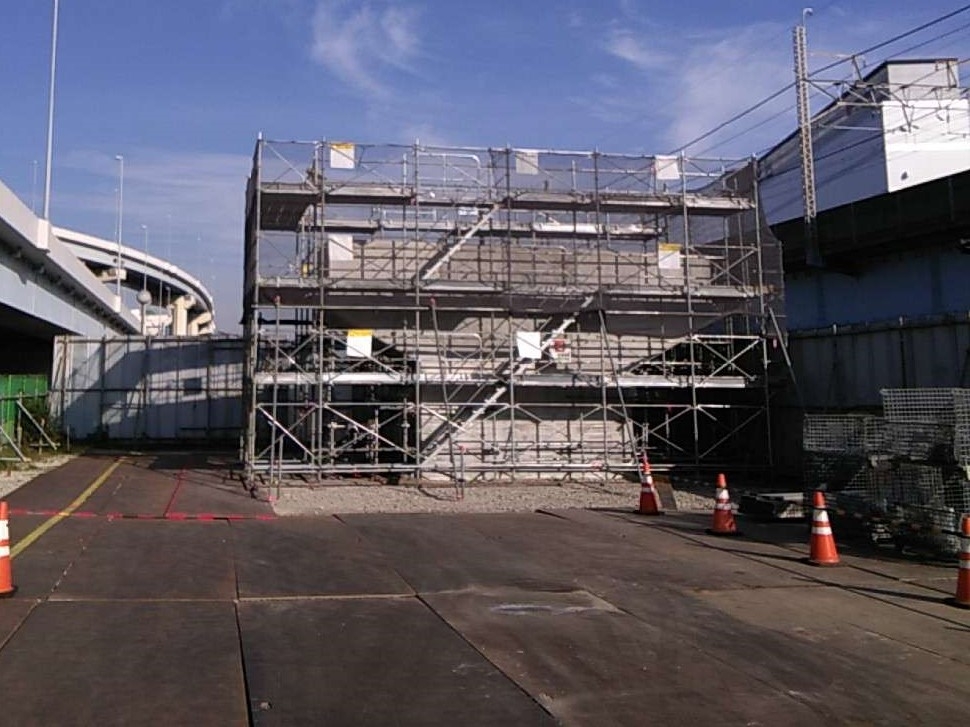

既製杭工施工完了
辰巳立体【海側】橋梁下部工事の状況(R3.3月末現在)
(1)
(2)
(3)

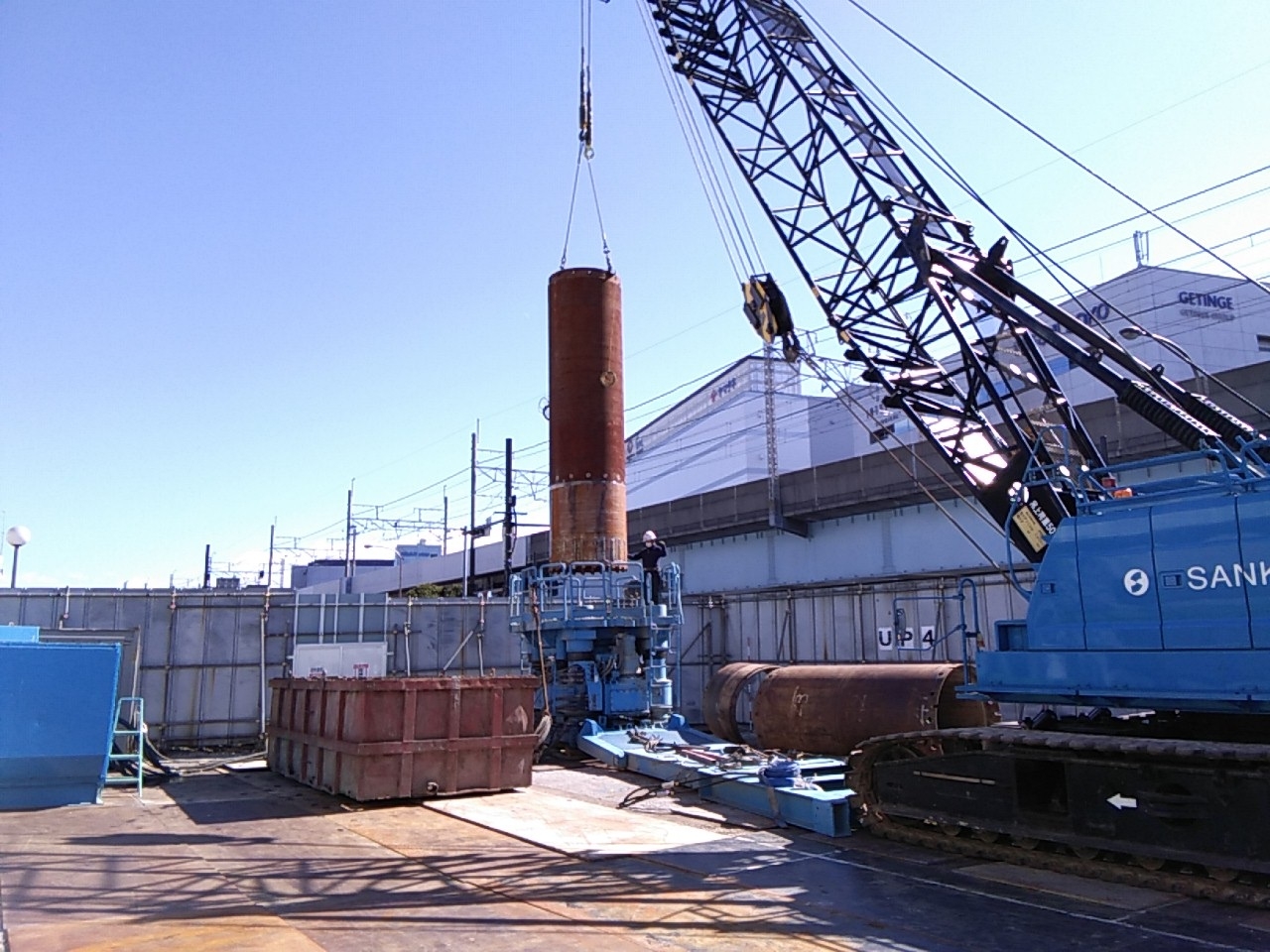

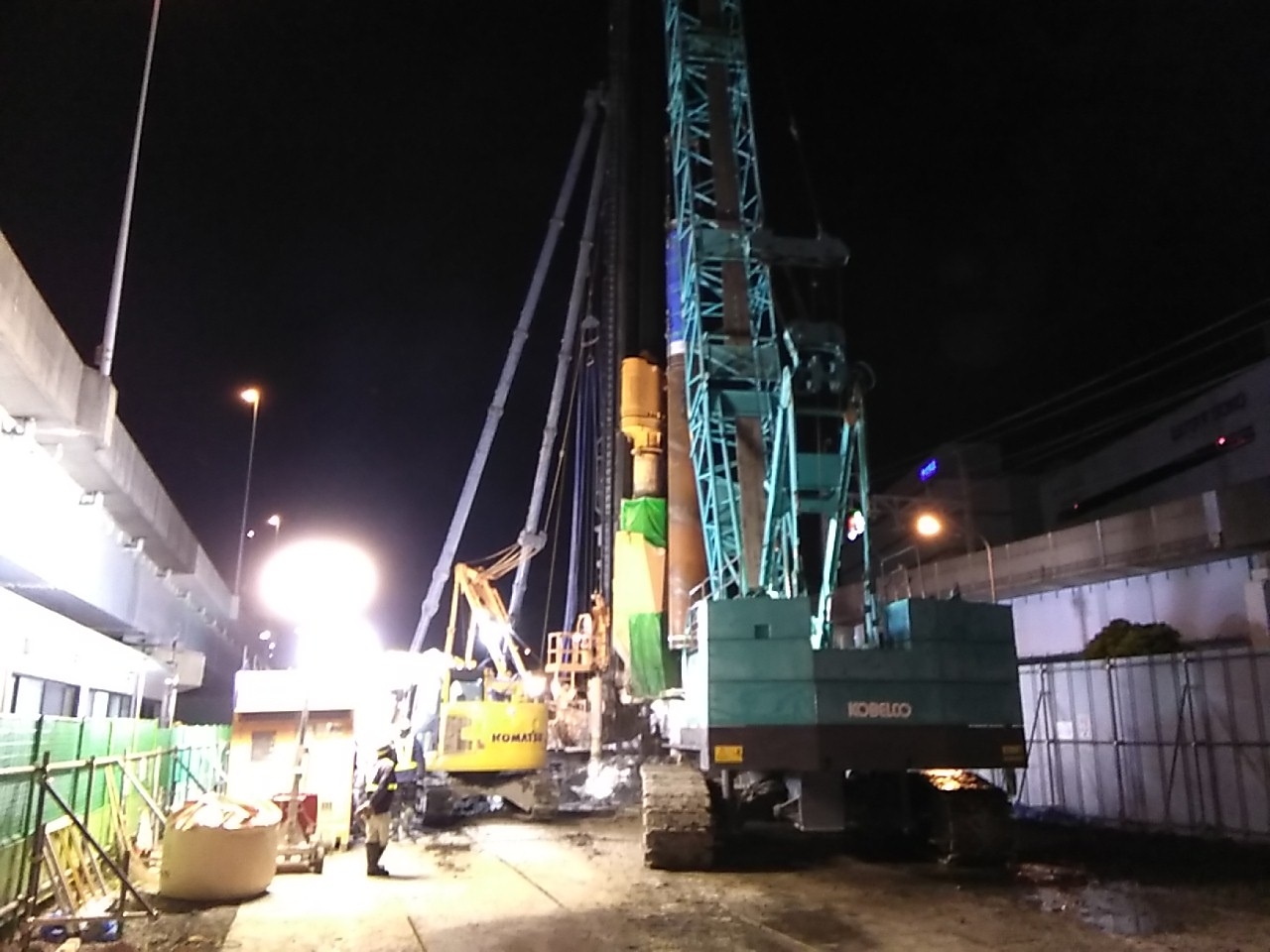

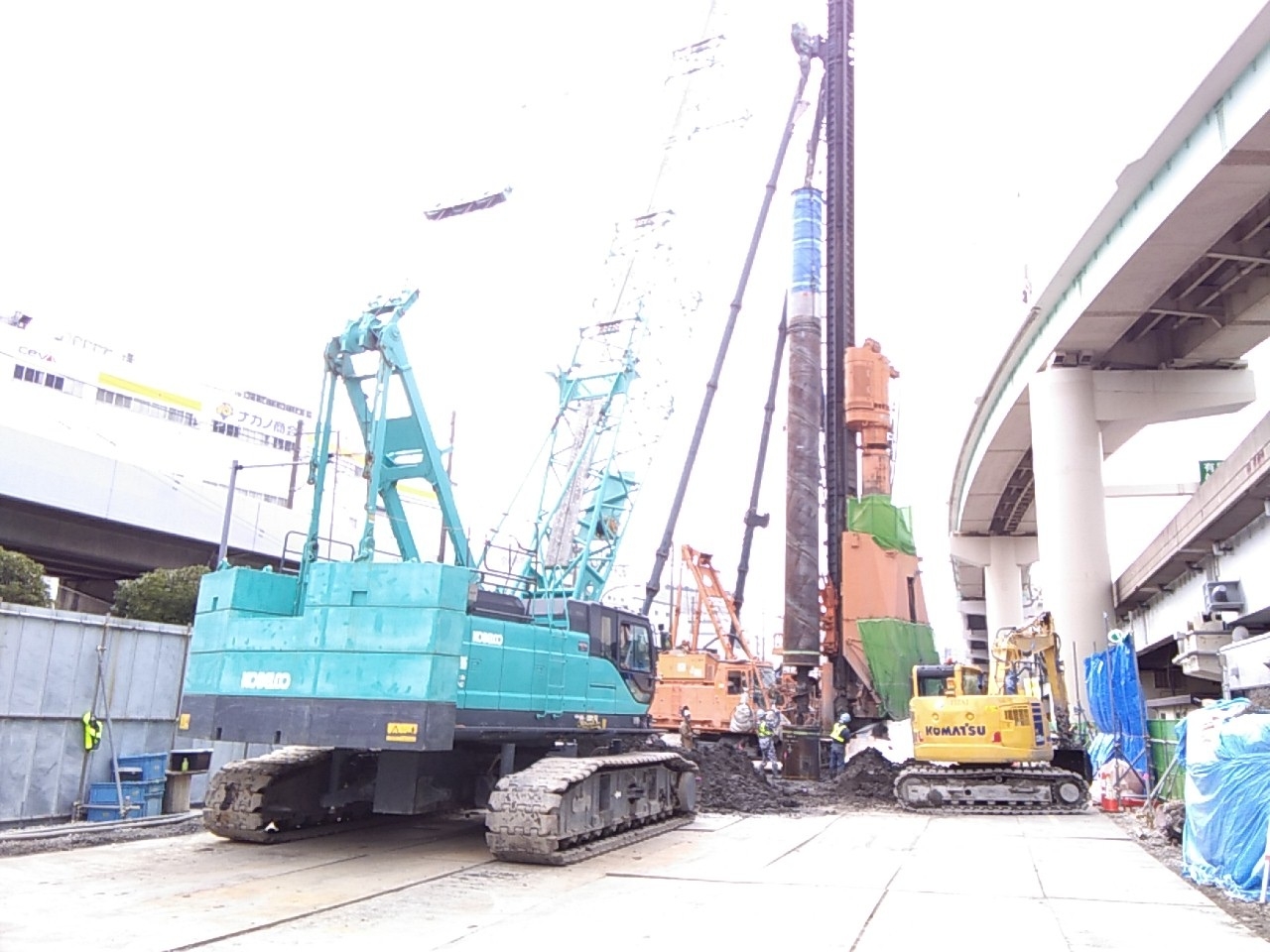

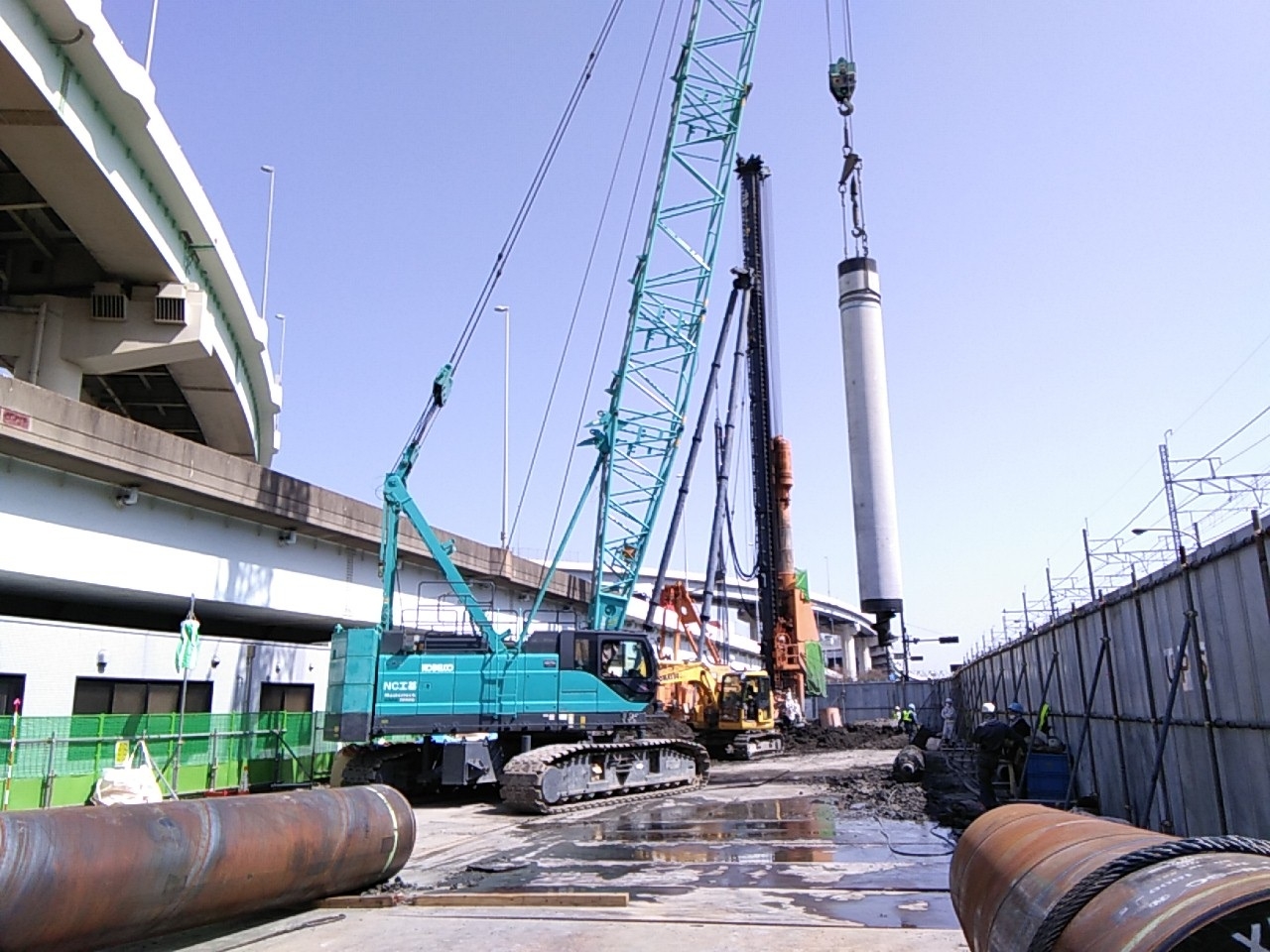

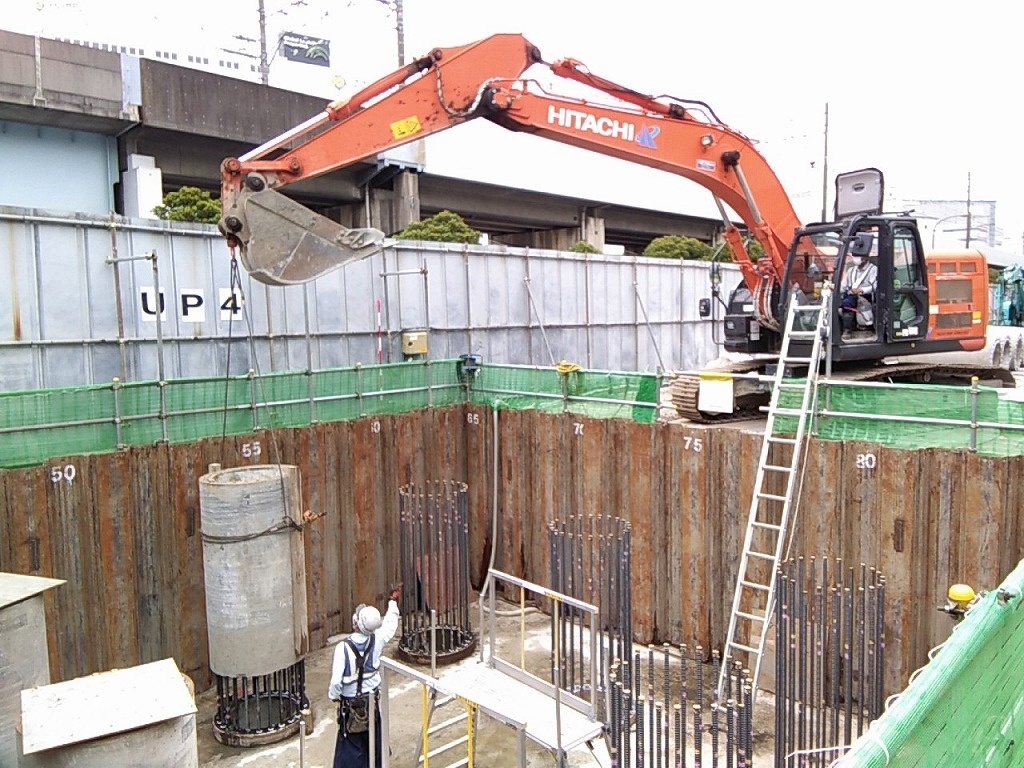

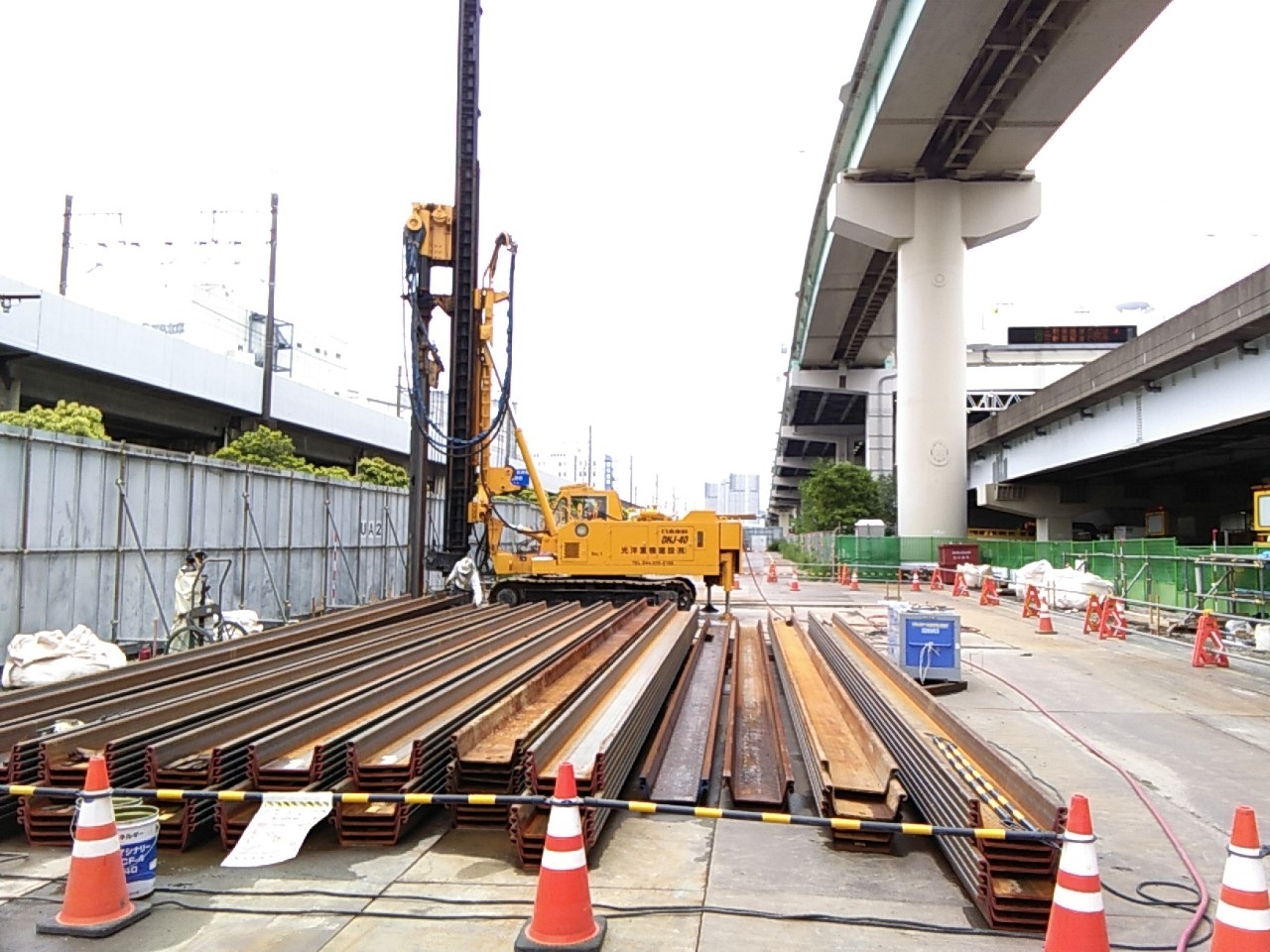

地中障害物撤去完了、既製杭工施工中
辰巳立体【海側】橋梁下部工事の状況(R3.2月末現在)
(1)
(2)
(3)

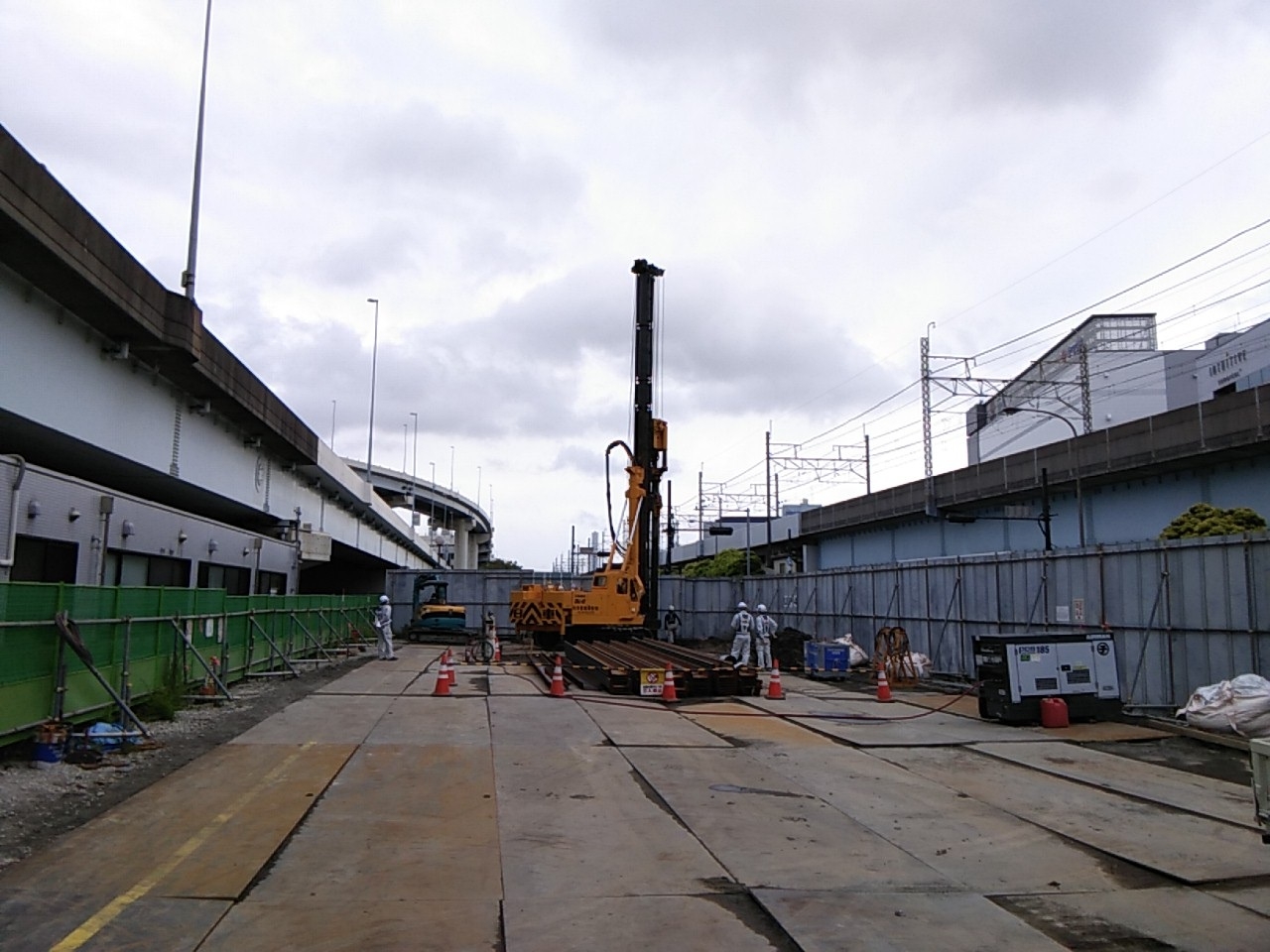

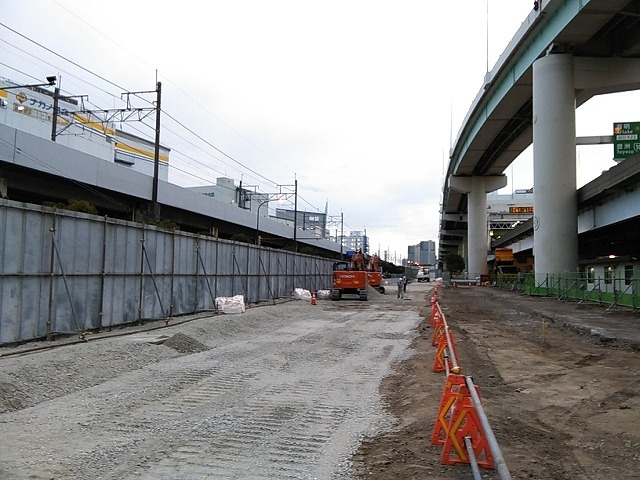

地中障害物撤去施工中
辰巳立体【海側】橋梁下部工事の状況(R3.1月末現在)
(1)
(2)
(3)

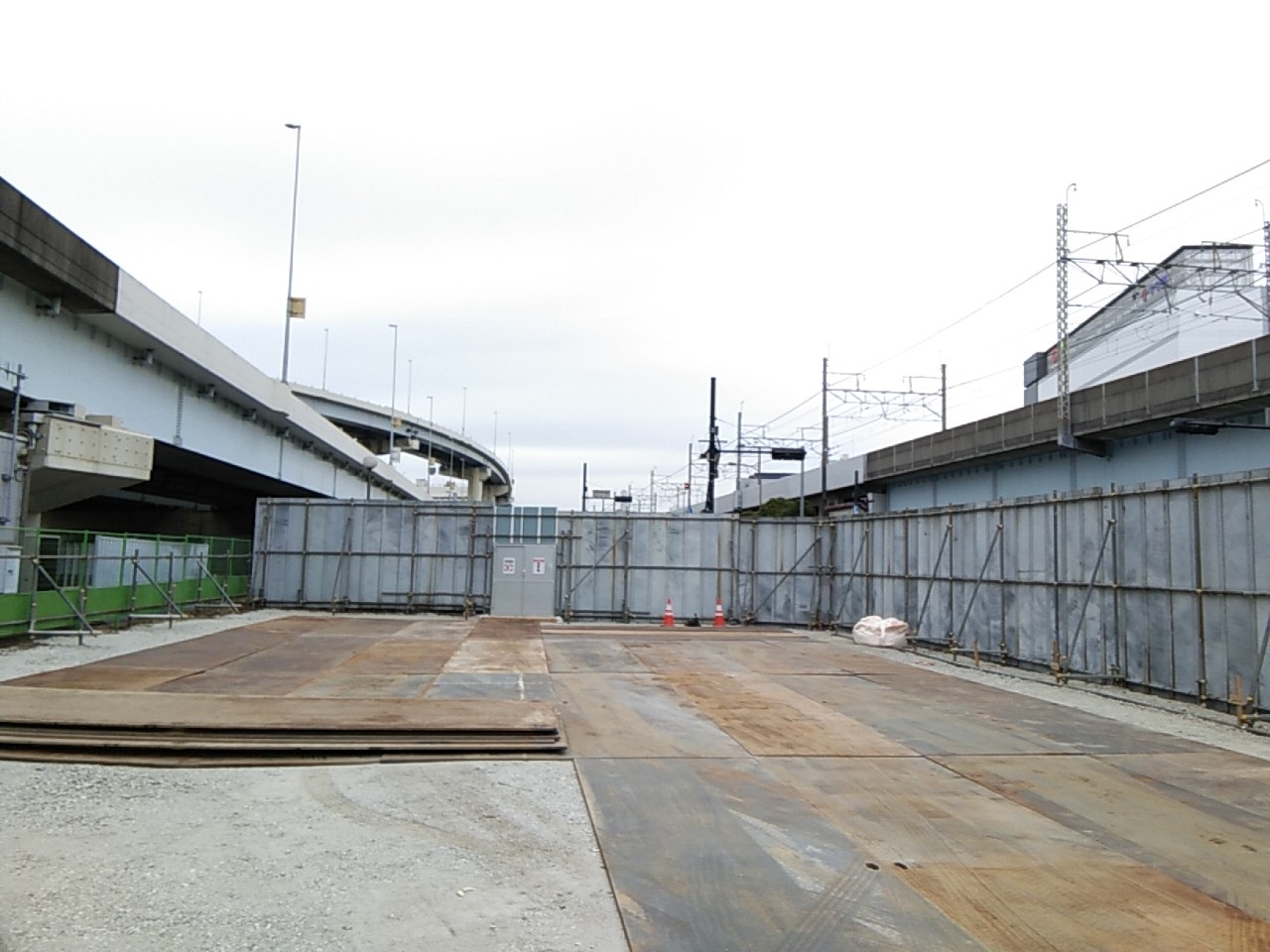

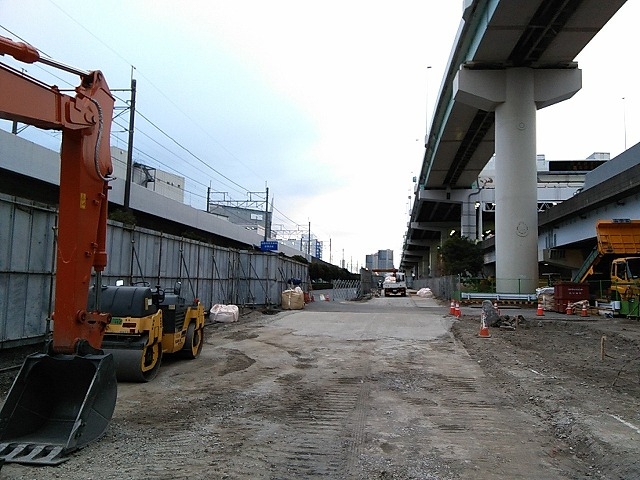

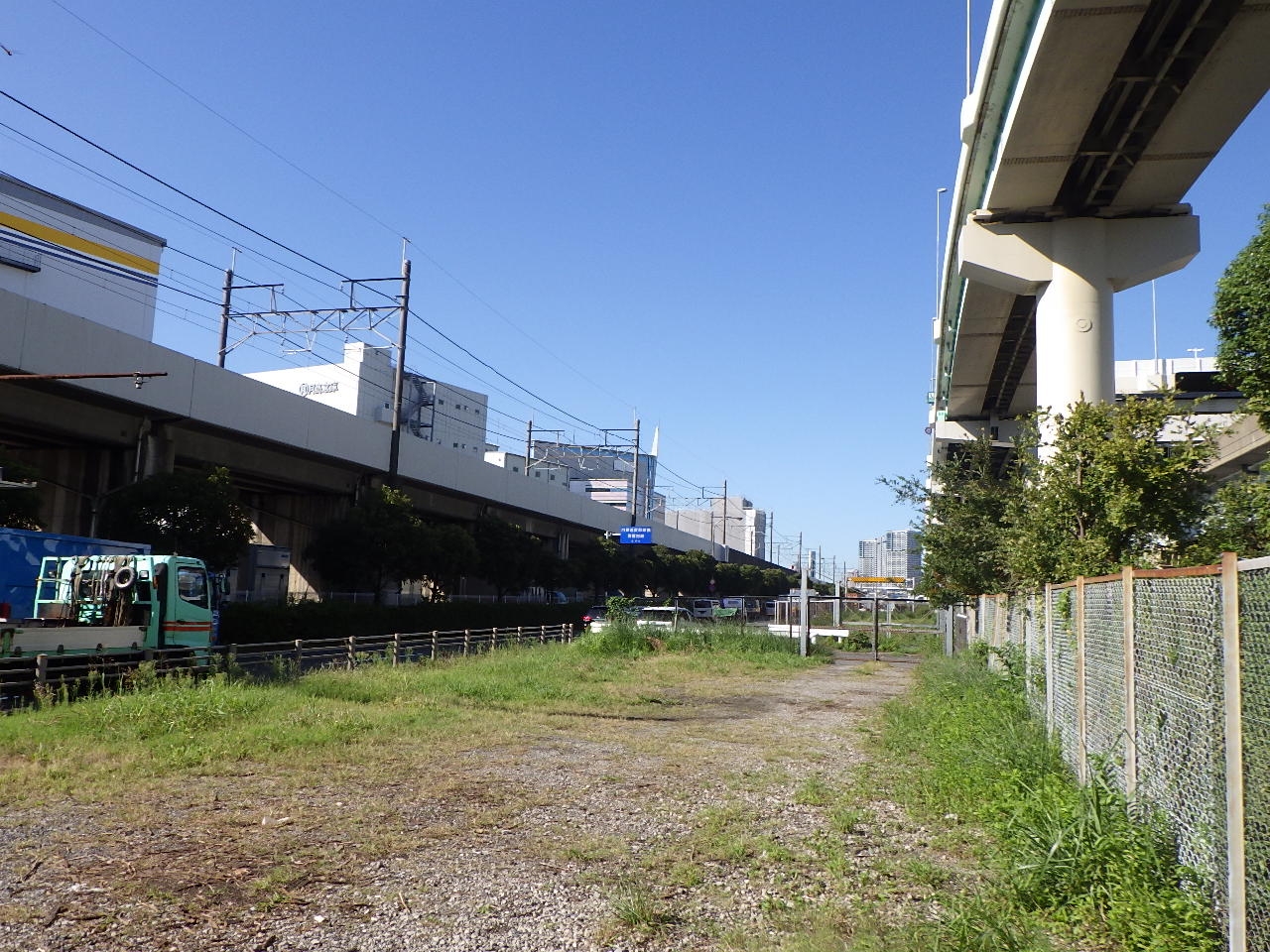

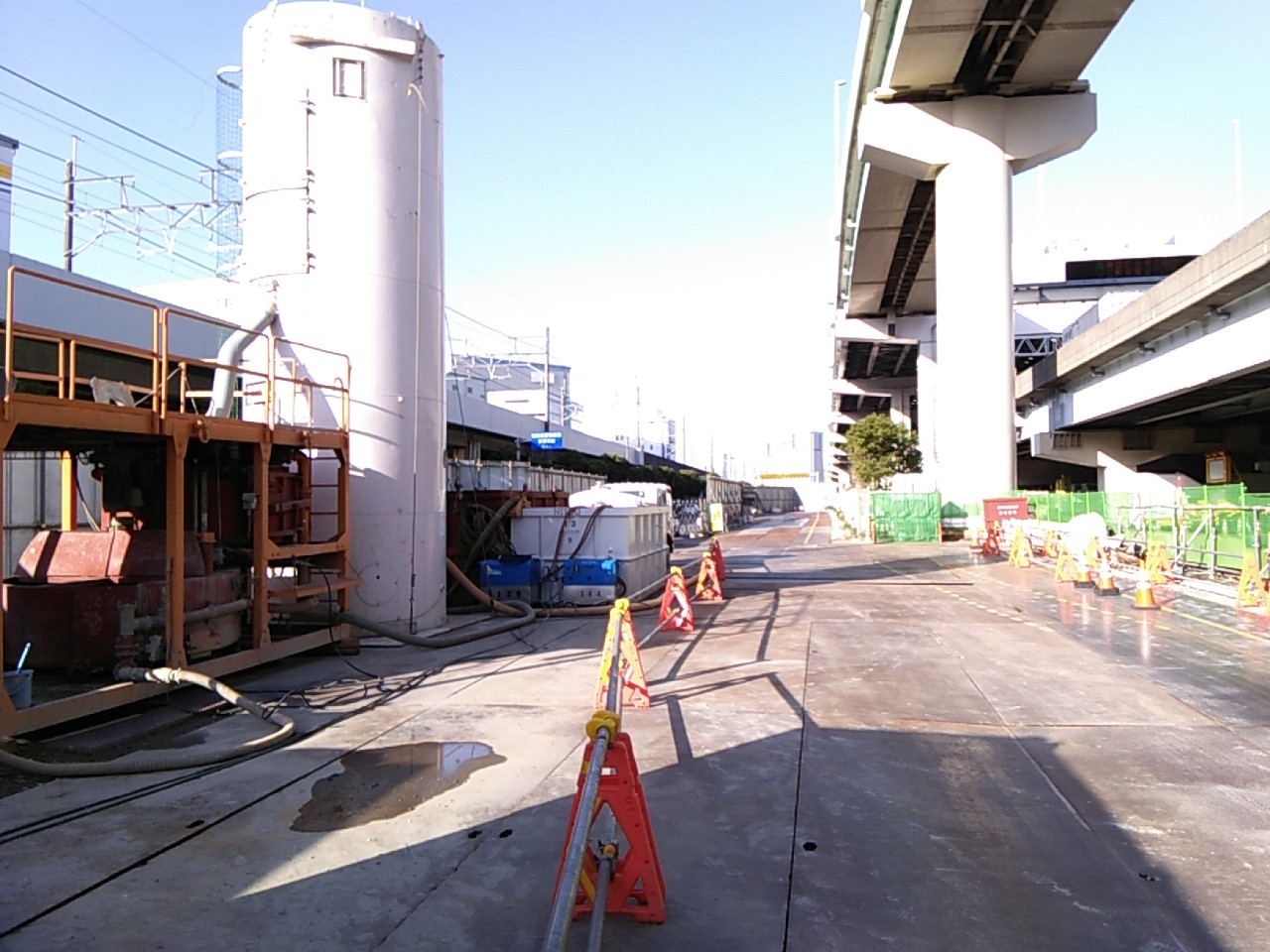

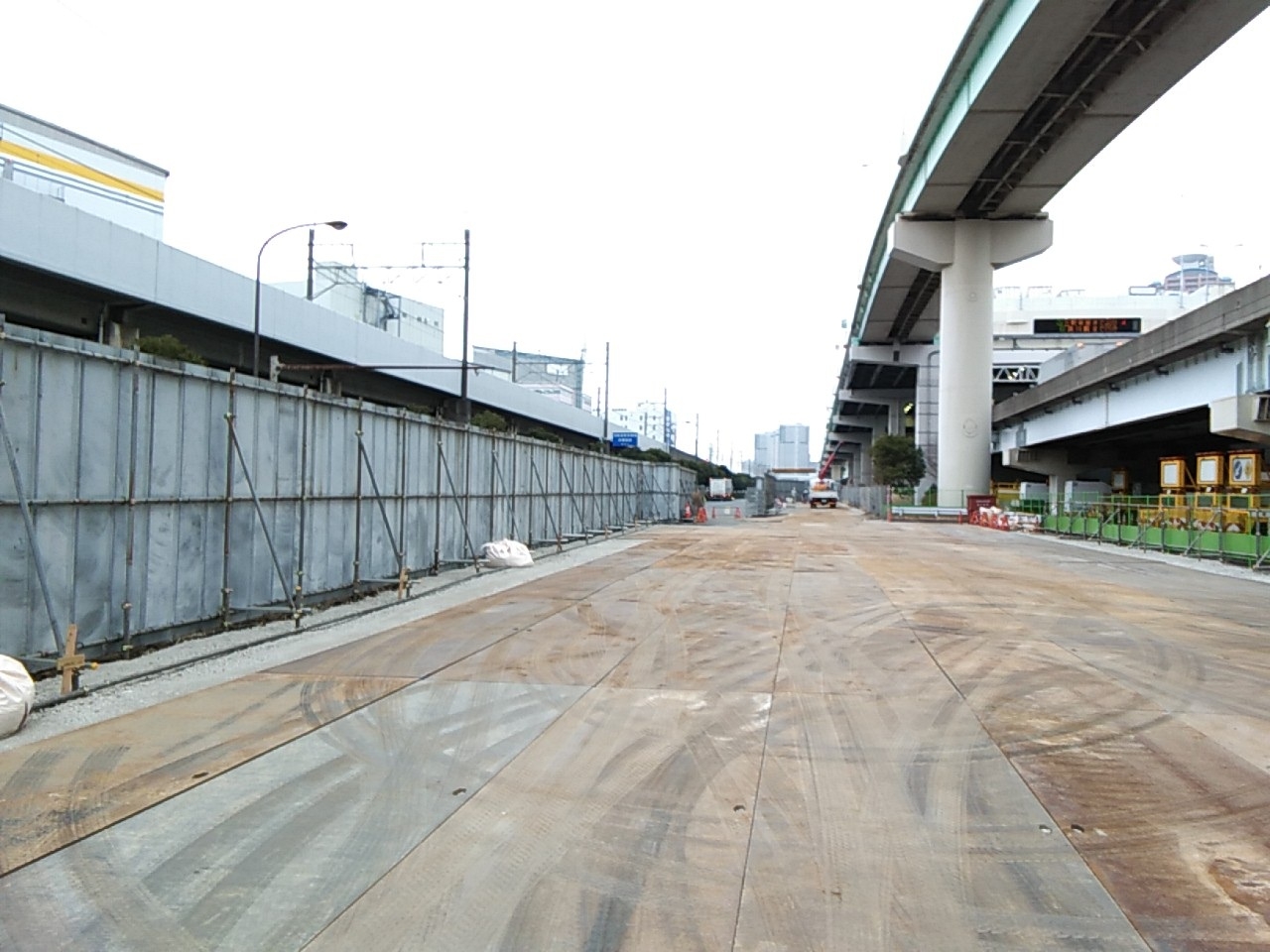

施工ヤード整備(敷鉄板)
辰巳立体【海側】橋梁下部工事の状況(R2.12月末現在)
(1)
(2)
(3)

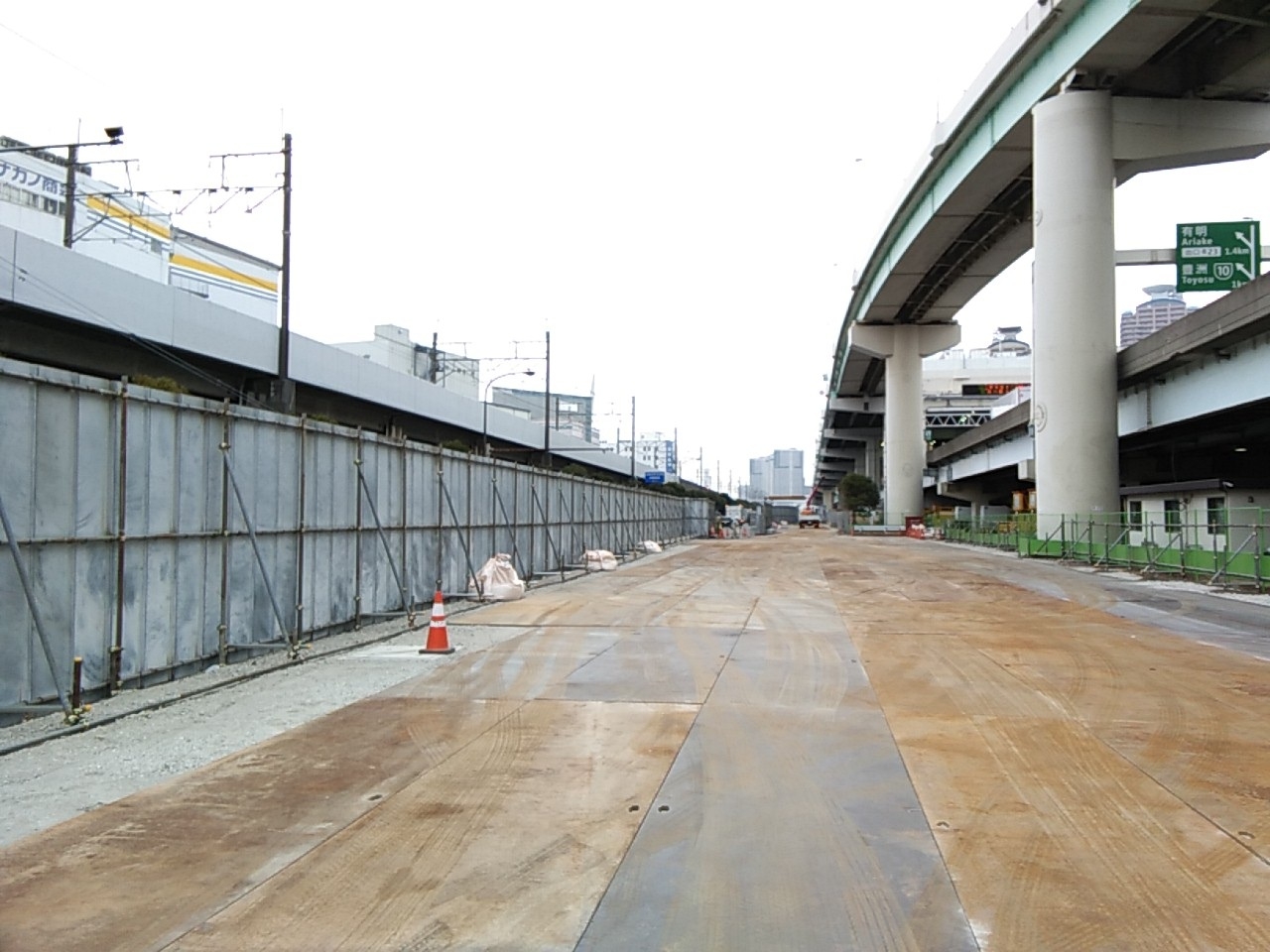

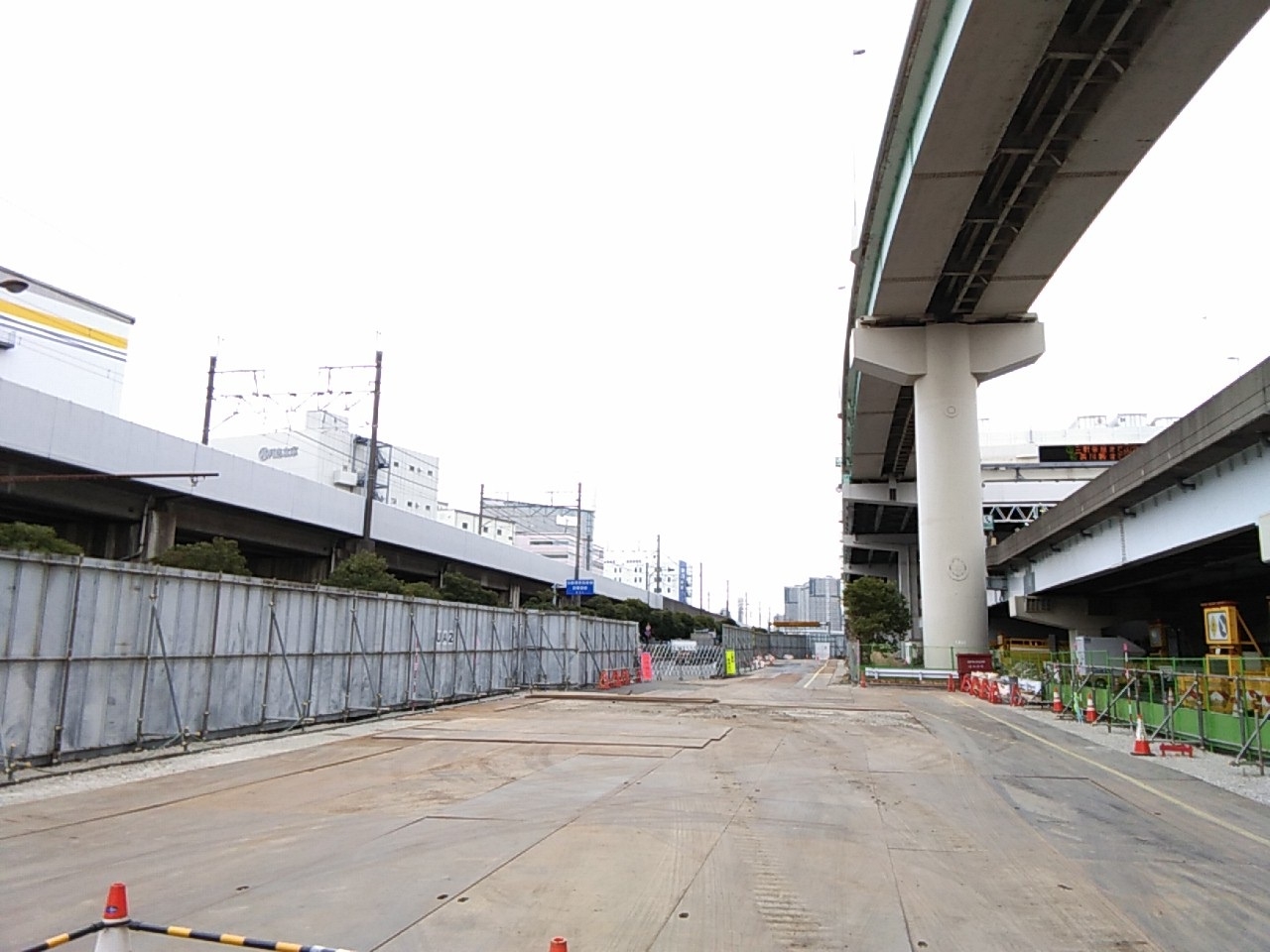

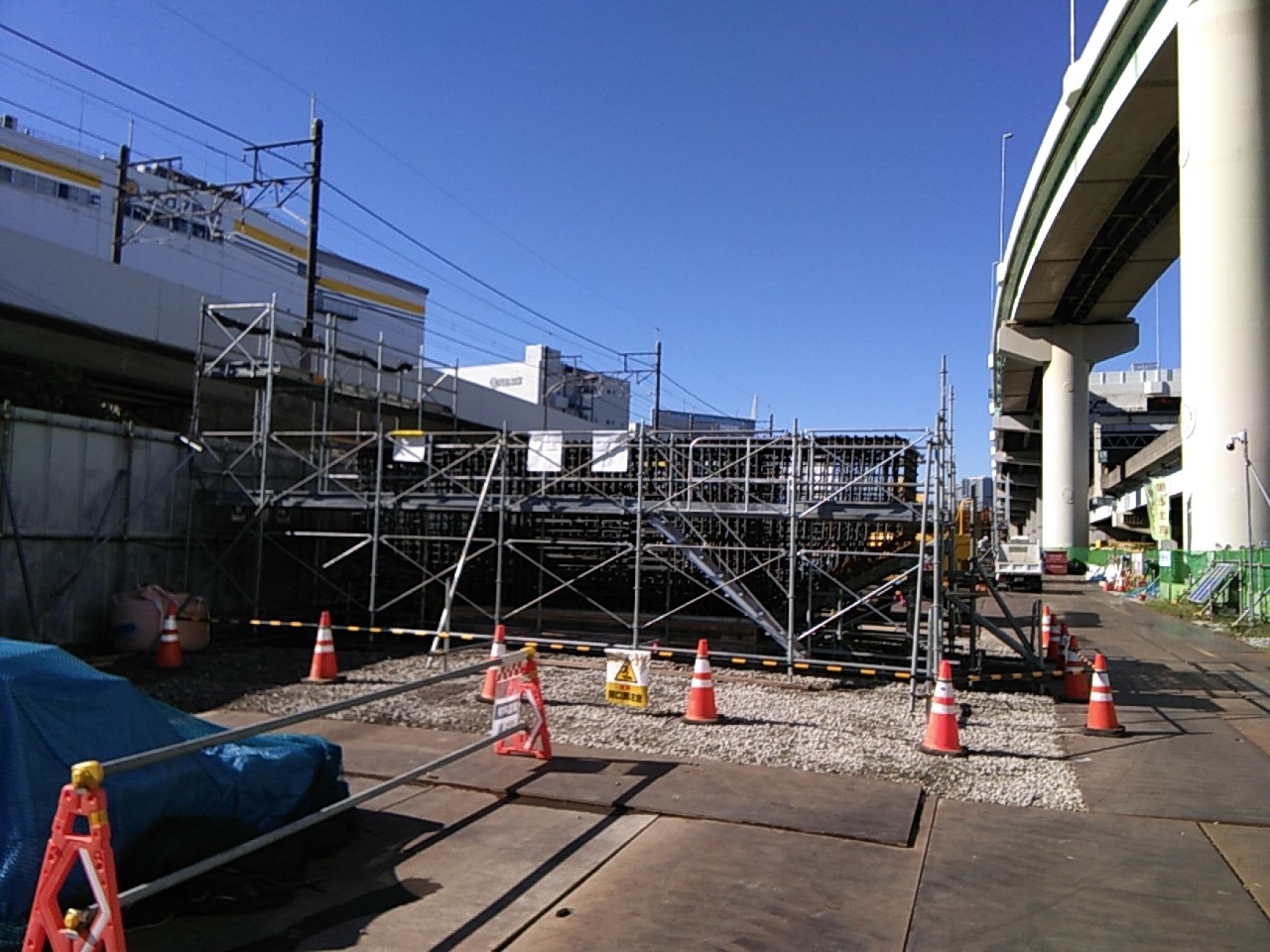

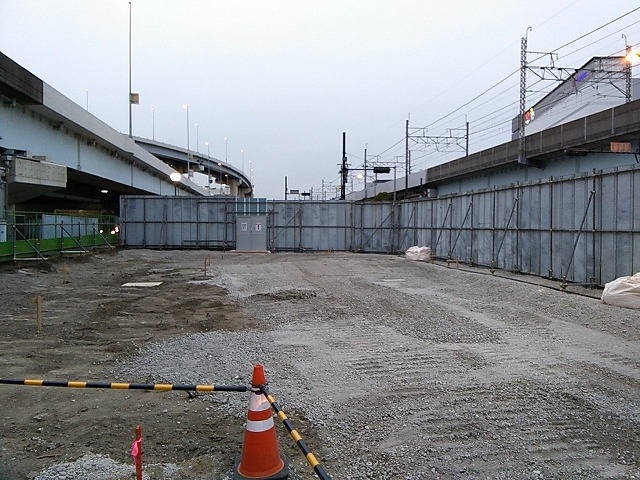

仮囲い完了、施工ヤード整備中

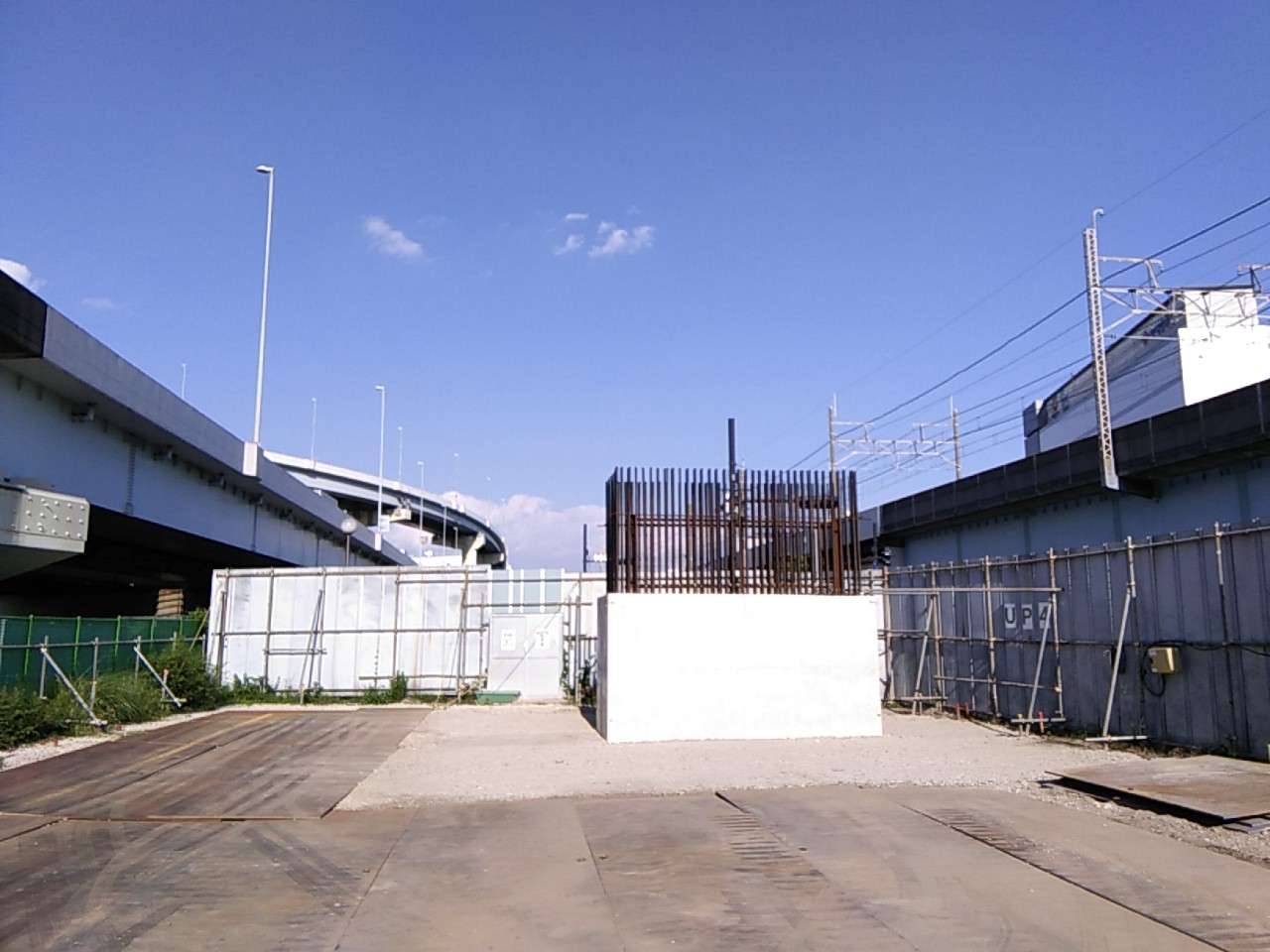

辰巳立体【海側】橋梁下部工事の状況(着手前)

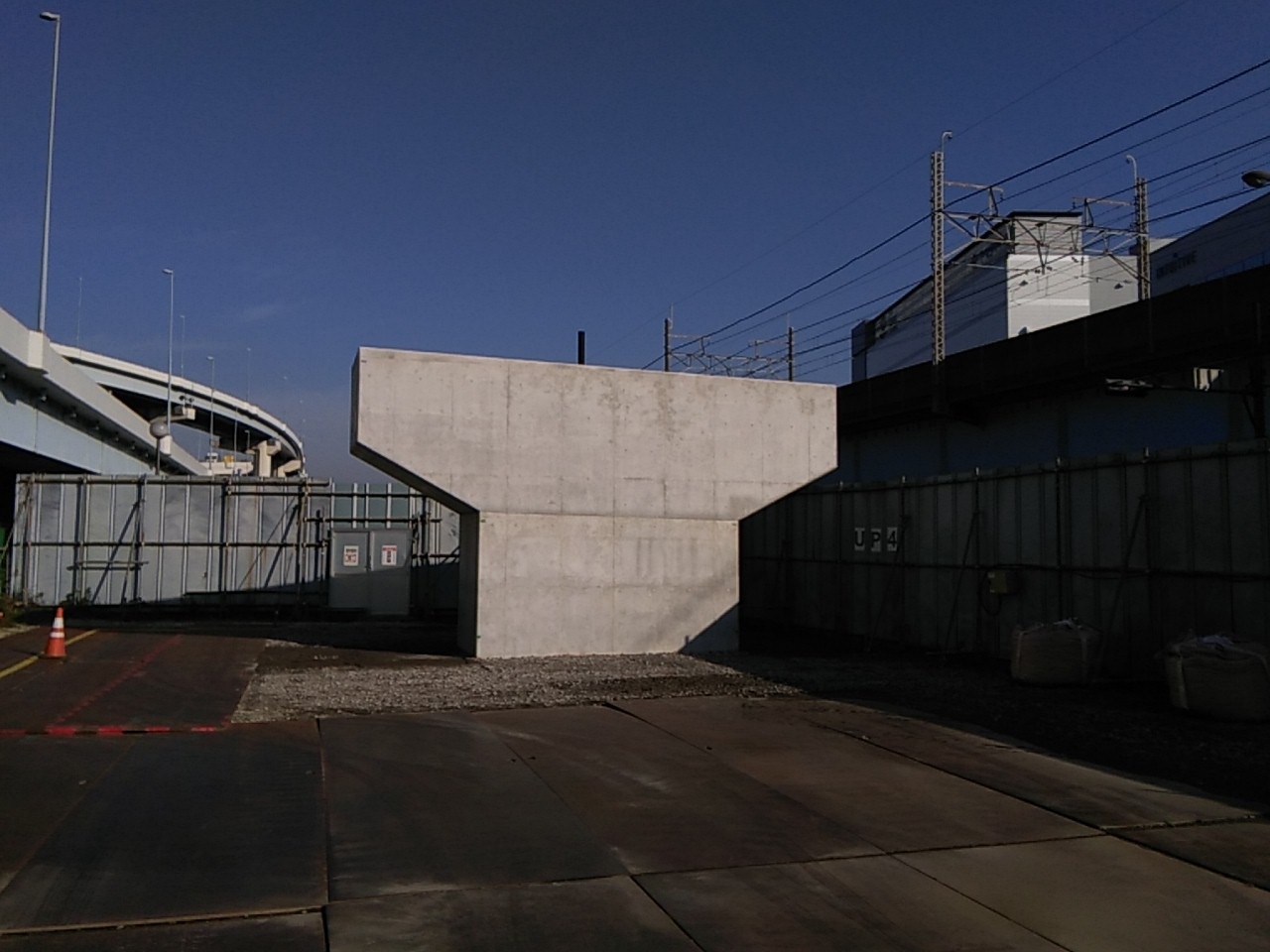

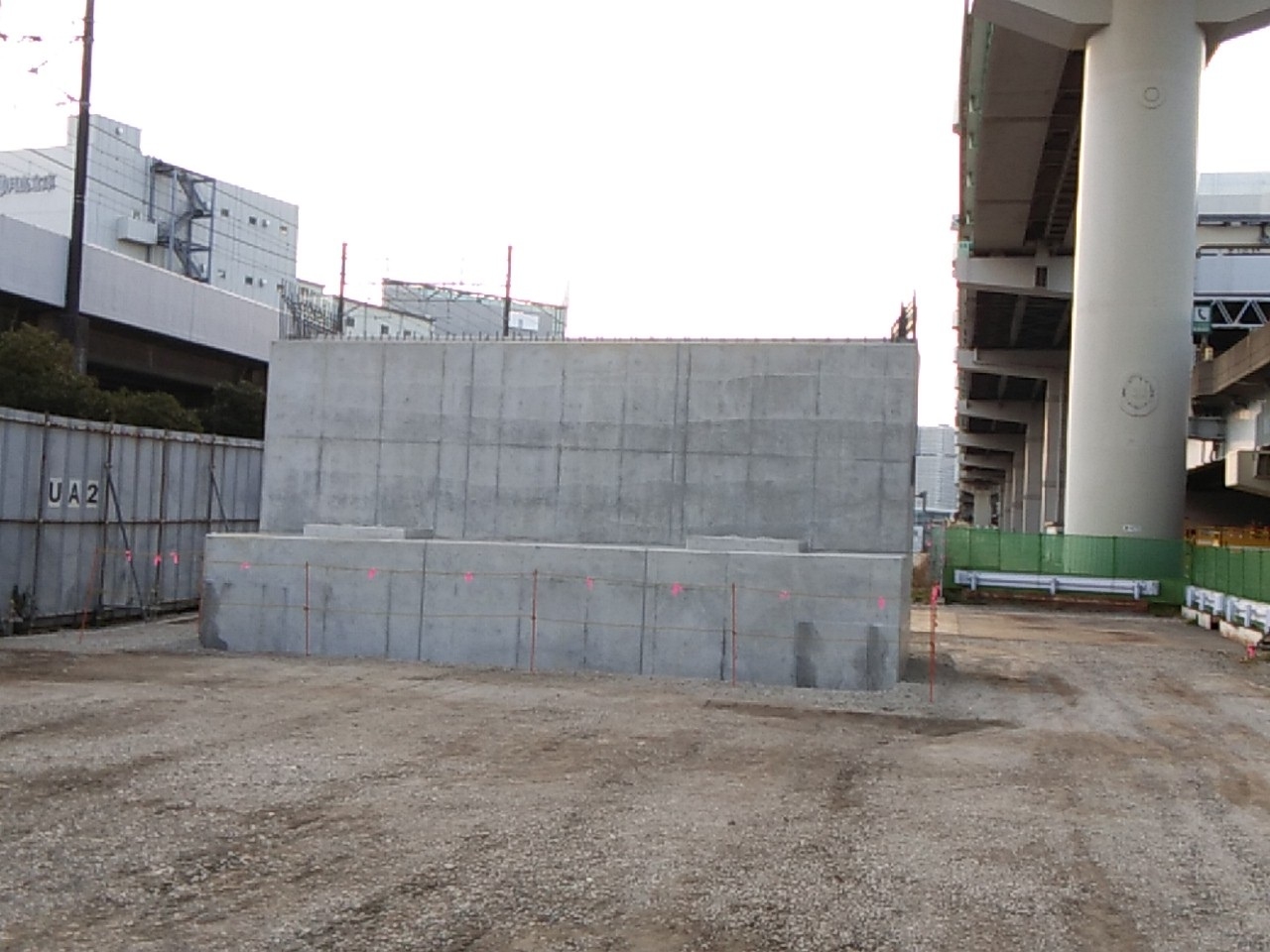

着手前(1)UA2橋台

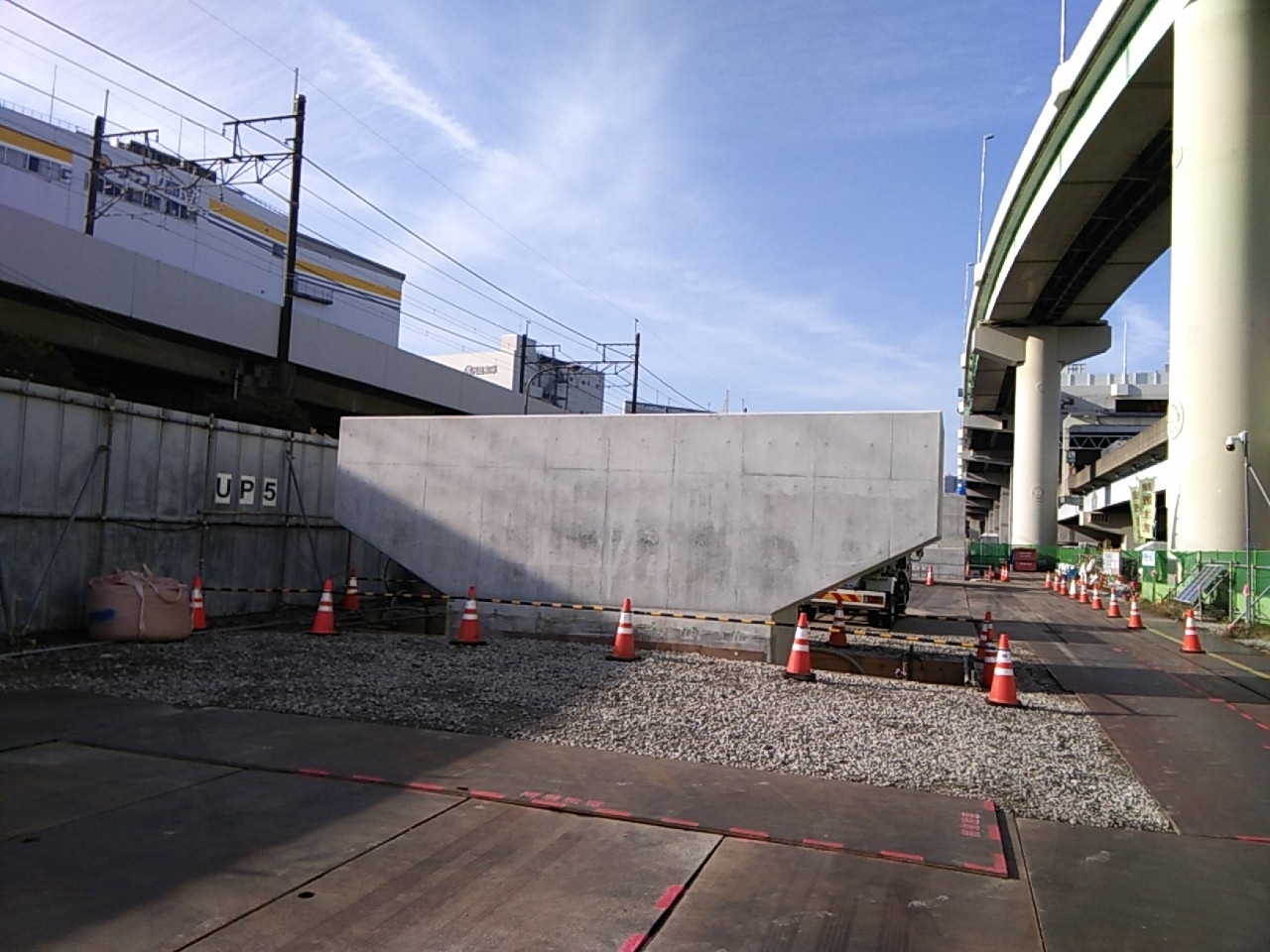

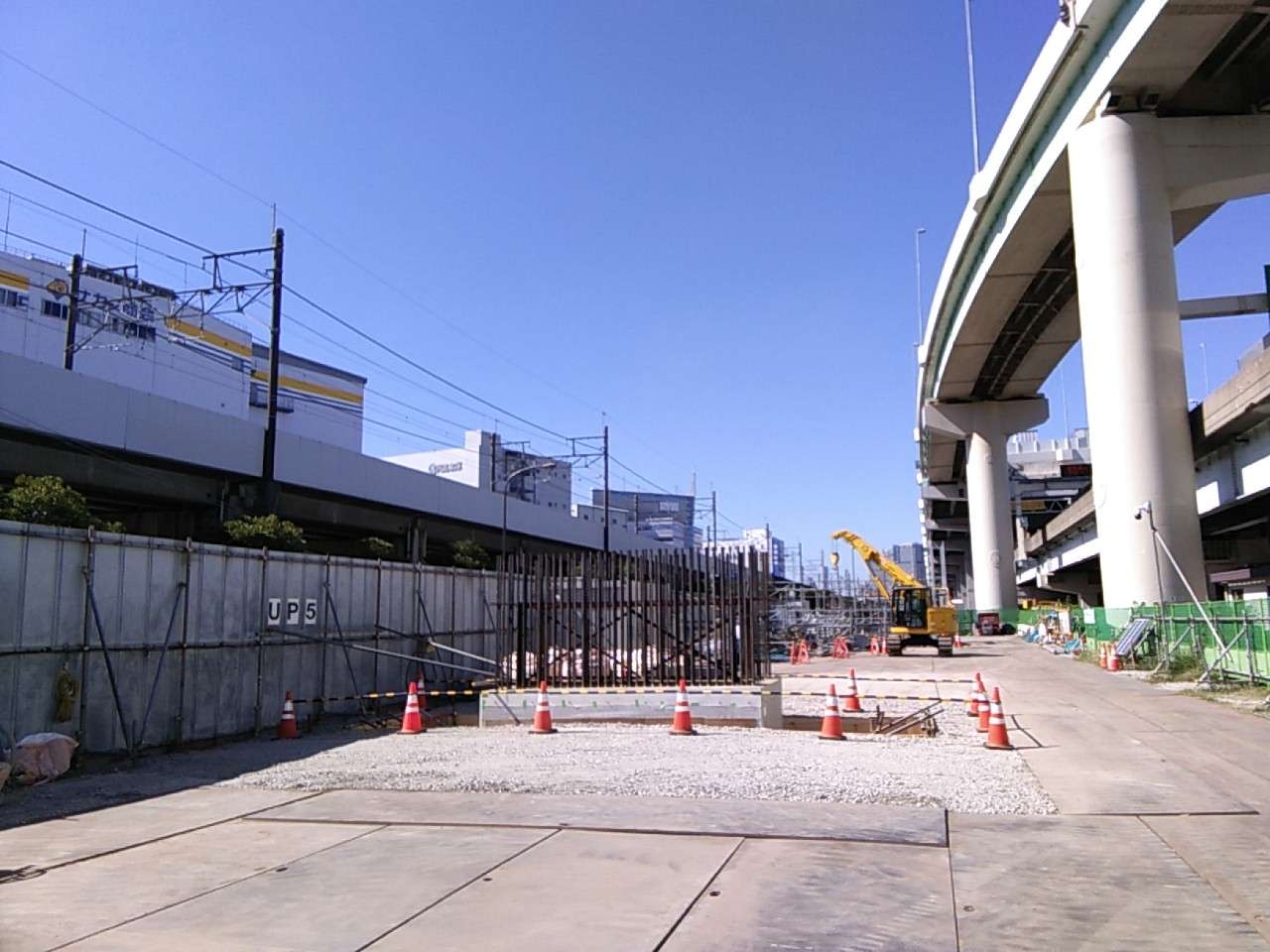

着手前(2)UP5橋脚
着手前(3)UP4橋脚
